アトラスシティ世田谷船橋

2023年4月19日更新

2023年3月 アトラスシティ世田谷船橋が竣工いたしました!

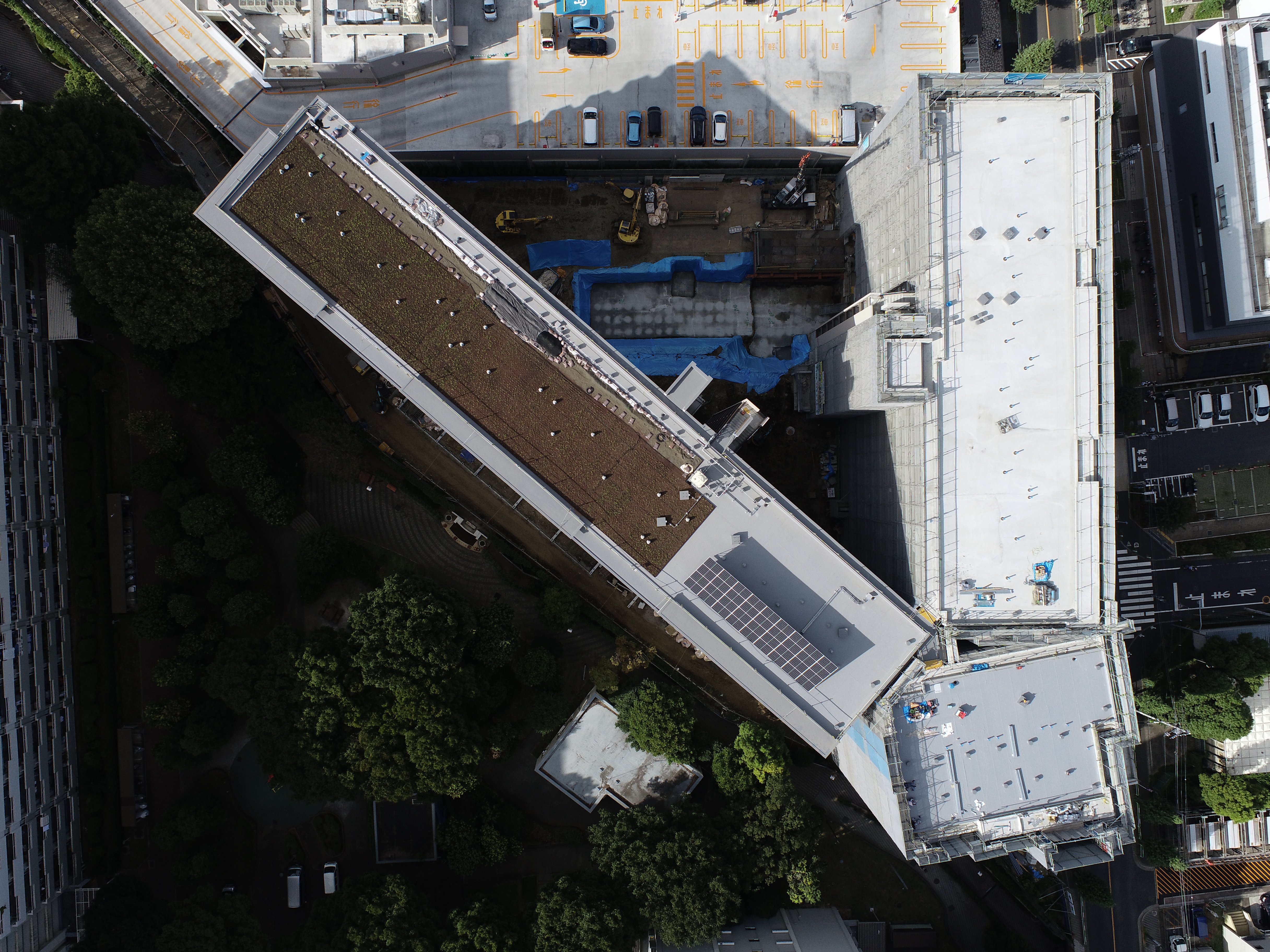

全景
全景(南西面)

全景
全景(東面)

2023年3月16日更新

内覧会ではお見せすることができなかった共用施設の家具、備品の設置が完了いたしました。お引渡し後、ぜひお使いいただければ幸いです。

メールコーナー
メールコーナー

自動販売機、クックパッドマートステーション、アイカサが設置されました。

キッズルーム&ファミリーラウンジ
キッズルーム&ファミリーラウンジ

遊具、おもちゃが設置されました。

ランドリーコーナー
ランドリーコーナー

家具、植物が設置されました。

コワーキングルーム
コワーキングルーム

家具、植物、ワークスペースが設置されました。

2023年2月24日更新

2023年1月 外構工事もほとんど終わり、竣工に近づいてまいりました。一部工事中の部分もございますが、いよいよ2月から内覧会が始まります。まだまだ寒い日が続きますが、お気を付けてお越しくださいませ。

全景
全景

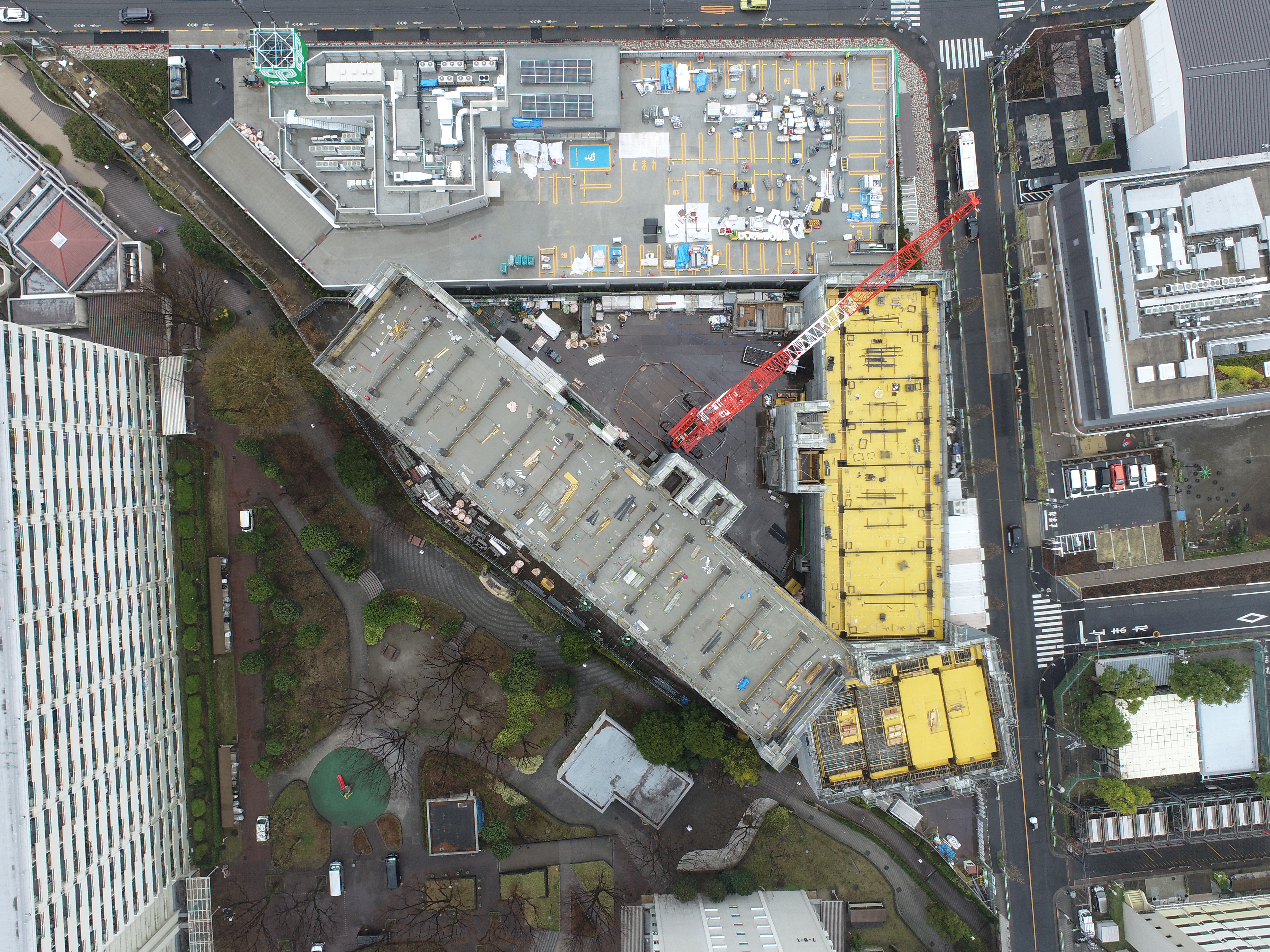

今月の全景です。

C棟
エントランス

エントランス外観になります。

中庭
中庭

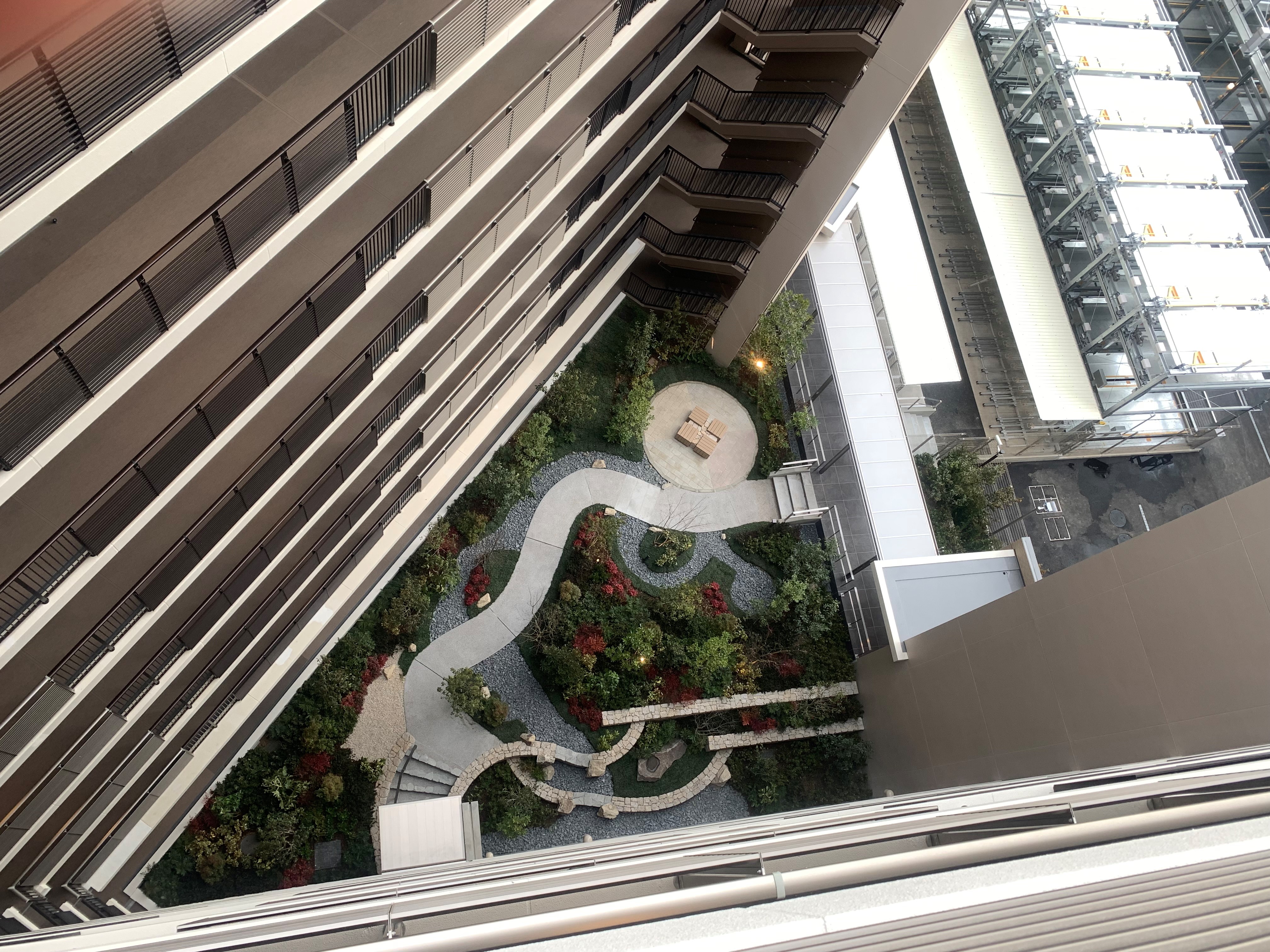

中庭部分の外構工事施工状況になります。

2023年1月23日更新

2022年12月 内装工事、外構工事(お建物周り)が進んでおります。

全景
全景

今月の全景です。

C棟
C棟

C廊下全景状況(A棟廊下から撮影)になります。

中庭
中庭

中庭部分の外構工事施工状況になります。

2022年12月16日更新

2022年11月 内装工事、外構工事(お建物周り)が進んでおります。

全景
全景

今月の全景です。

A棟
A棟

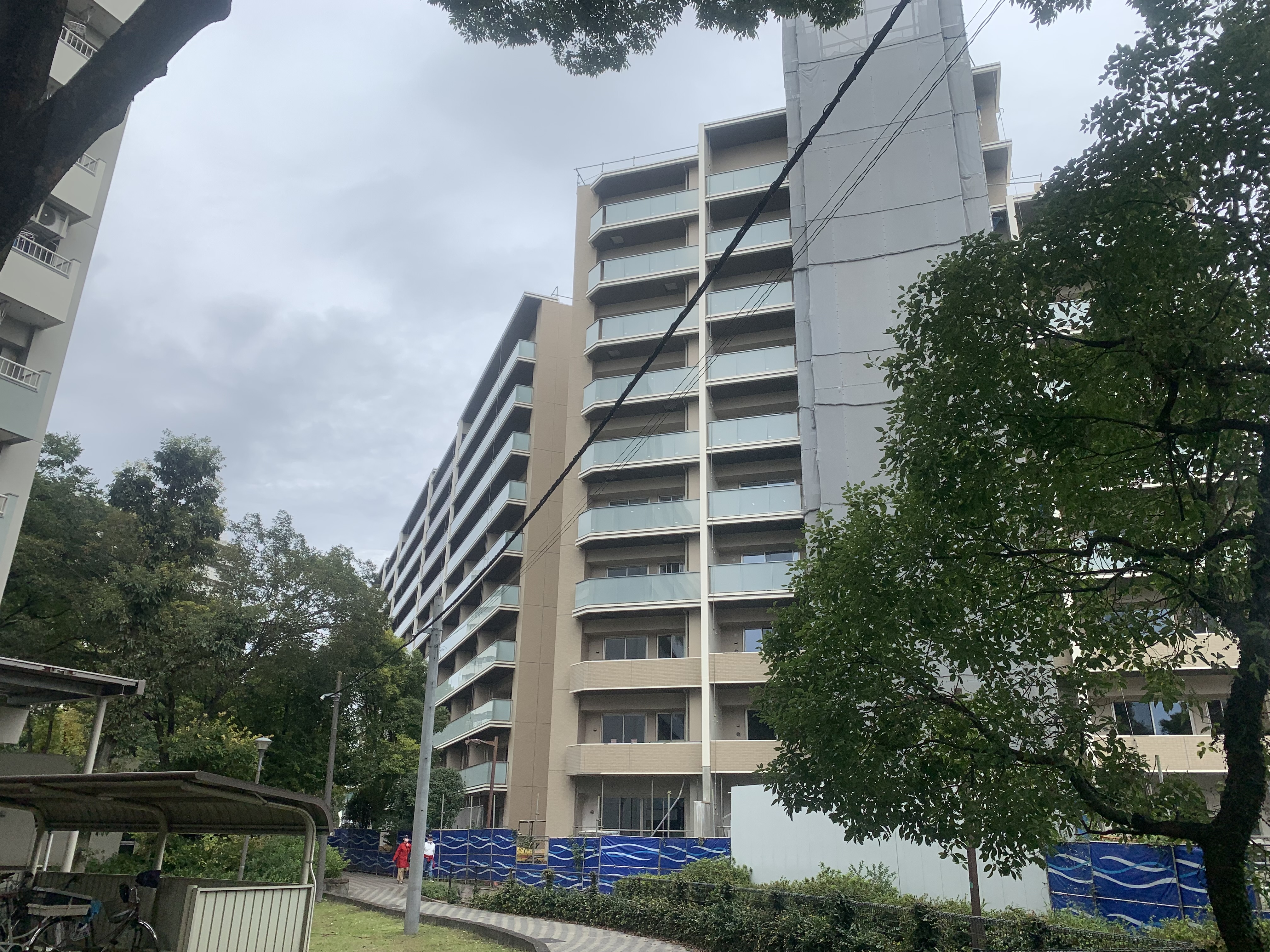

A棟東側の外観状況になります。

中庭
中庭

中庭部分の外構工事施工状況になります。

2022年11月16日更新

2022年10月 躯体工事が終わり、防水工事、内装工事が進んでおります。並行して外構工事(お建物周り)も進んでおります。

全景
全景

今月の全景です。

A棟
A棟

バルコニー外観状況になります。

B棟
B棟

太陽光パネル設置状況になります。

2022年10月26日更新

2022年9月 躯体工事が終わり、防水工事、内装工事が進んでおります。並行して外構工事(お建物周り)も始まっています。

全景
全景

今月の全景です。

B棟
B棟

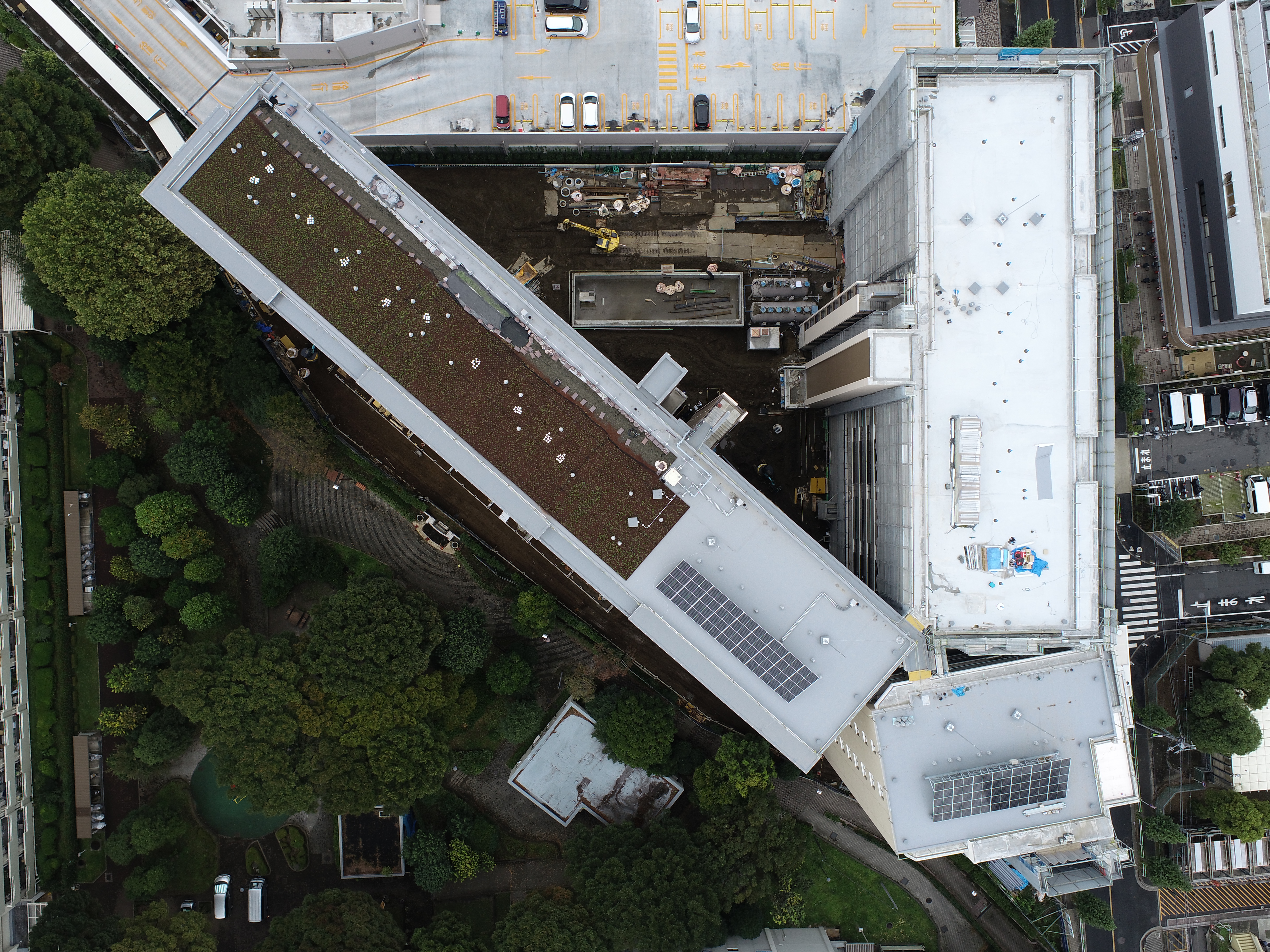

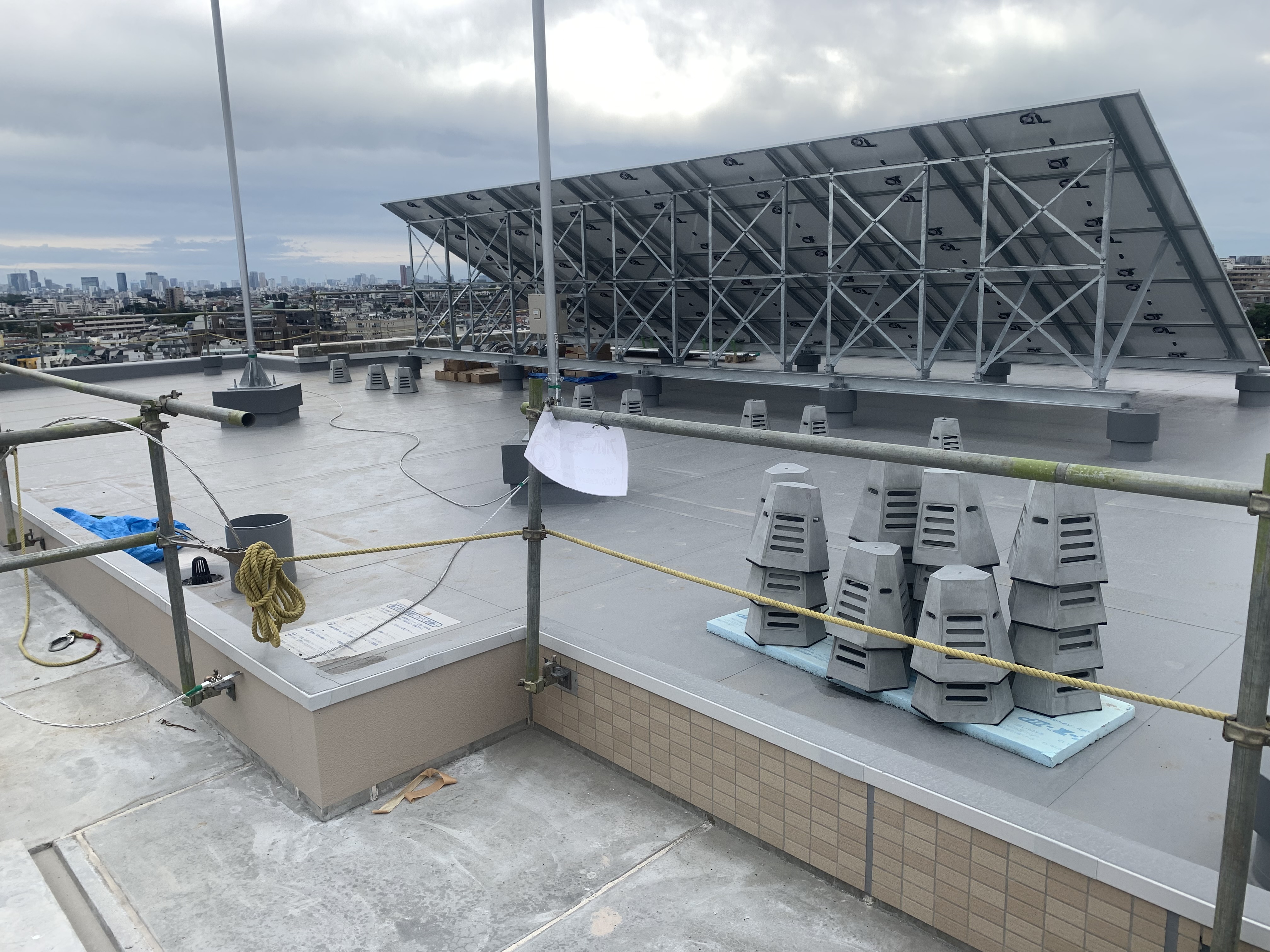

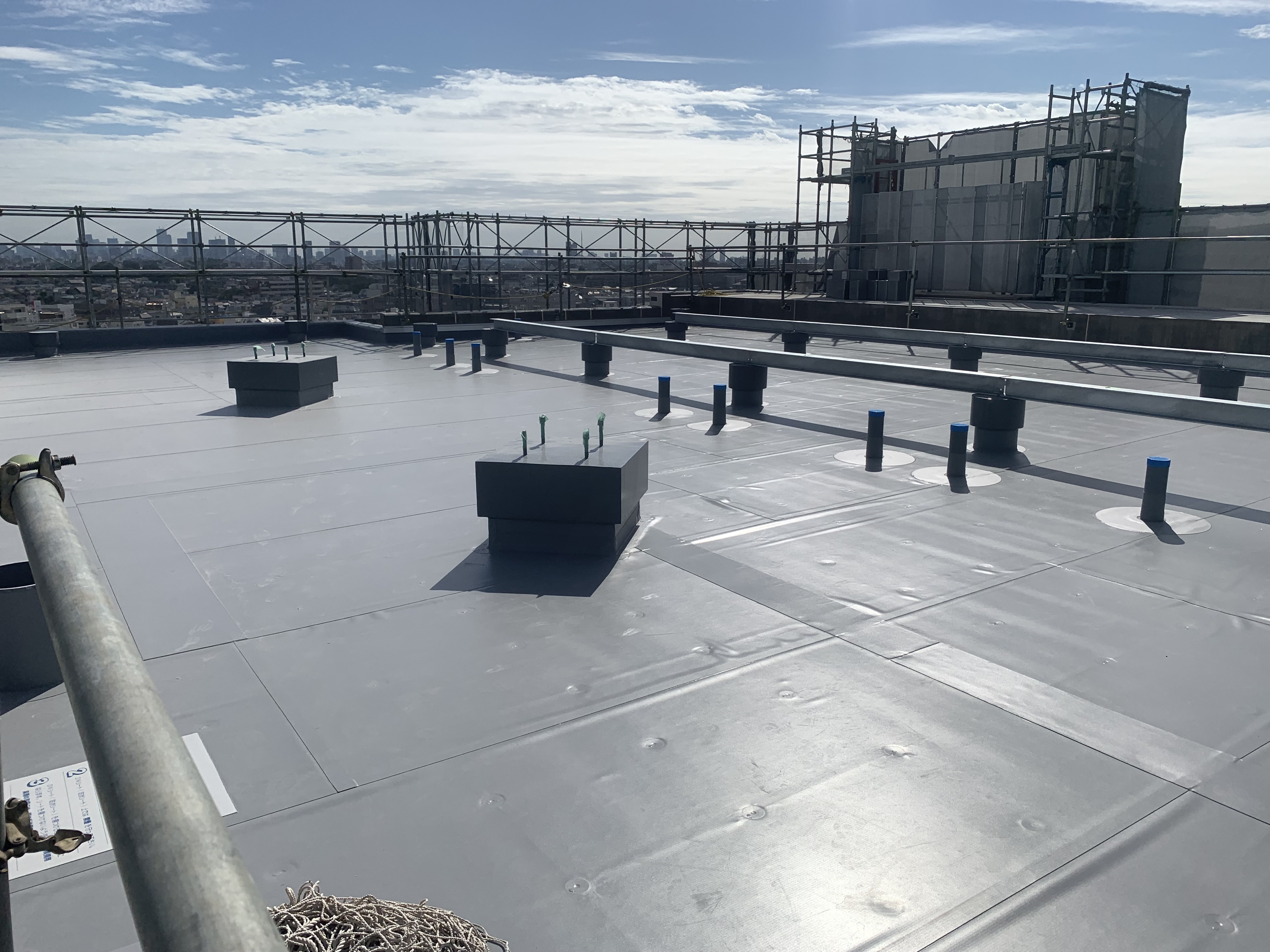

屋上防水施工状況になります。

中庭
中庭

中庭部分の外構工事施工状況になります。

2022年9月15日更新

2022年8月 躯体・内装工事が並行して進んでいます。

全景
全景

今月の全景です。

A棟
A棟

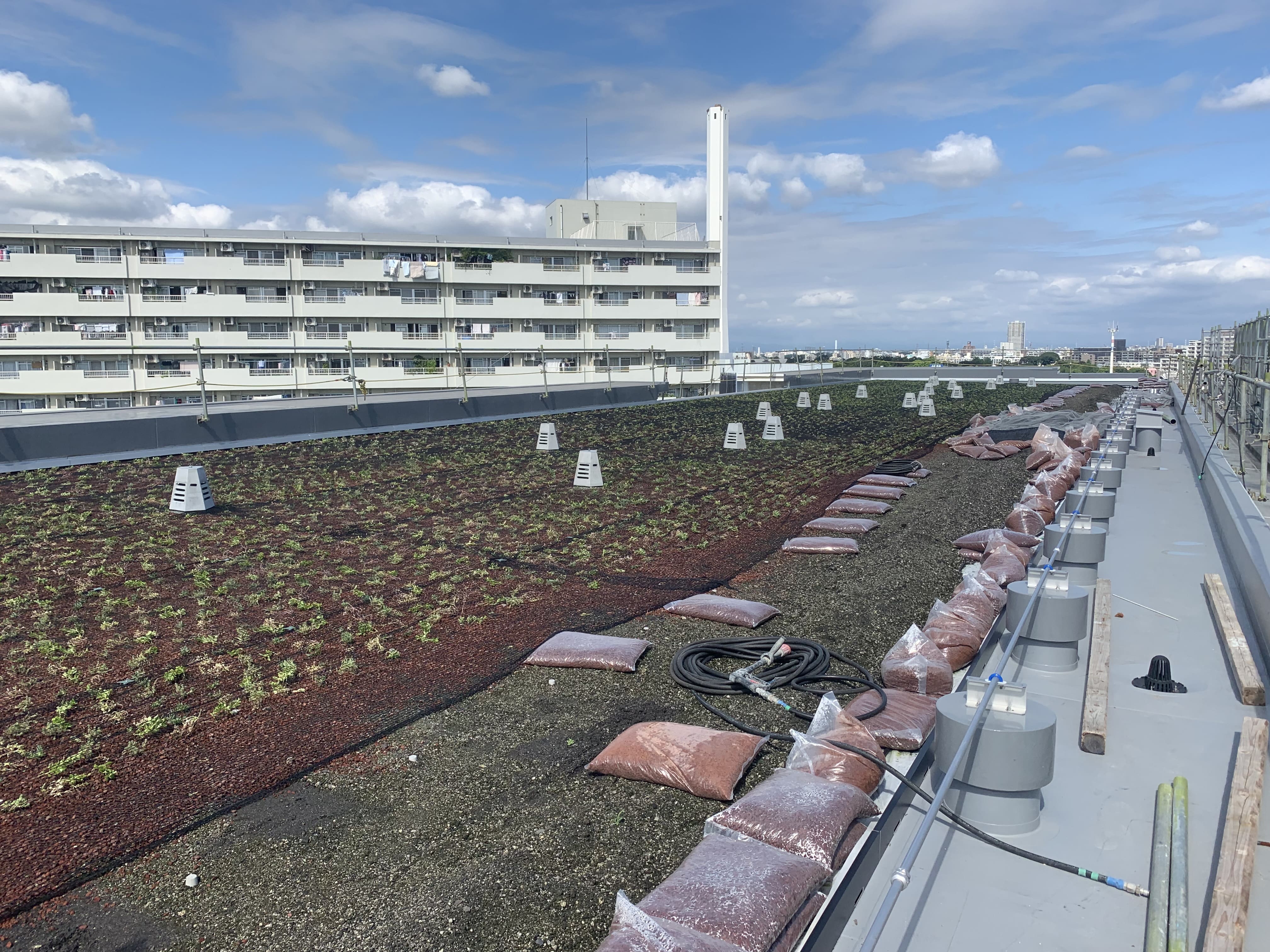

屋上緑化施工状況になります。

B棟
B棟

B棟バルコニー施工状況になります。

2022年8月9日更新

2022年7月 躯体・内装工事が並行して進んでいます。

全景
全景

今月の全景です。

A棟
A棟

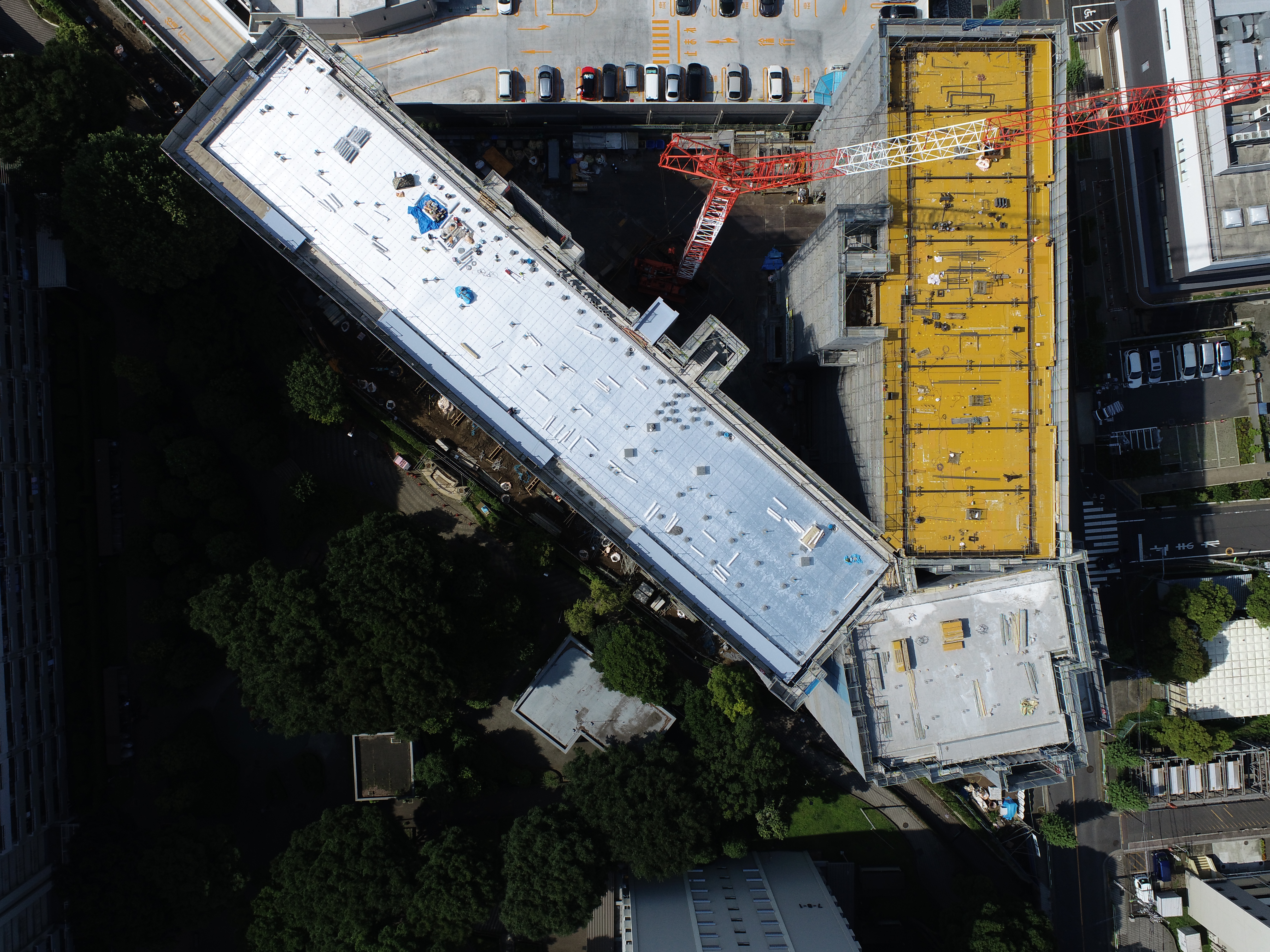

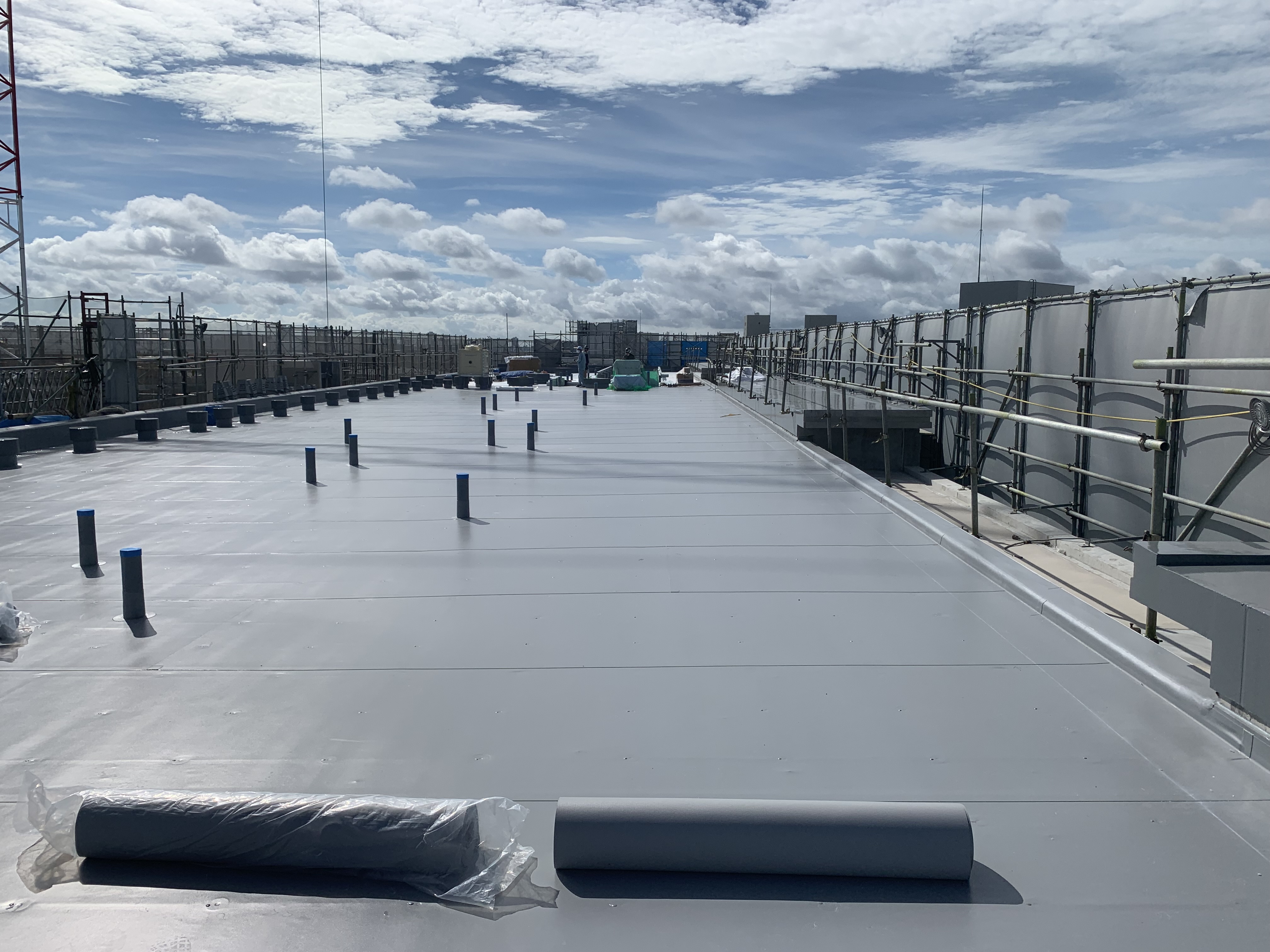

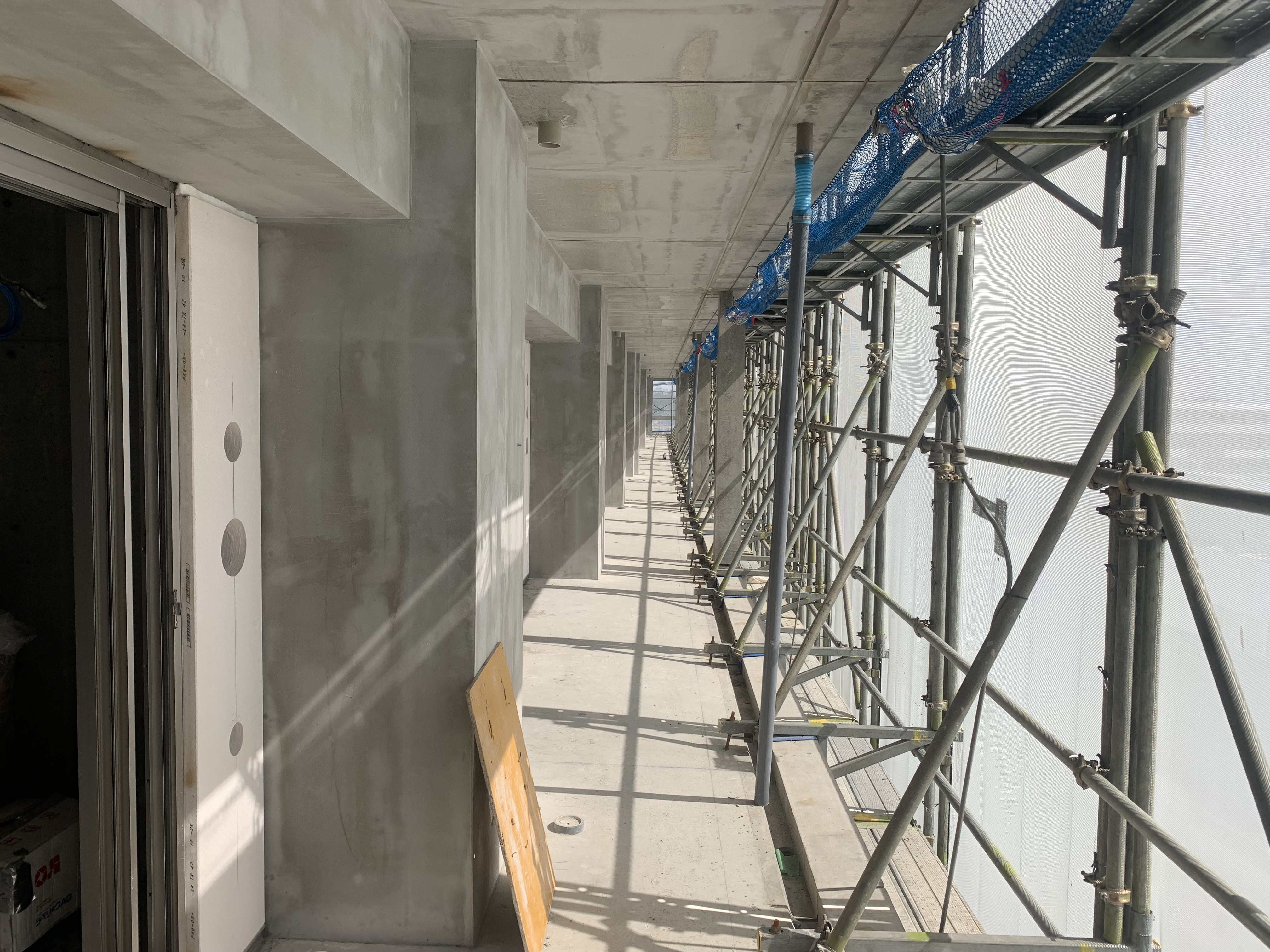

屋上防水施工状況になります。

B棟
C棟

バルコニー施工状況になります。

2022年7月22日更新

2022年6月 躯体・内装工事が並行して進んでいます。

全景
全景

今月の全景です。

A棟
A棟

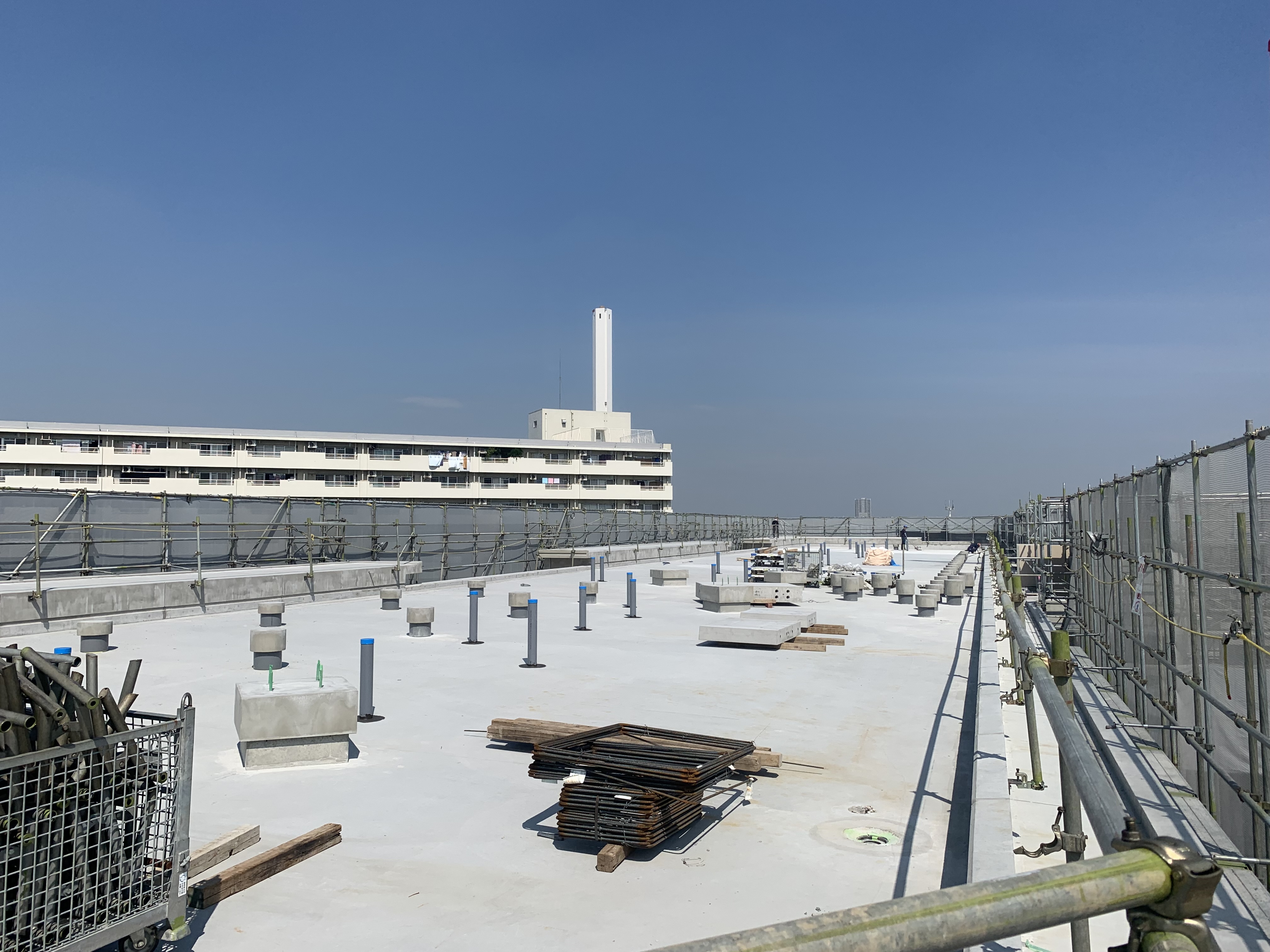

屋上施工完了状況になります。

B棟
B棟

10階床・柱配筋状況になります。

2022年6月22日更新

2022年5月 躯体・内装工事が並行して進んでいます。

全景
全景

今月の全景です。

A棟
A棟

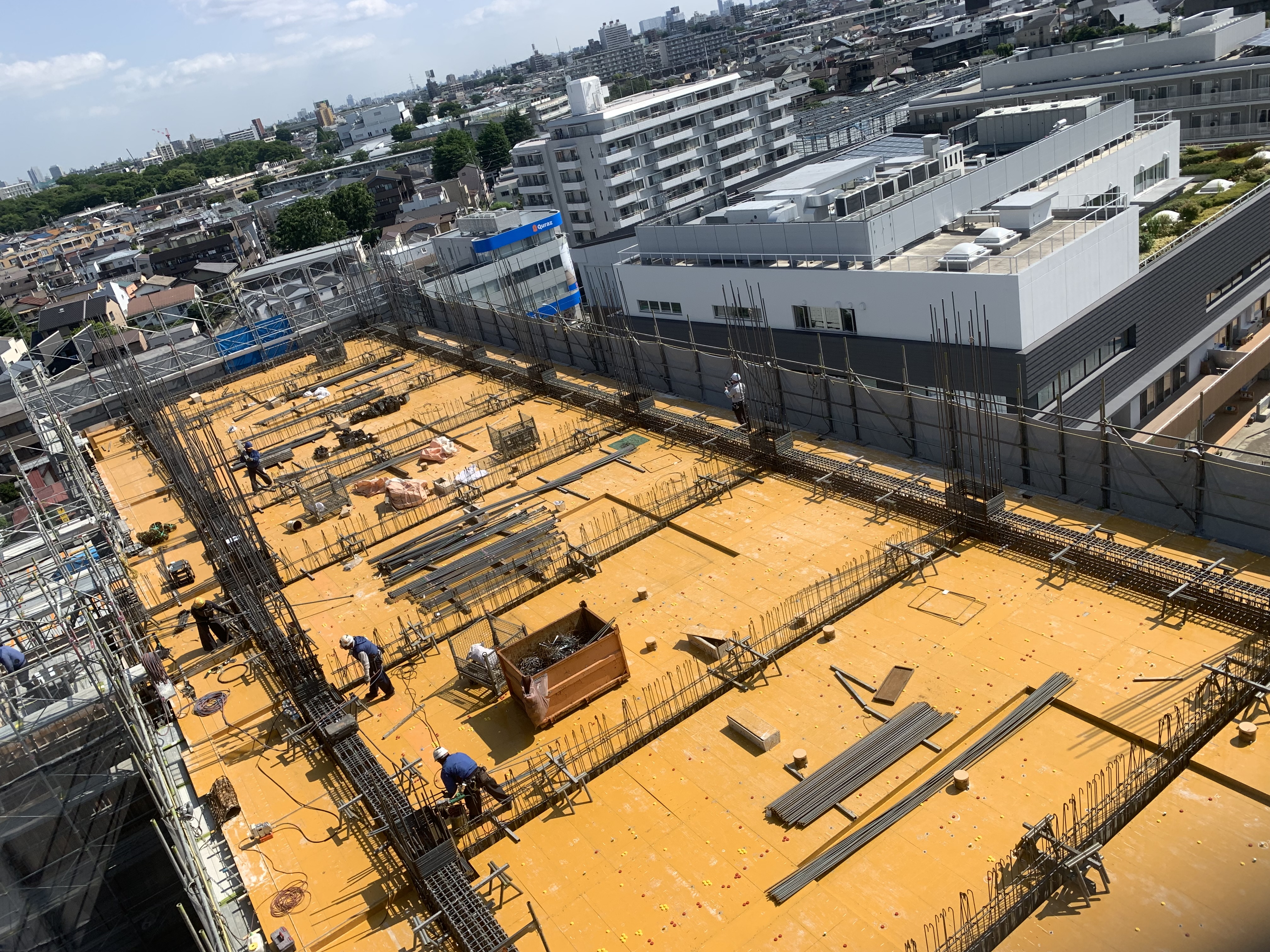

8階廊下施工状況になります。

C棟
C棟

8階床・柱の配筋工事状況になります。

2022年6月1日更新

2022年4月 躯体・内装工事が並行して進んでいます。

全景
全景

今月の全景です。

A棟
A棟

10階のスラブ配筋状況になります。

B棟
B棟

下階の住戸内工事の状況。二重床を施工している状況になります。

2022年4月26日更新

2022年3月 躯体・内装工事が並行して進んでいます。

全景
全景

今月の全景です。

A棟
A棟

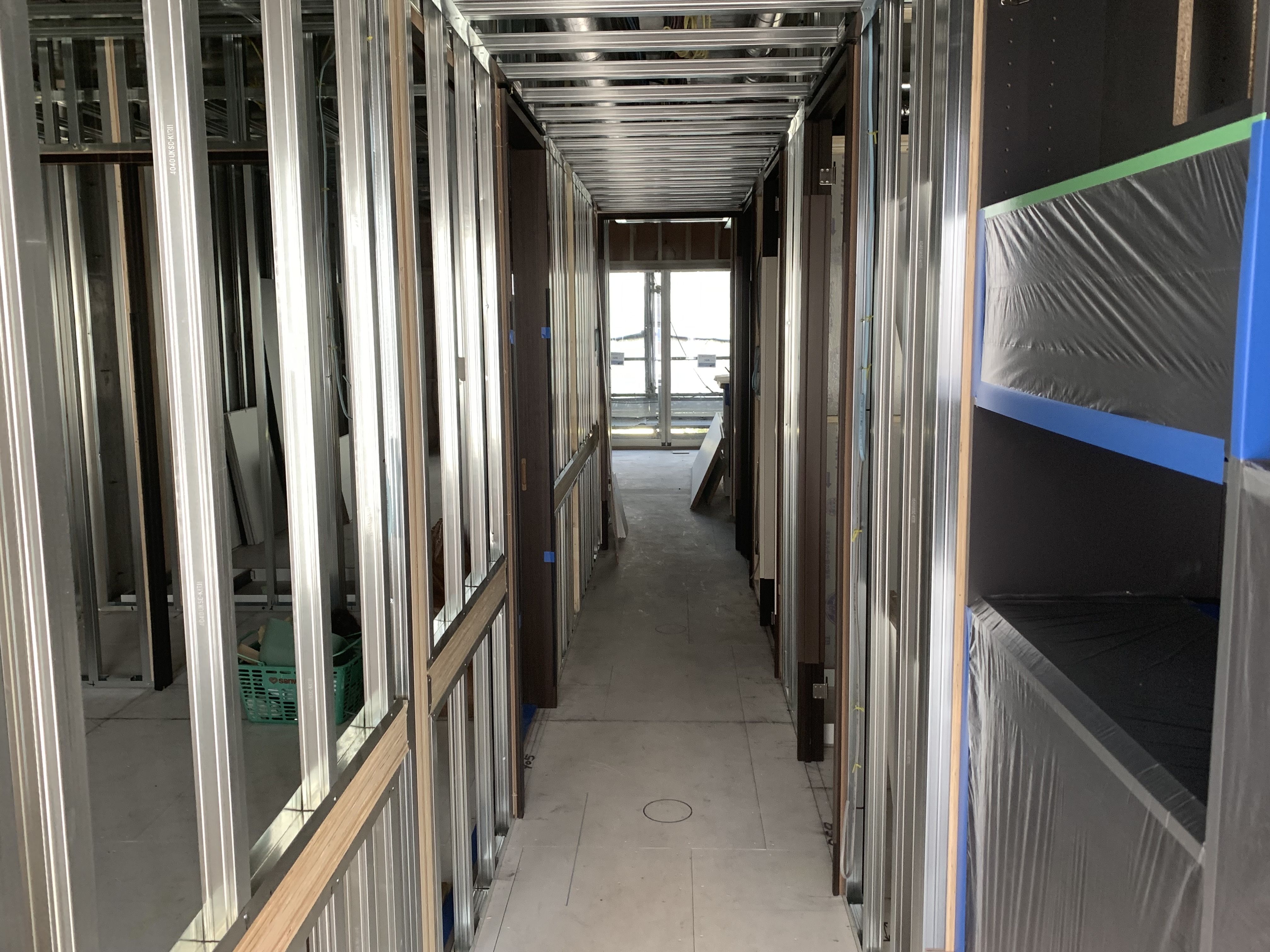

下階 住戸内工事の状況。天井や間仕切壁の軽鉄下地材を施工している状況になります。

C棟
C棟

5階 床・柱 配筋工事の状況です。

2022年3月16日更新

2022年2月 躯体工事と並行して内部工事も始まりました。

全景
全景

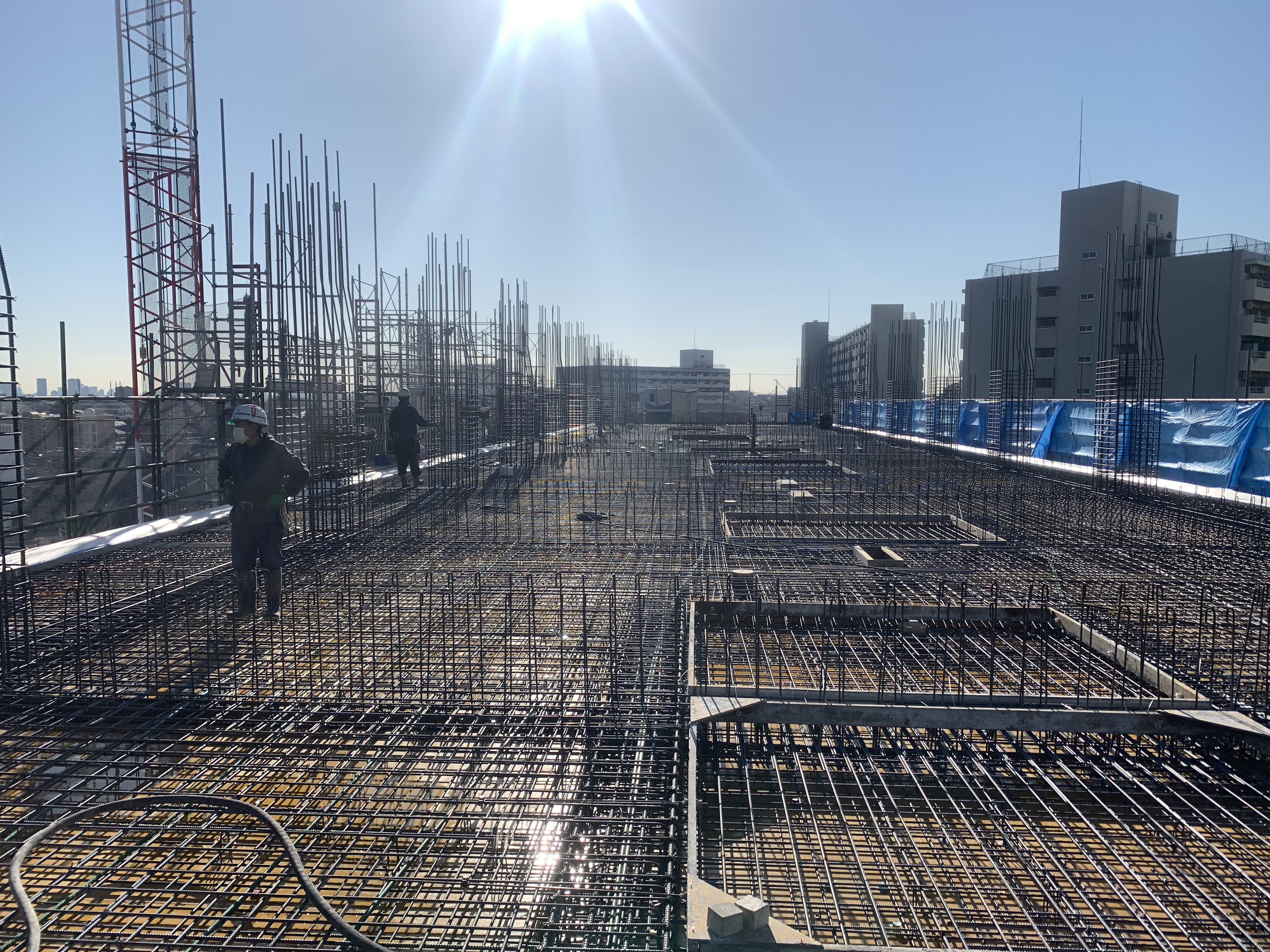

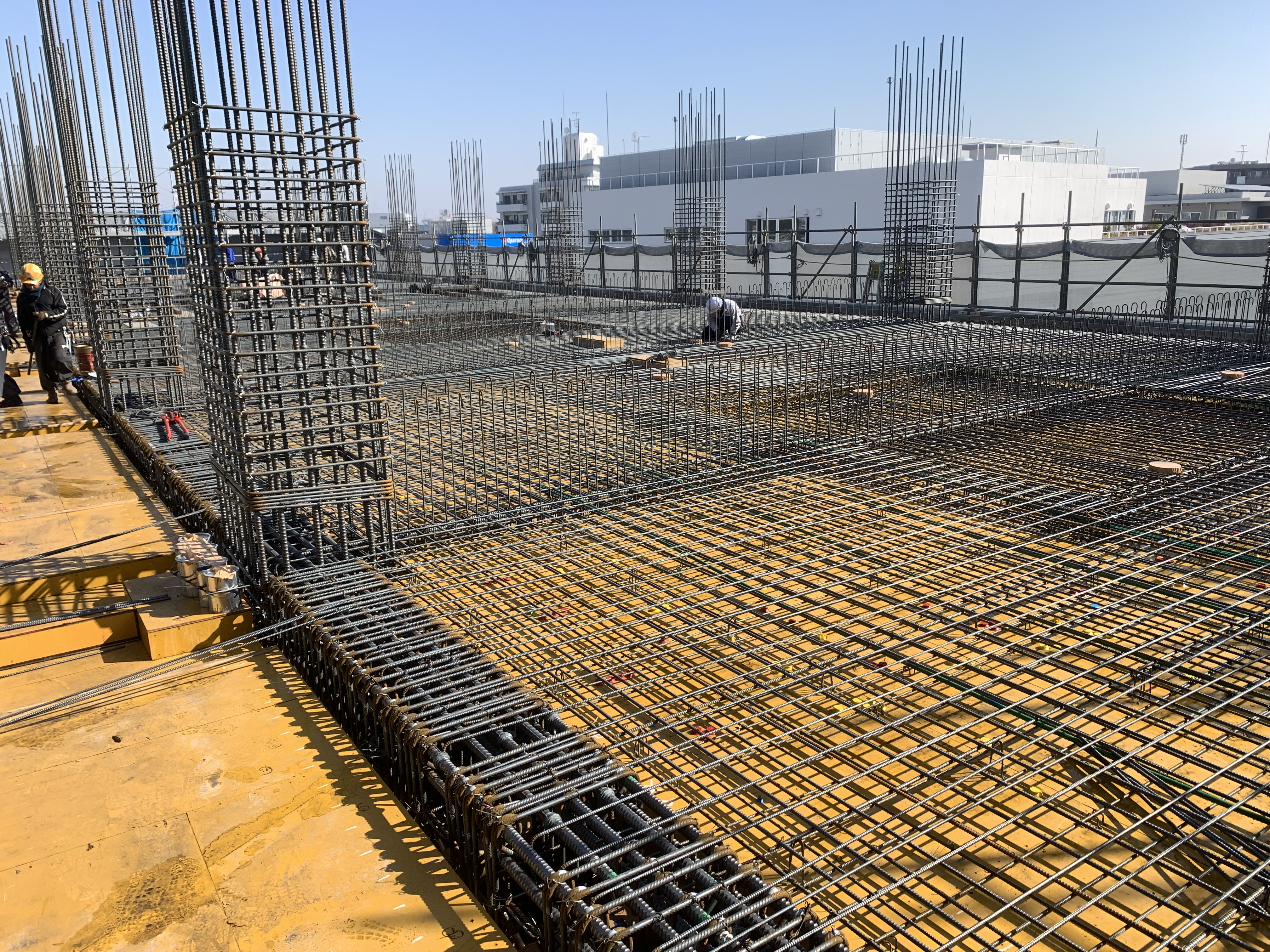

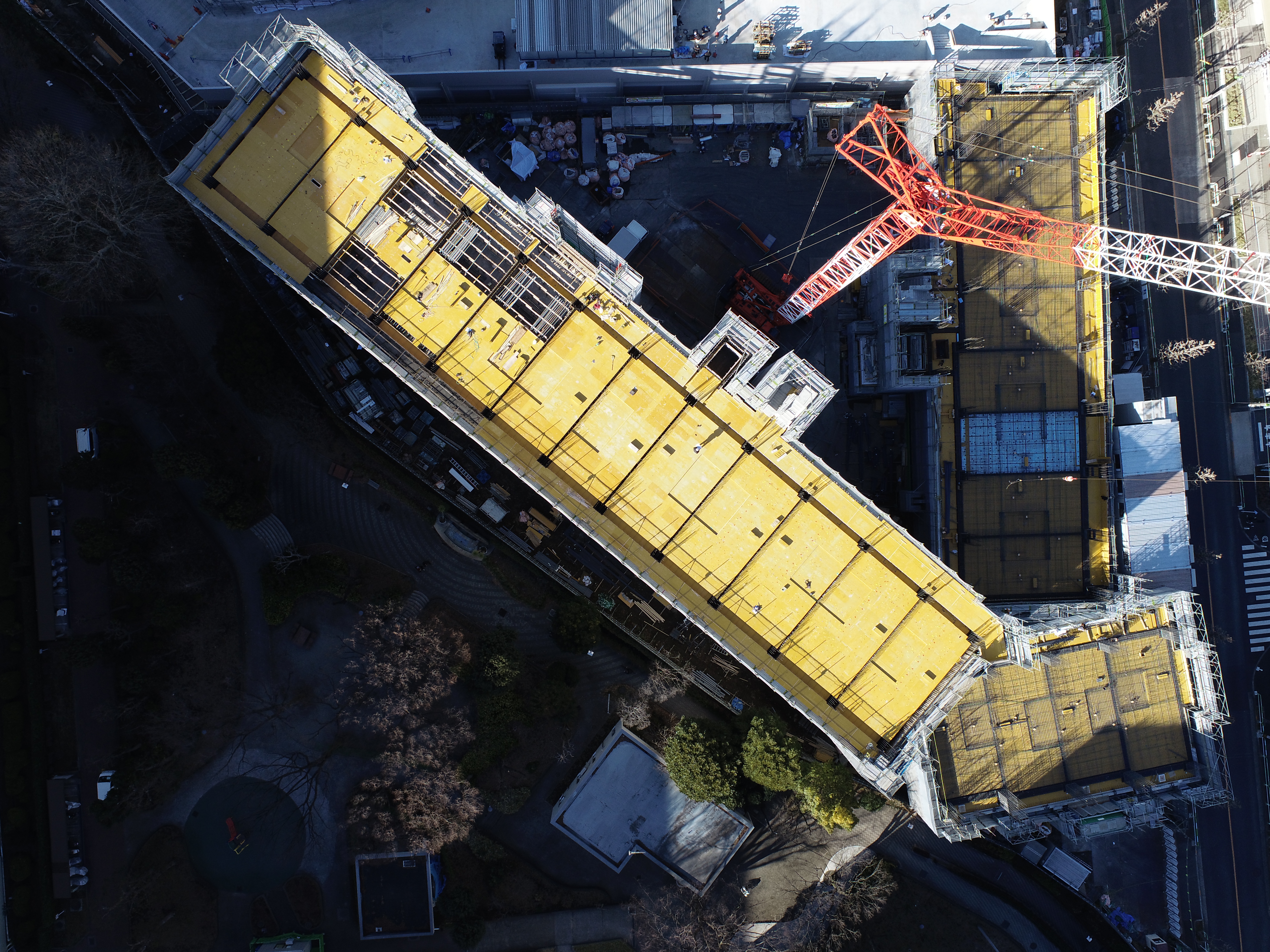

5階 床配筋工事の状況です。整然としています。

A棟
A棟

7階 床配筋工事の状況です。順調に工事が進んでいます。

A棟
A棟

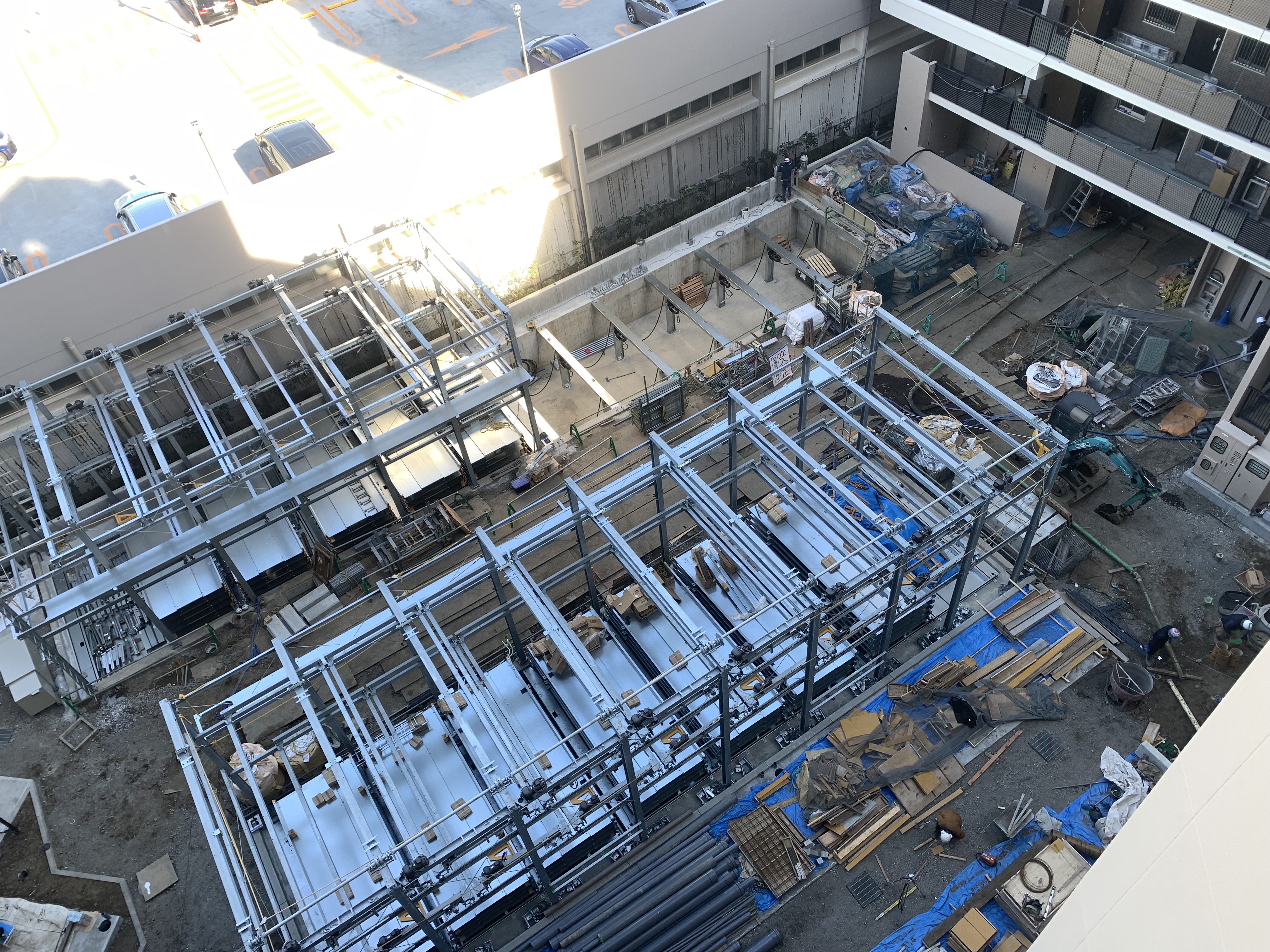

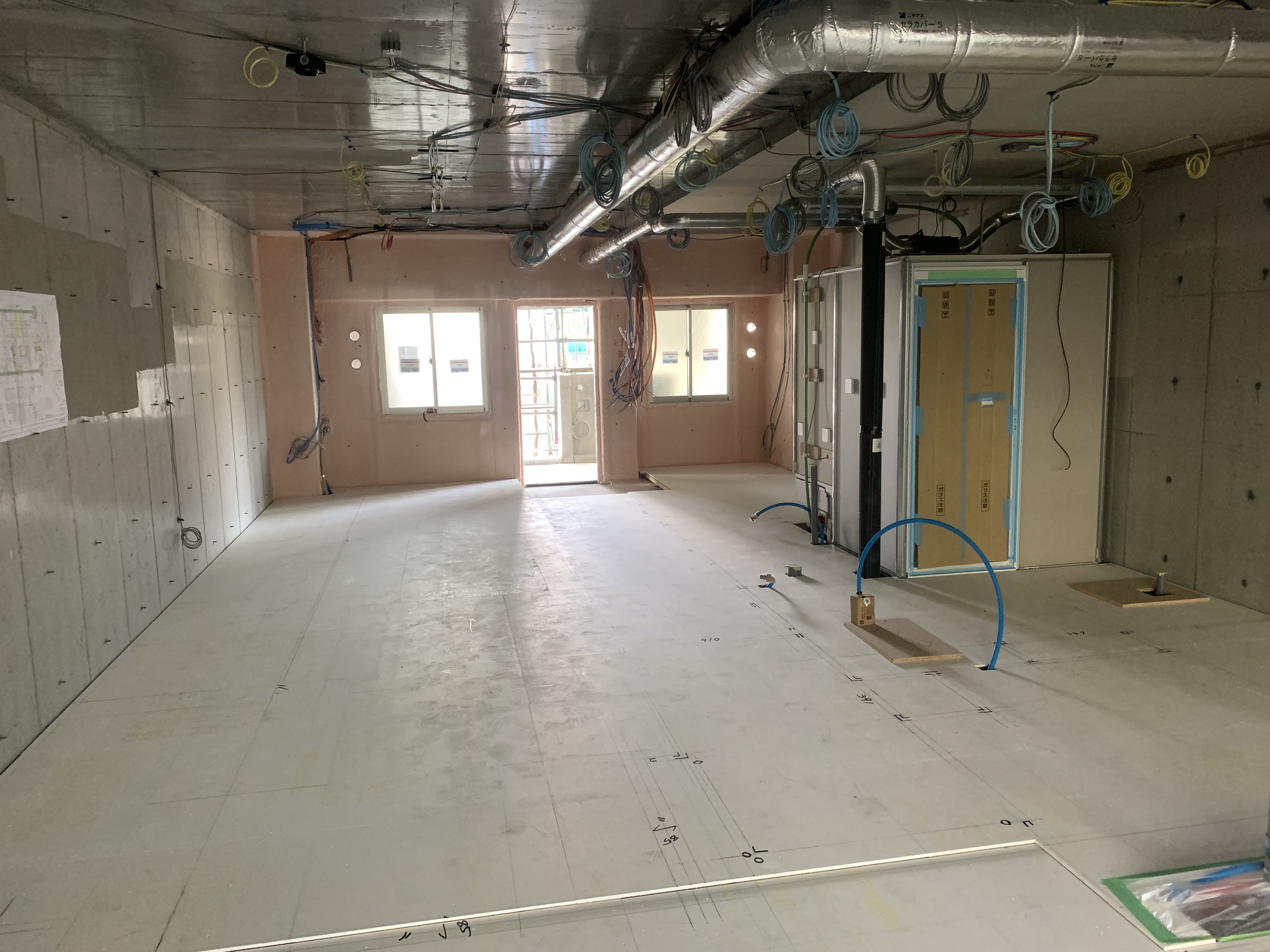

下階では設備配管、UB、床下地の施工まで進んでいます。

2022年2月16日更新

2022年1月 引き続き躯体工事を行っています。

A棟
A棟

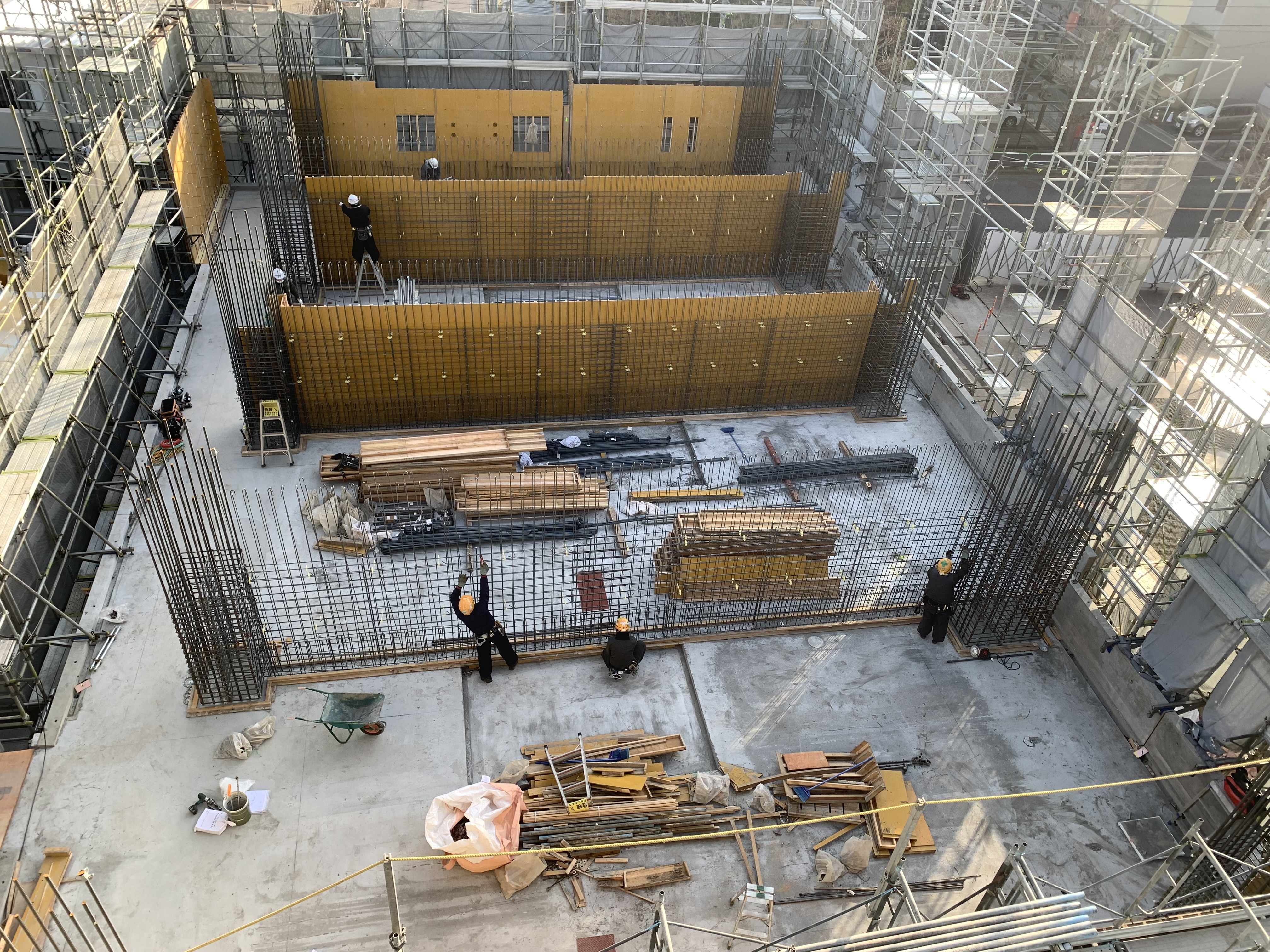

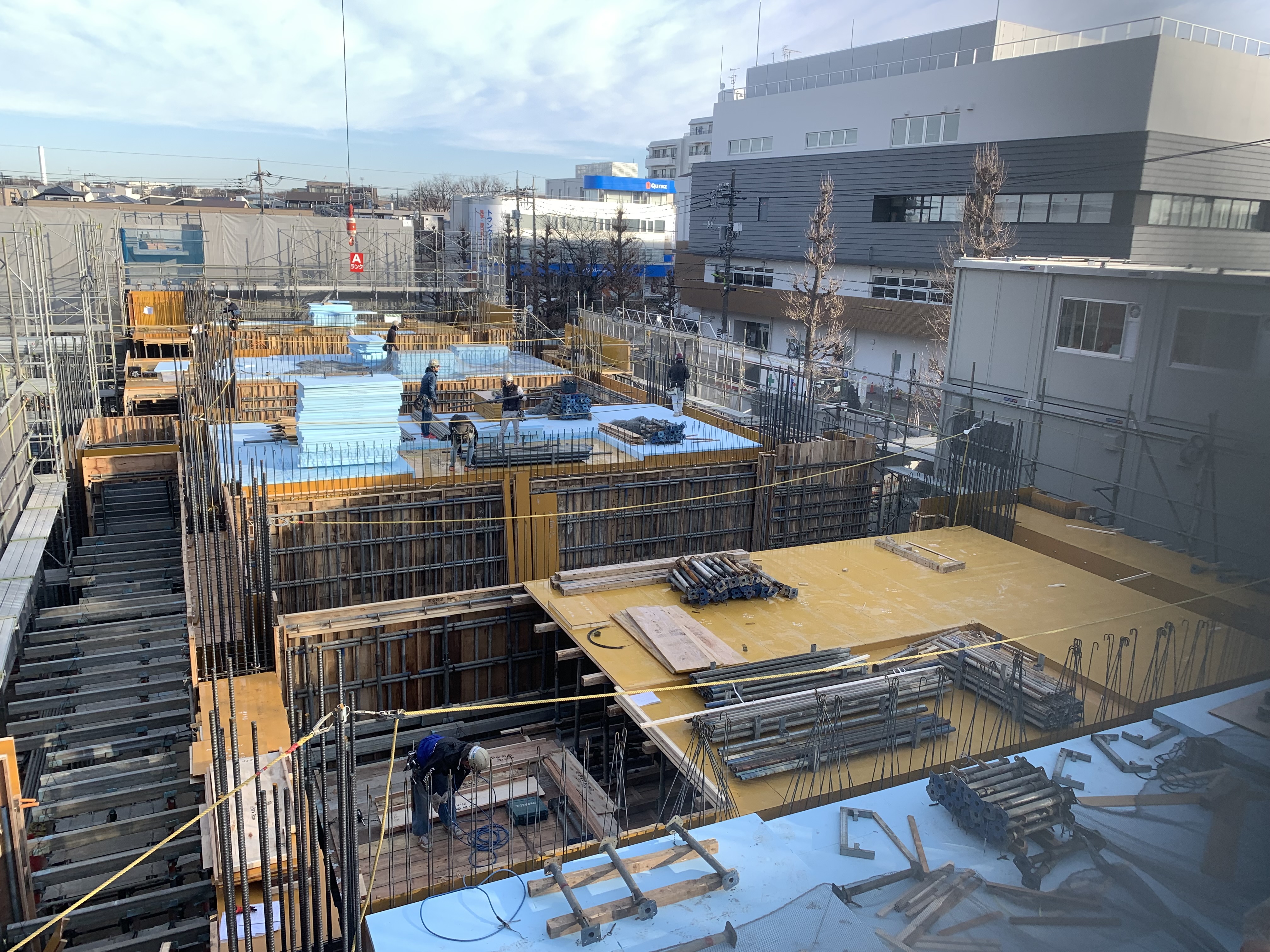

5階 床配筋工事の状況です。整然としています。

B棟
B棟

2階 柱・梁配筋・型枠工事に入っています。

C棟
C棟

1階・2階 配筋・型枠工事を行っています。

2022年2月16日更新

2021年12月 引き続き躯体工事を行っています。

A棟
A棟

4階床・柱の工事を行っています。

B棟
B棟

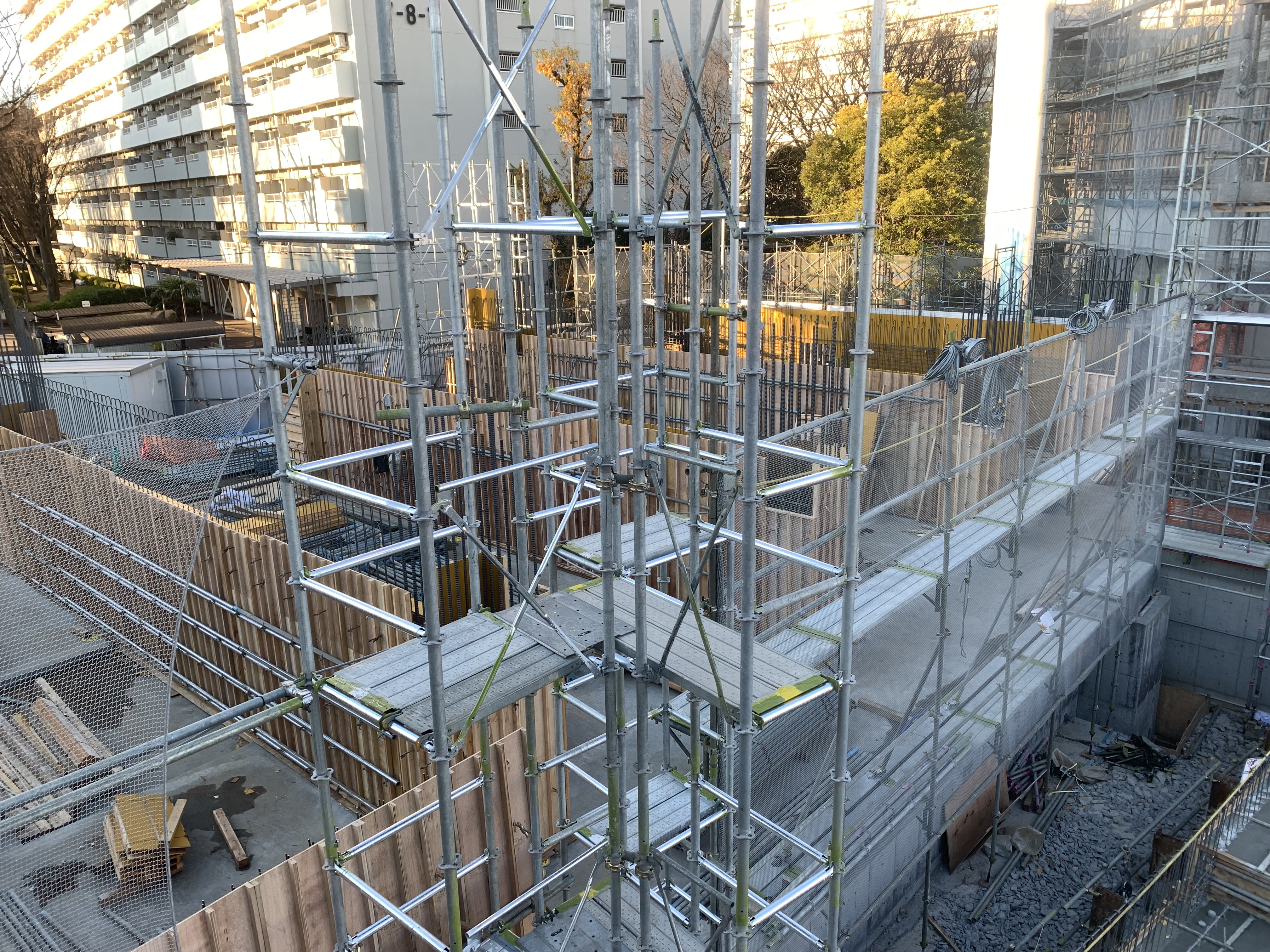

1階コンクリート工事まで完了しました。

C棟
C棟

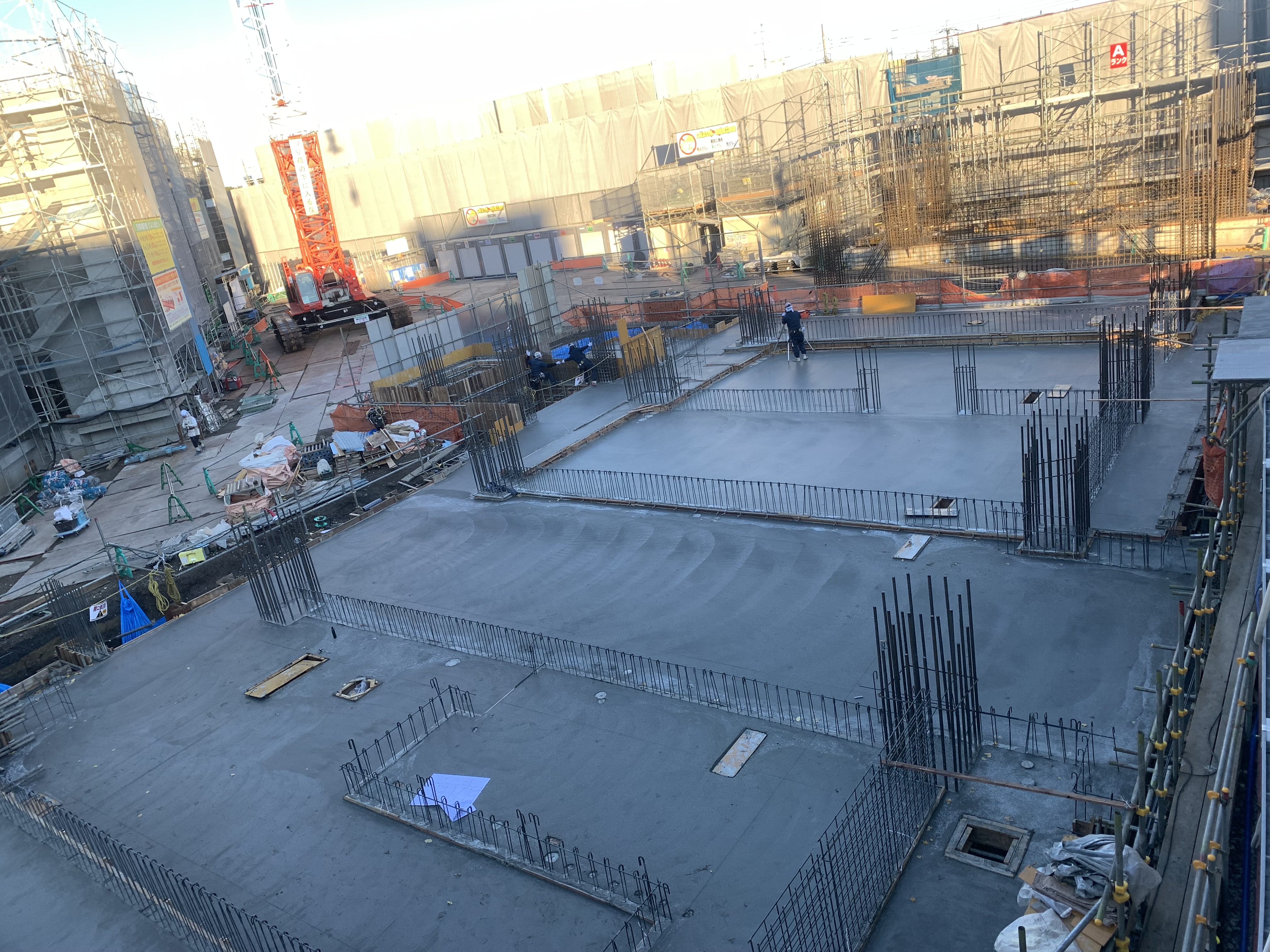

1階床コンクリート打設後の状況。(2工区目)

2022年2月16日更新

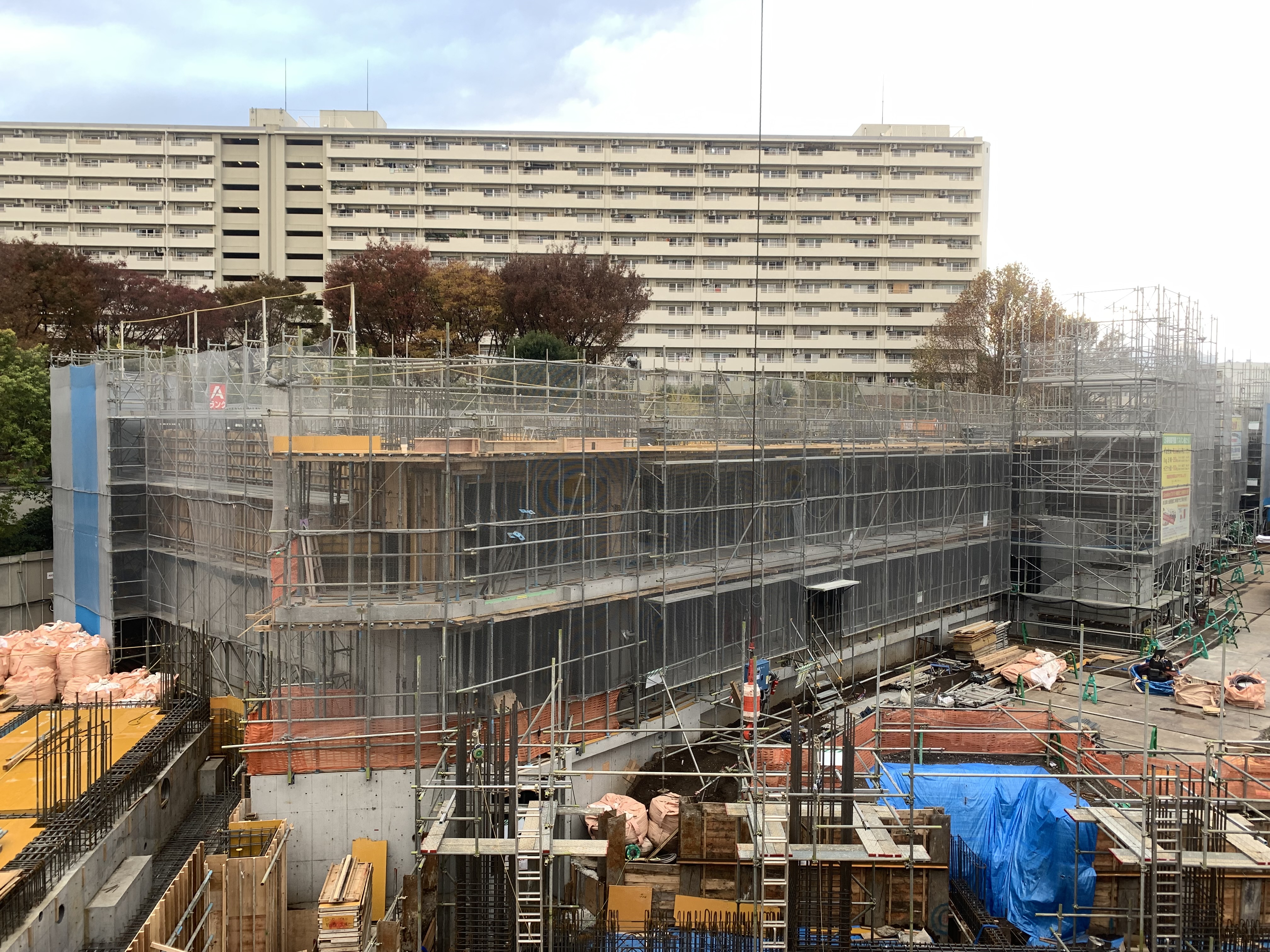

2021年11月 引き続き躯体工事を行っています。

A棟
A棟

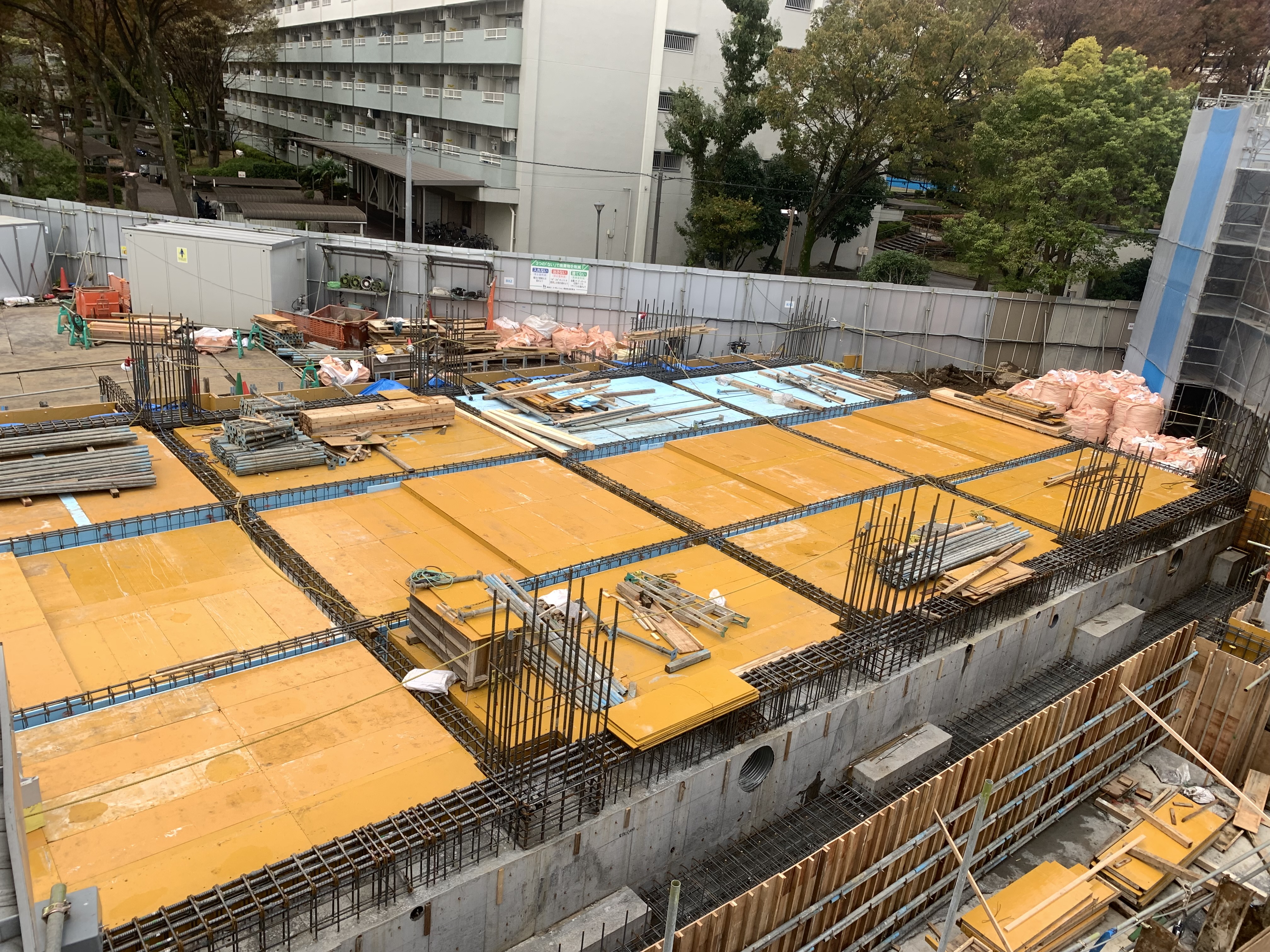

3階床工事を行っています。

B棟
B棟

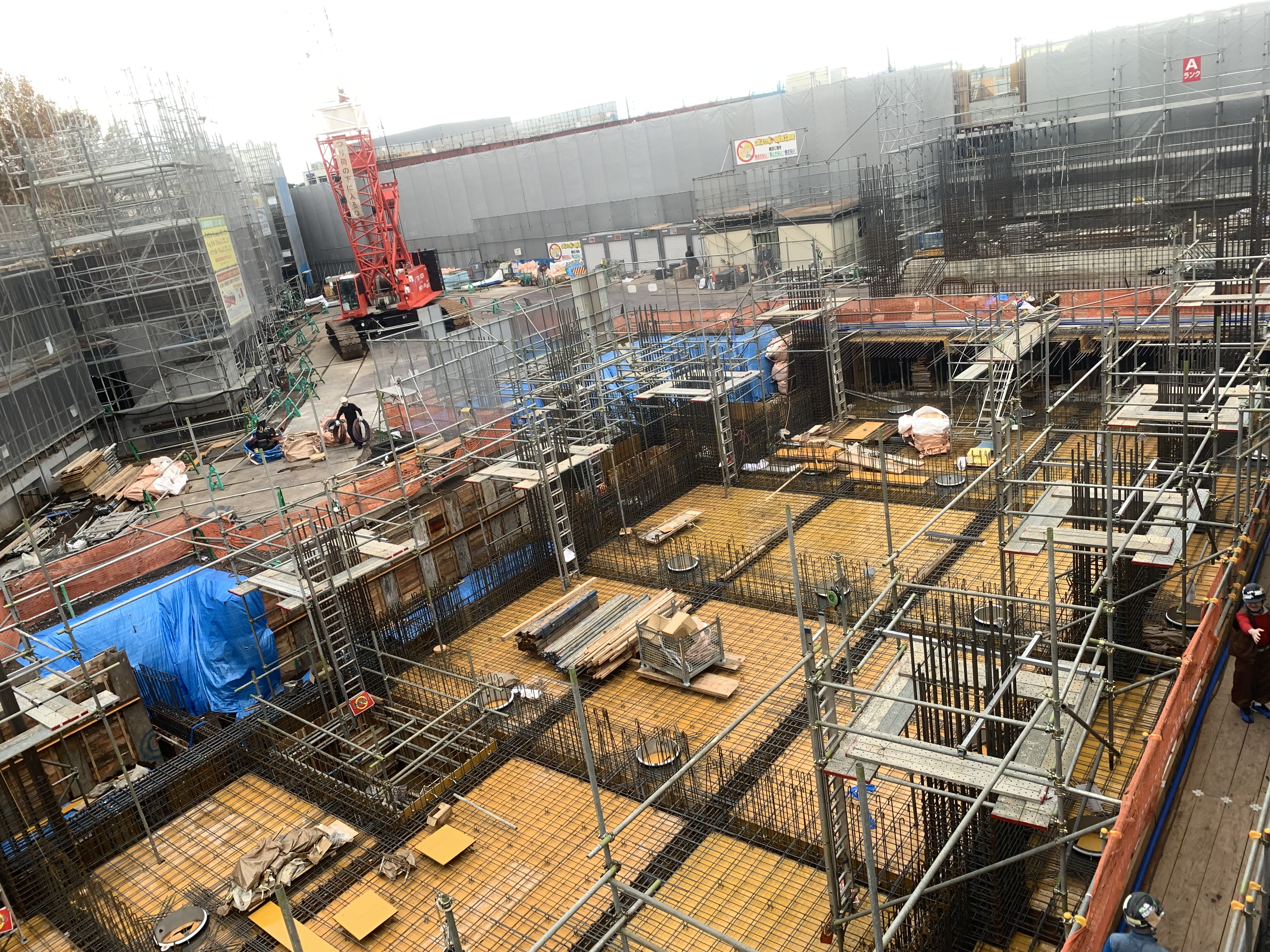

1階床の型枠工事を行っています。

C棟
C棟

基礎配筋・型枠工事を行っています。(2工区分)

2022年2月16日更新

2021年10月 B棟の工事に着手し、全棟躯体工事に入っております。

A棟
A棟

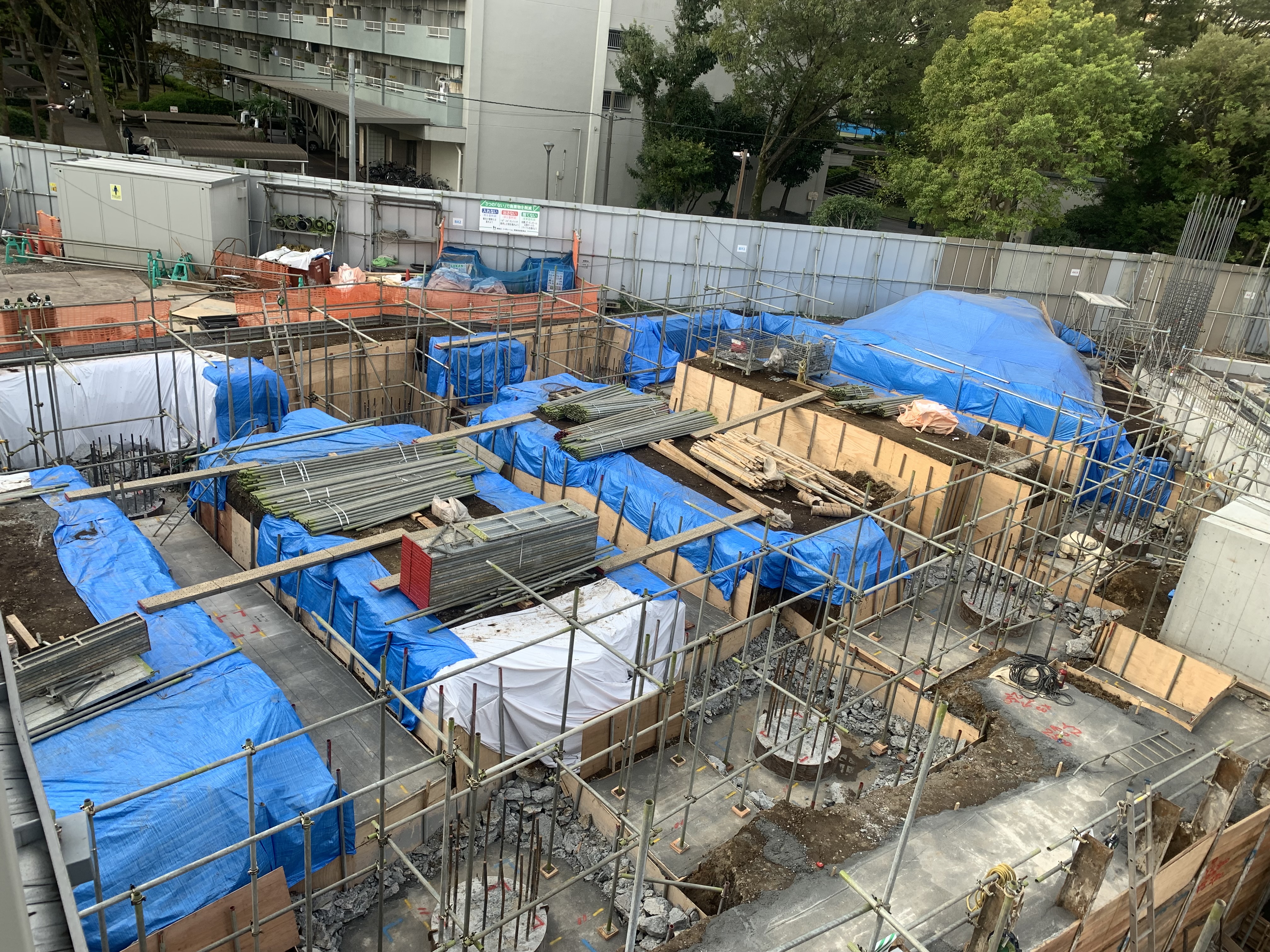

1階床コンクリートまで完了し、1階の 柱・梁の鉄筋工事に入っています。

B棟
B棟

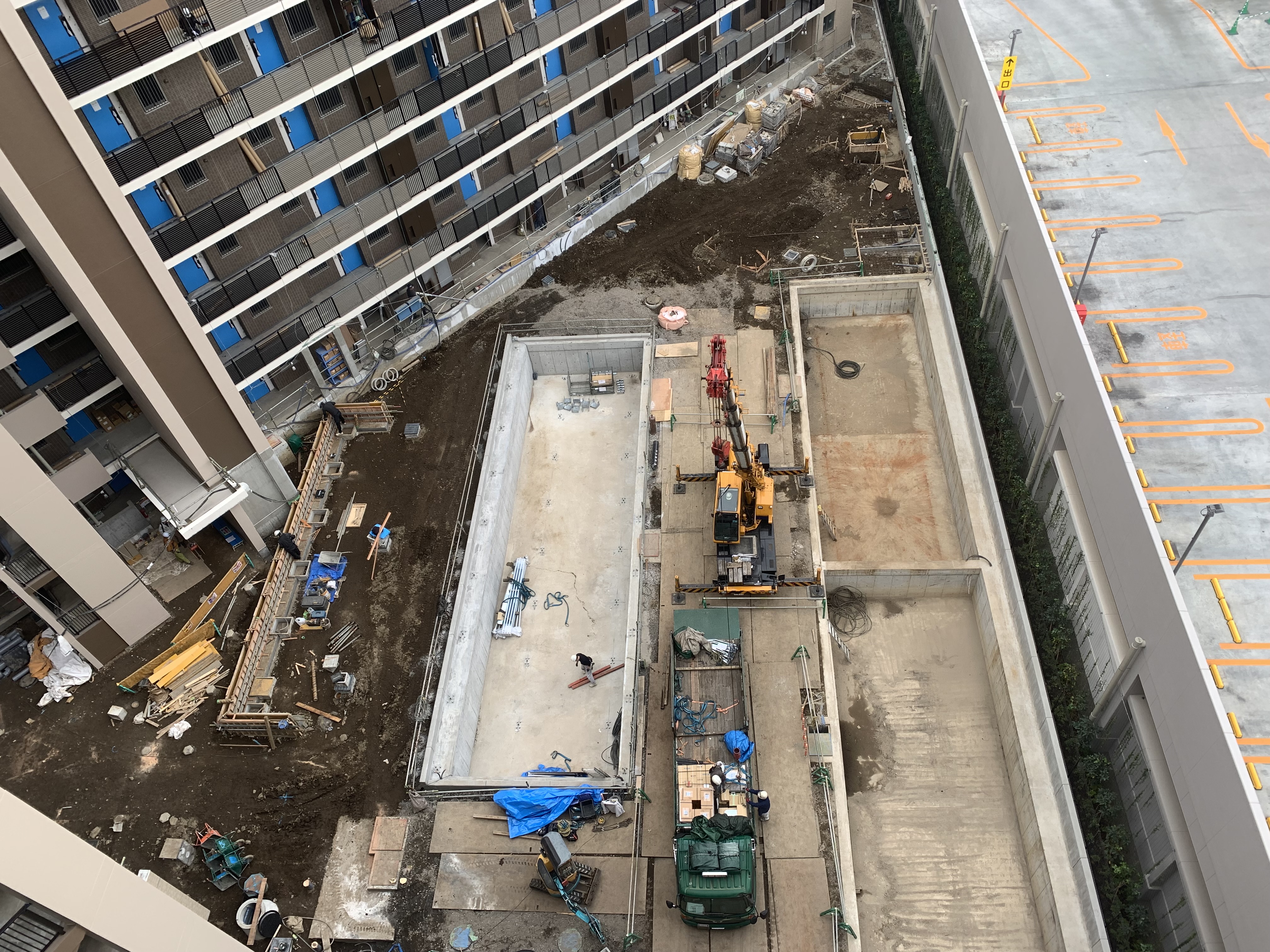

掘削・基礎工事を着手しました。

2022年2月16日更新

2021年9月 躯体工事が地上まで進んできました。

A棟
A棟

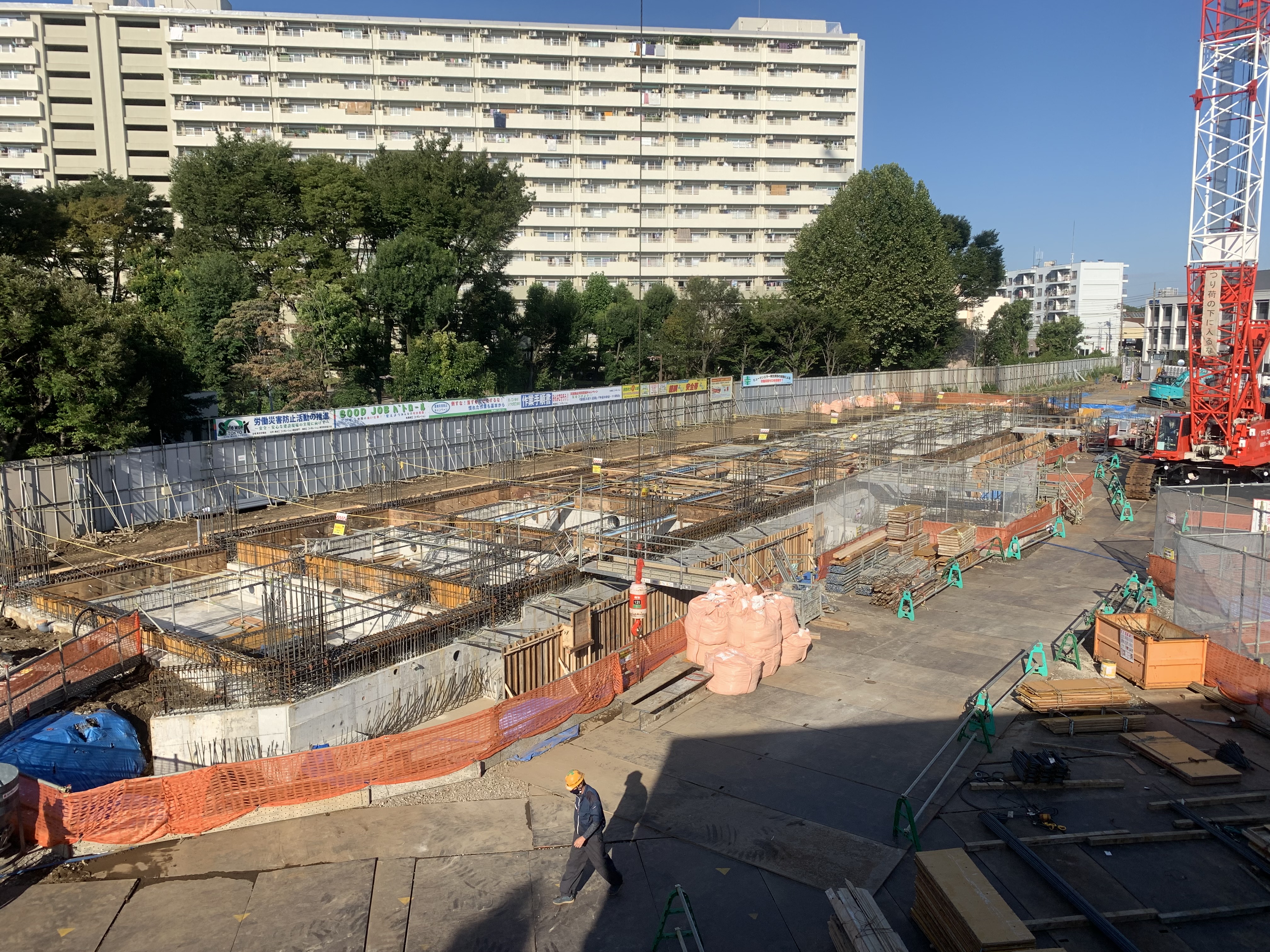

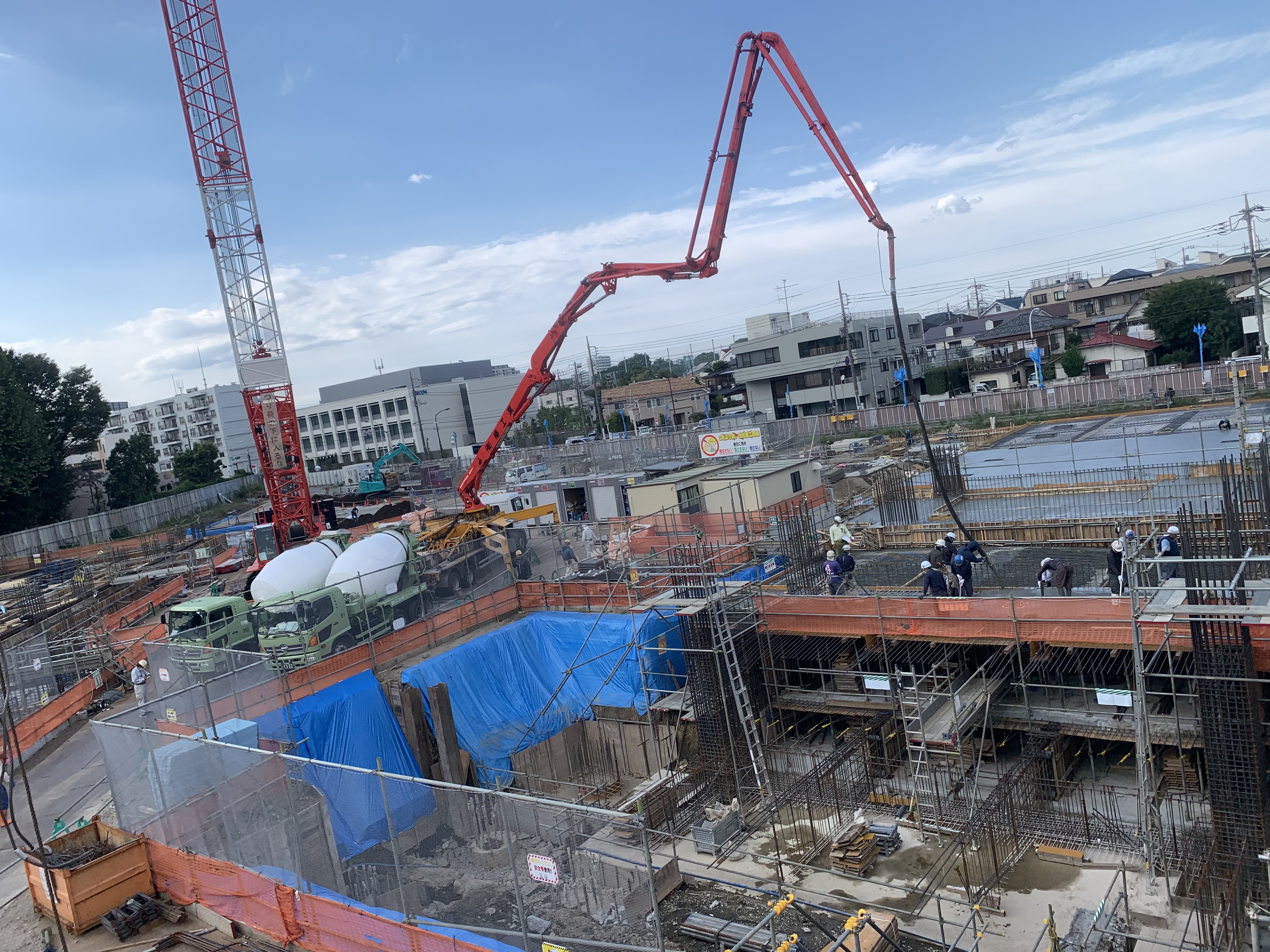

基礎コンクリート工事まで完了し、地上の工事へ順調に進んでおります。

C棟
C棟

1階部分のコンクリートを打設しています。

2022年2月16日更新

2021年8月 引き続き、A棟・C棟の躯体工事を行っています。

A棟
A棟

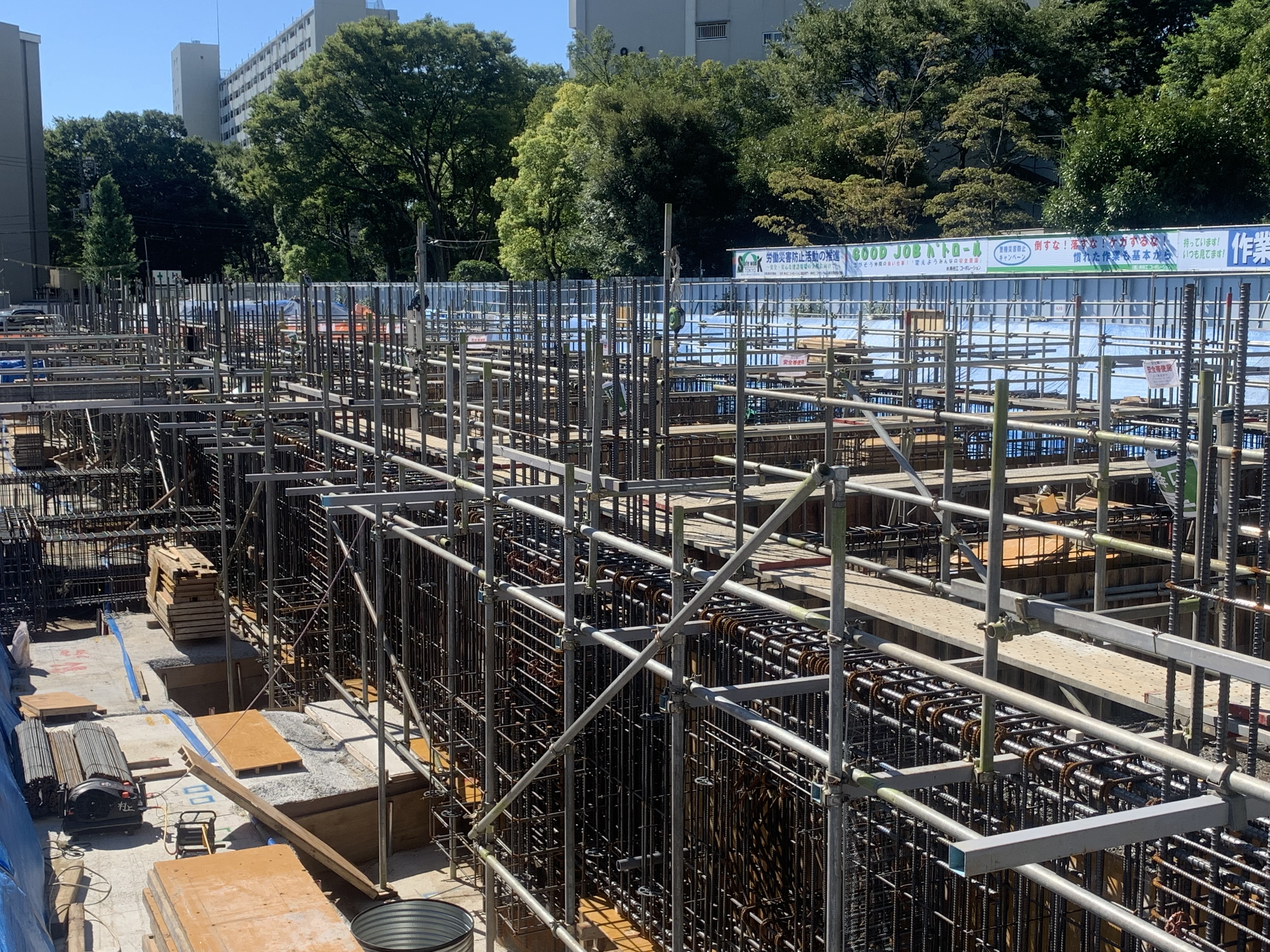

基礎配筋工事を行っています。

C棟
C棟

基礎配筋工事の状況です。
メインエントランスの柱の形が見えてきました。

2022年2月16日更新

2021年7月 A棟・C棟の躯体工事が始まりました。

A棟
A棟

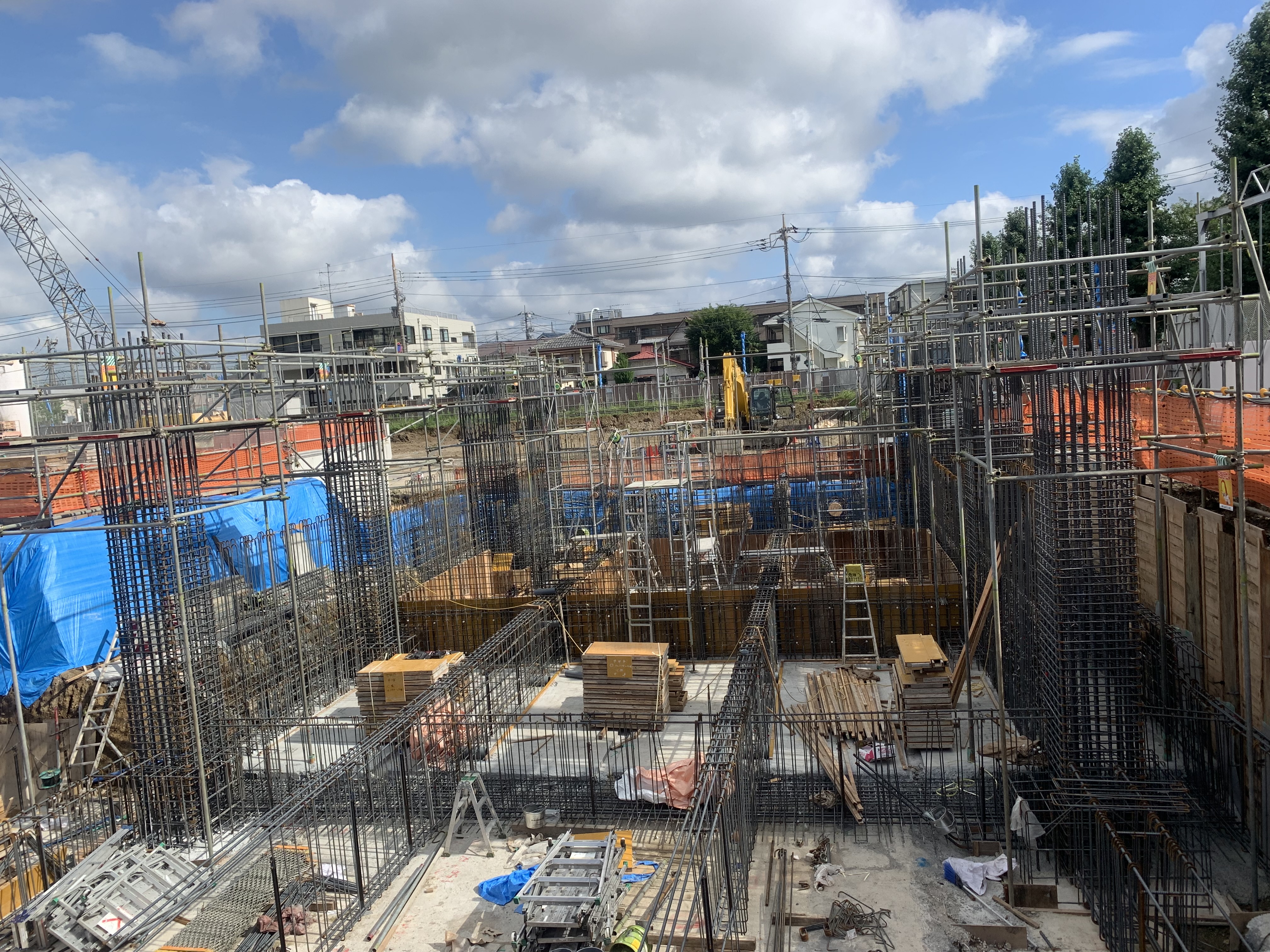

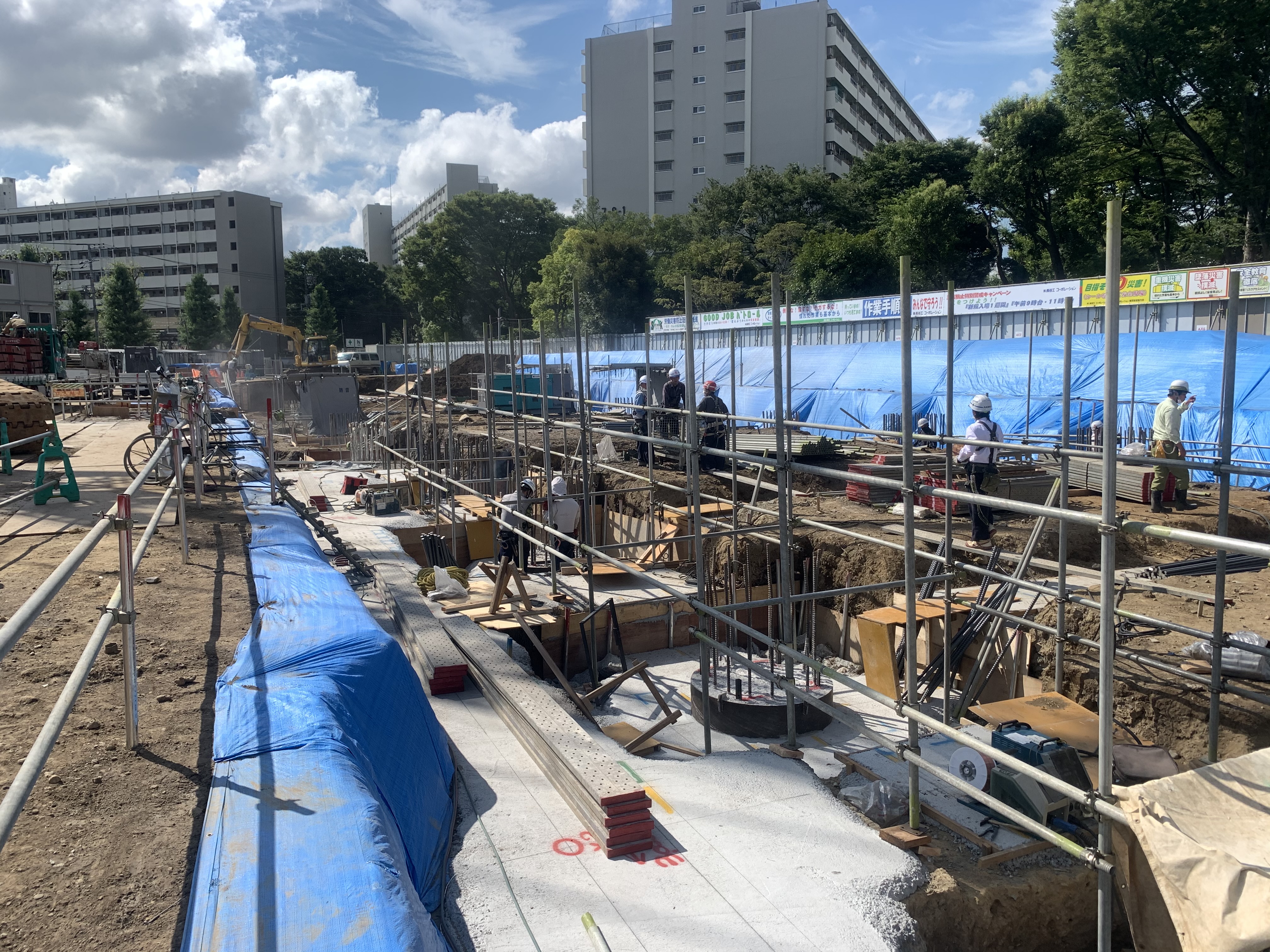

地面を掘削し、これから基礎の配筋を組んでいきます。

C棟
C棟

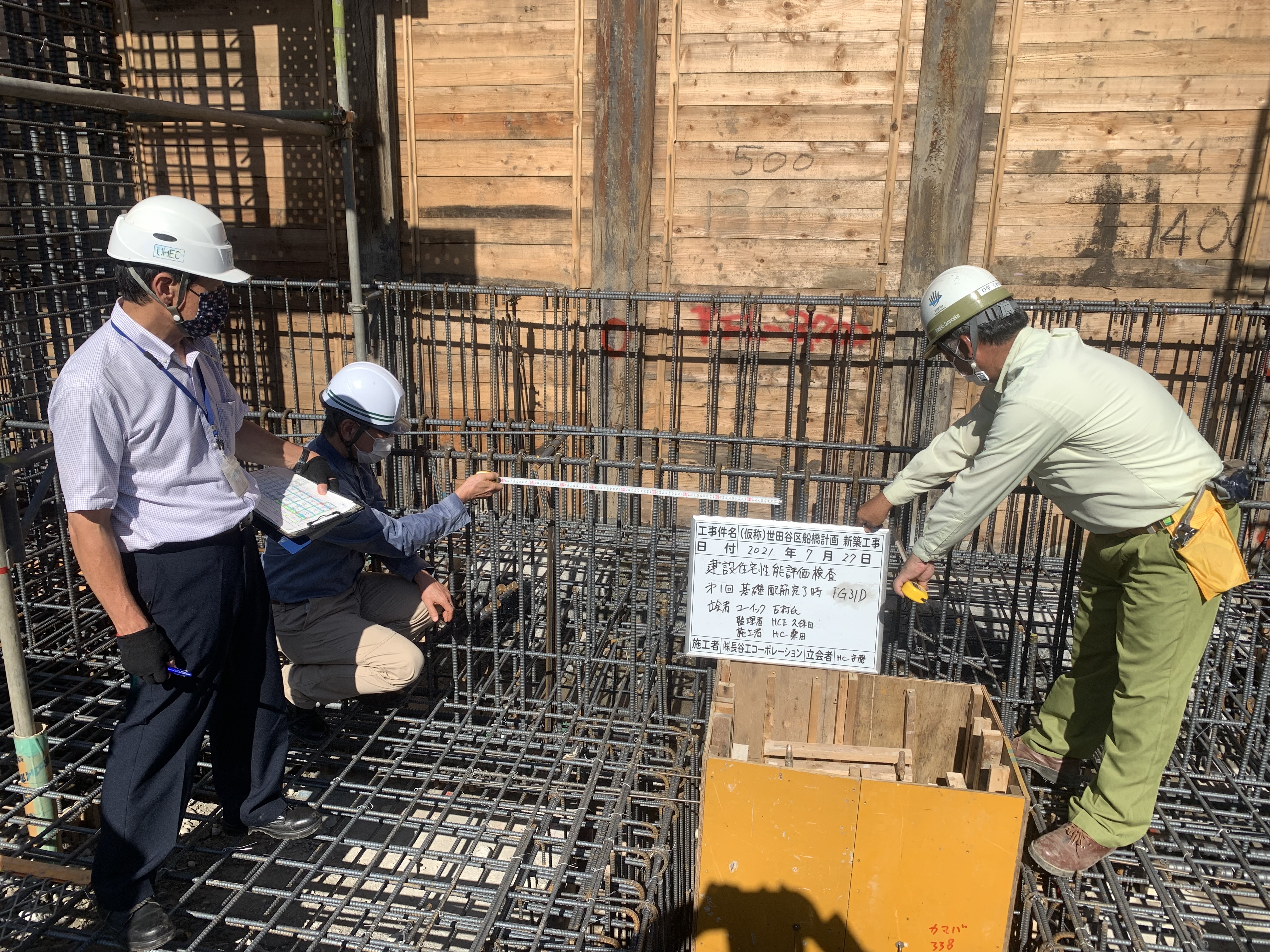

基礎部の配筋を行っています。
住宅性能評価の配筋検査を受検しています。

2022年2月16日更新

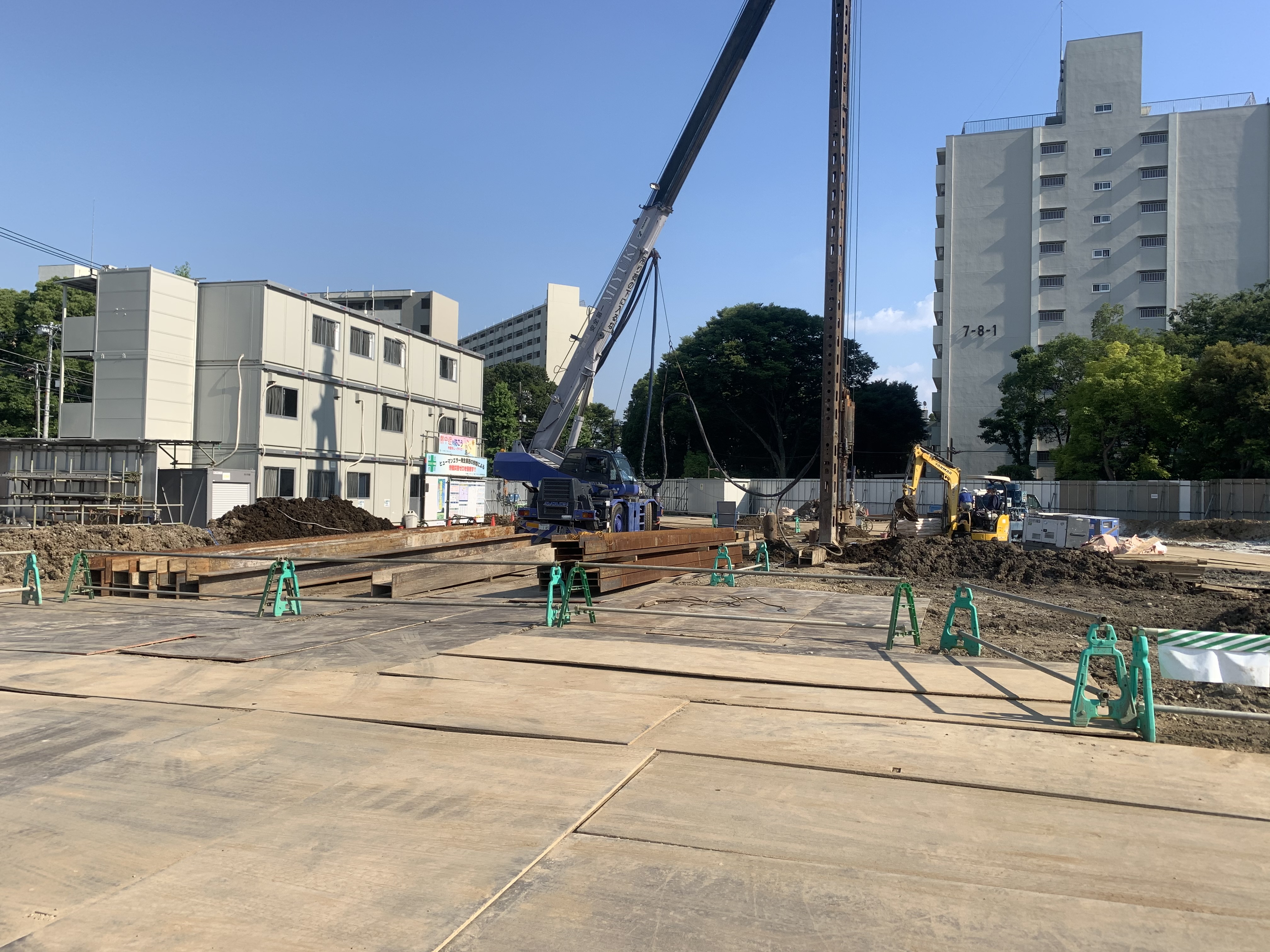

2021年6月 杭工事が終わりました。

機械式駐車場
機械式駐車場

配筋工事を行っています。

全景
全景

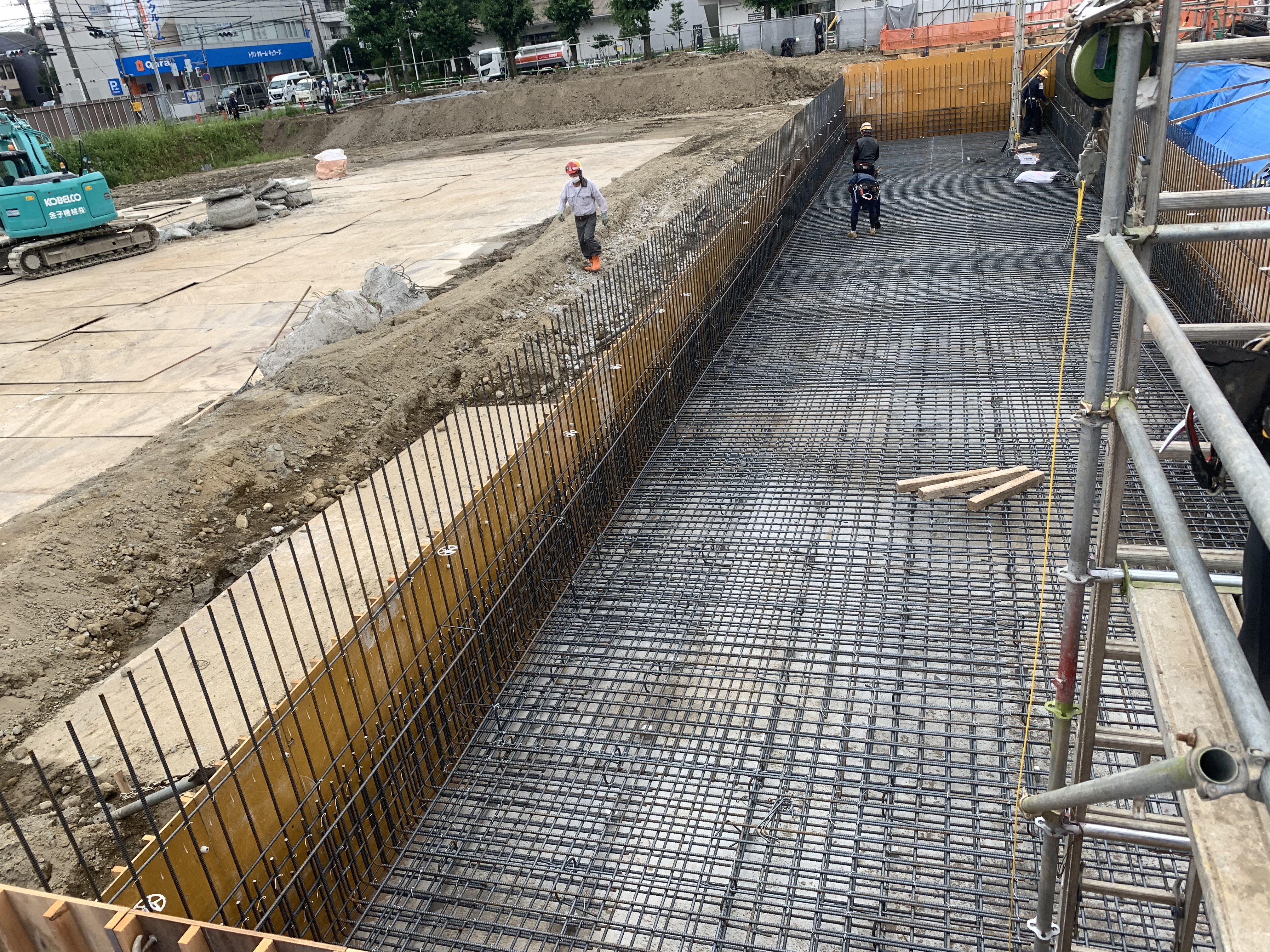

山留工事を行っています。

2022年2月16日更新

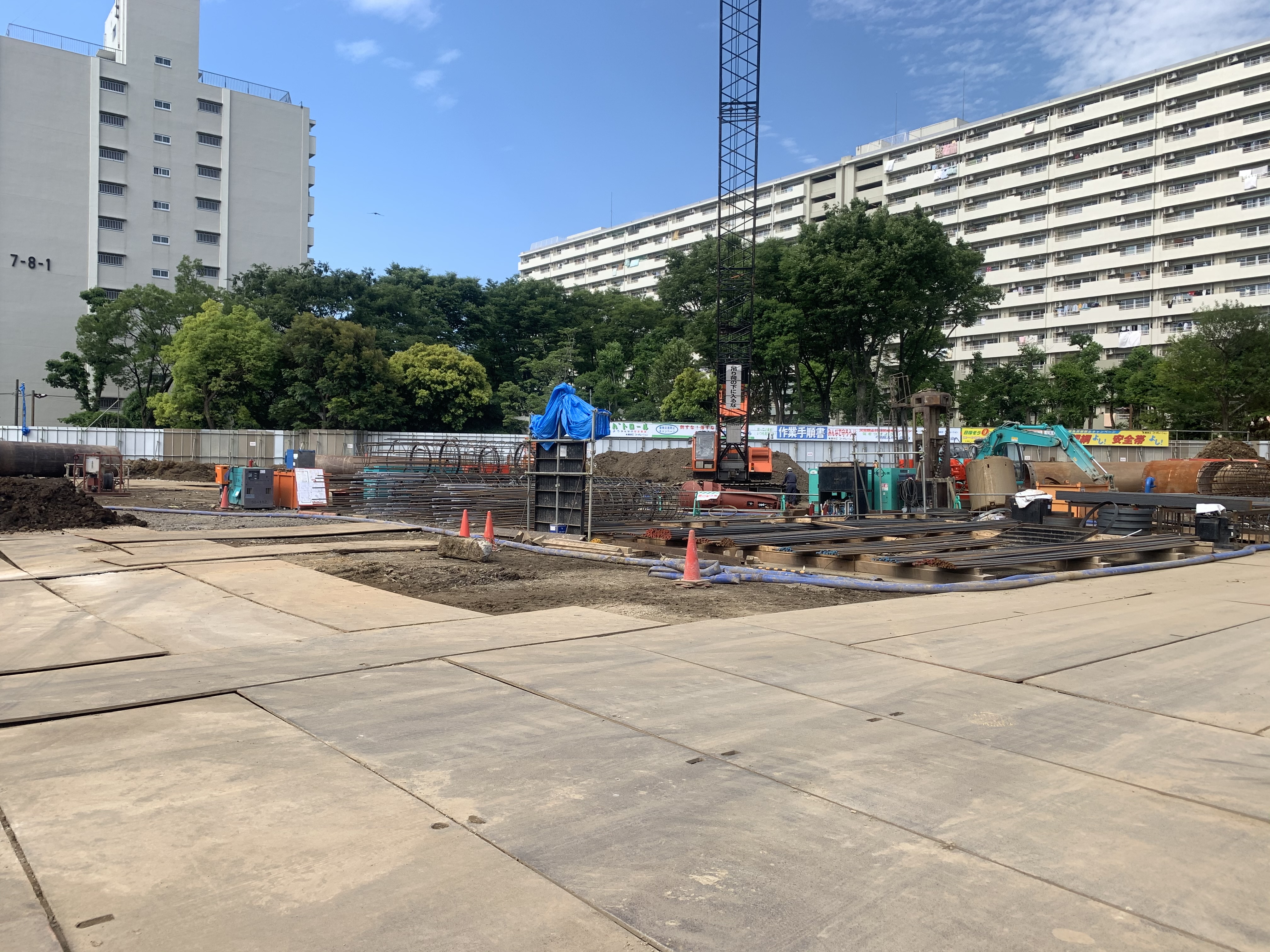

2021年5月 杭工事が始まりました。

杭工事
杭工事

杭の鉄筋かごを組み立てています。

杭工事
杭工事

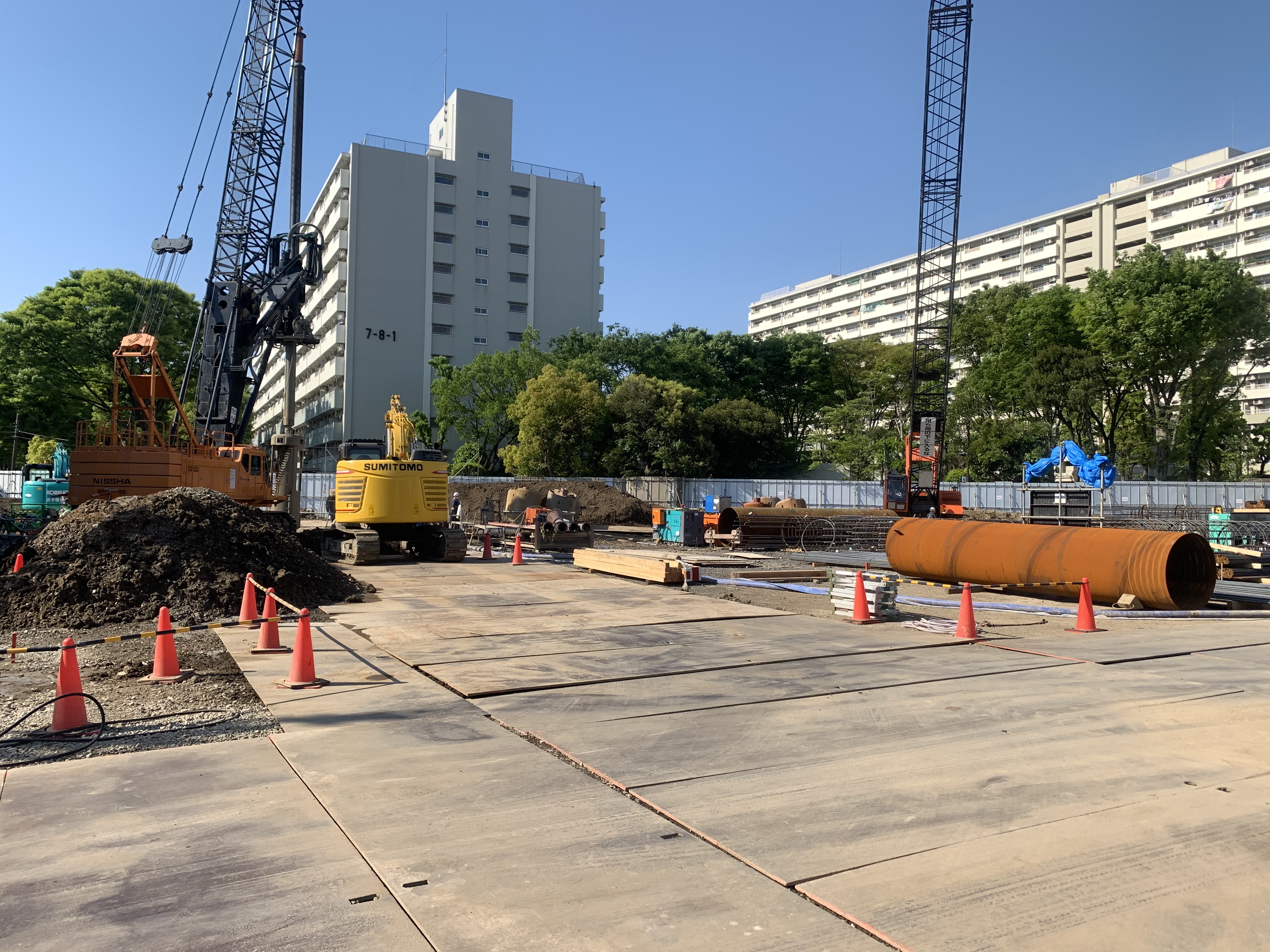

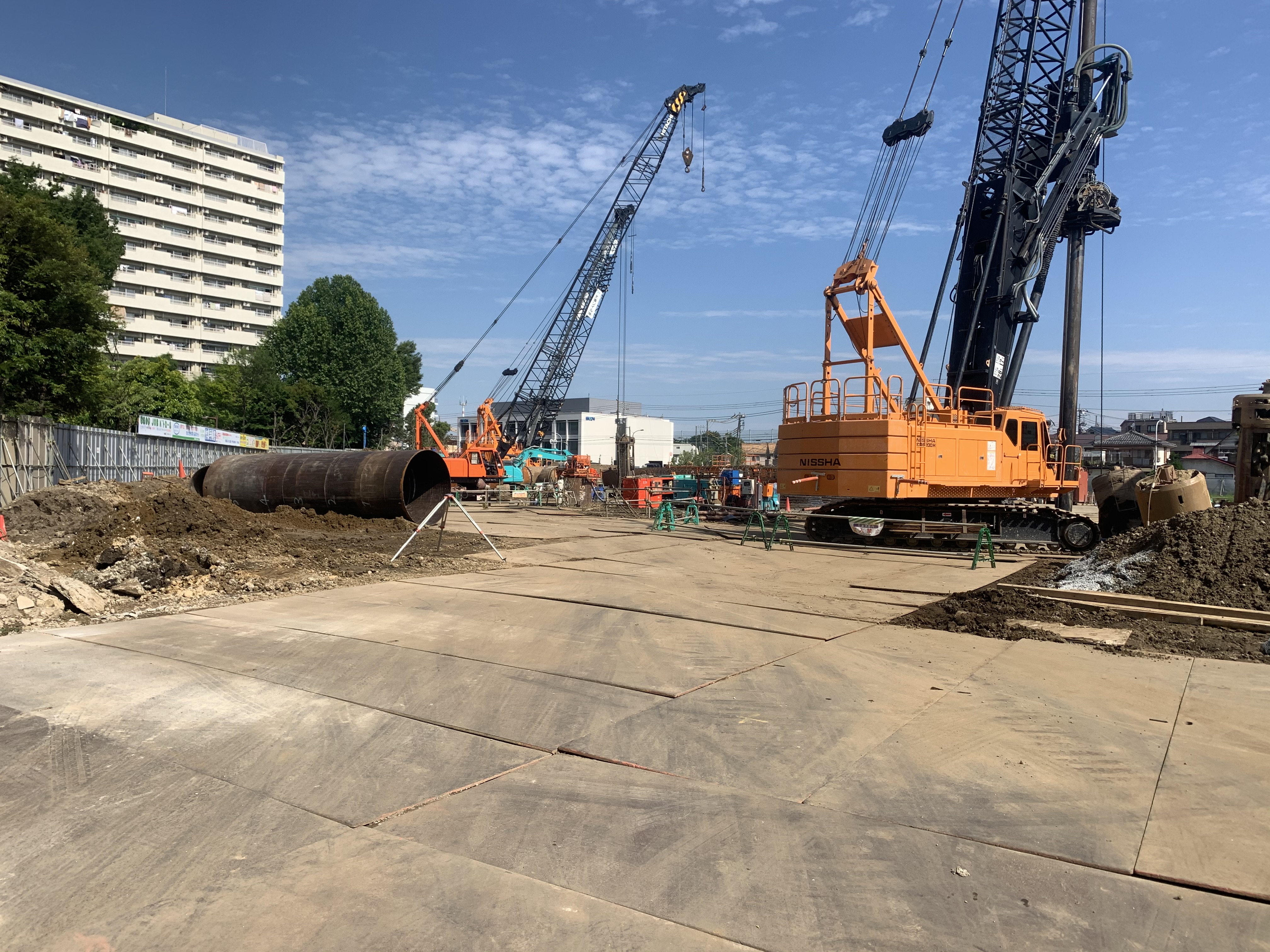

杭の掘削・打設工事を行っています。

2022年2月16日更新

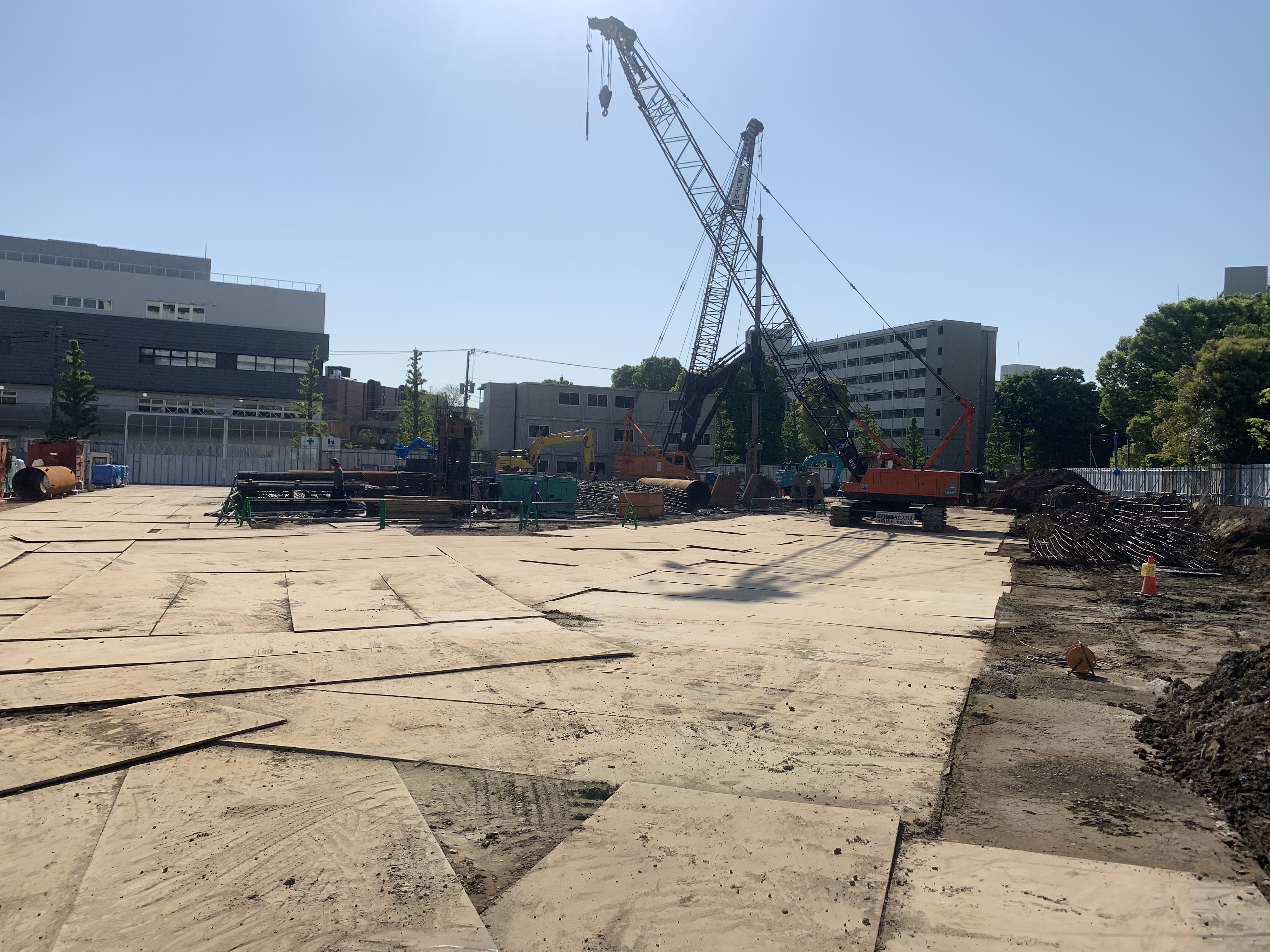

2021年4月 「アトラスシティ世田谷船橋」の現場レポートが始まります!

全景
全景

「アトラスシティ世田谷船橋」は、小田急小田原線「千歳船橋」駅まで徒歩19分【バス利用時】バス停(徒歩2分)より10分 /小田急小田原線「経堂」駅まで【バス利用時】バス停(徒歩2分)より13分 /京王線「八幡山」駅まで徒歩18分【バス利用時】バス停(徒歩2分)より11分
地上10階建て全228戸のマンションです。
建物完成は2023年2月予定、入居は2023年3月予定となっております。

全景2
全景2
