アトラス白金台レジデンス

2024年4月19日更新

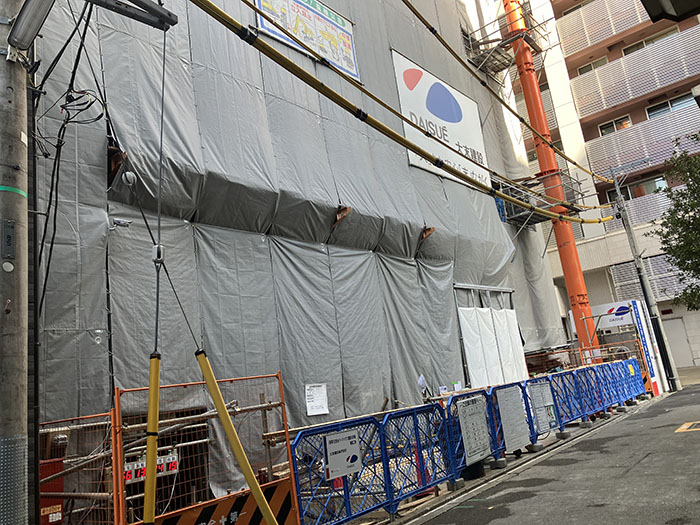

2024年3月 躯体・内装工事を行っております。屋上のコンクリート打設が完了し、無事上棟いたしました。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事

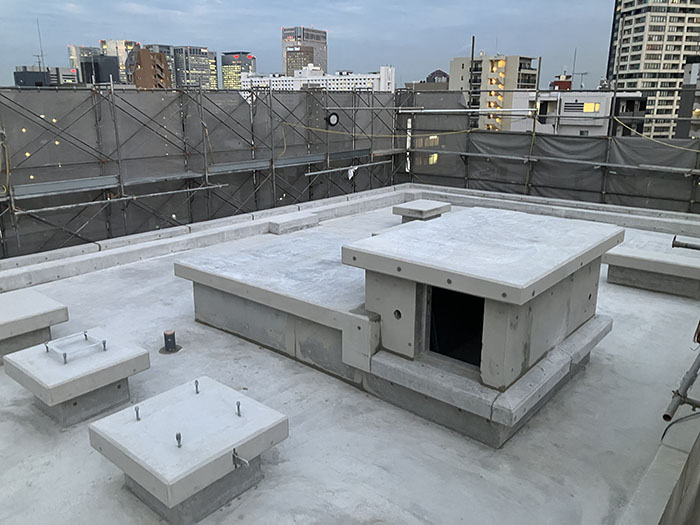

躯体工事

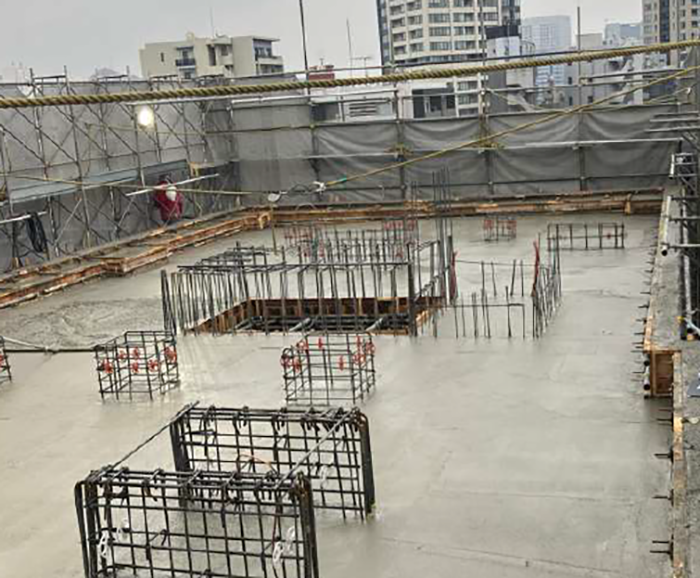

屋上のコンクリート打設完了状況です。無事に上棟いたしました。

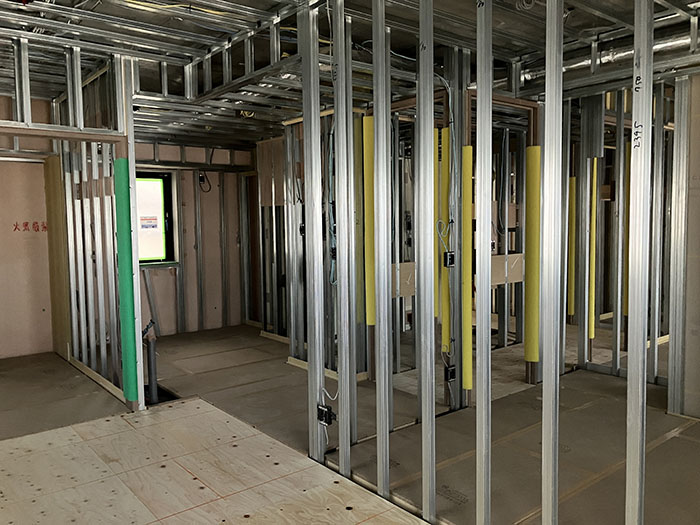

内装工事

内装工事

専有部分ボード貼り完了状況です。

2024年3月14日更新

2024年2月 躯体・内装工事を行っております。躯体は9階を施工中です。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

外装工事

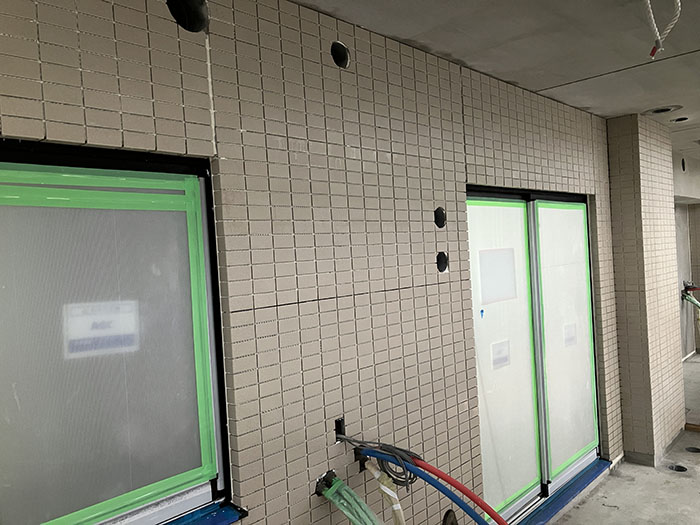

外装工事

バルコニーのタイル工事施工状況です。

内装工事
内装工事

専有部分の置床施工状況です。

2024年2月15日更新

2024年1月 躯体・内装工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事

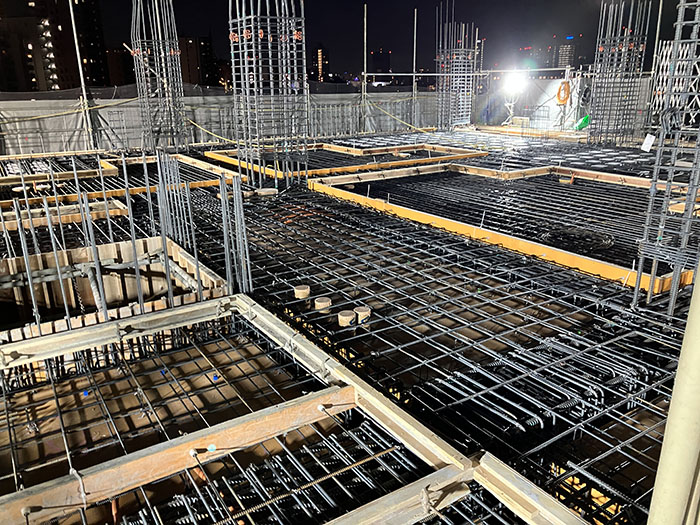

躯体工事

8階スラブ配筋施工状況です。

内装工事
内装工事

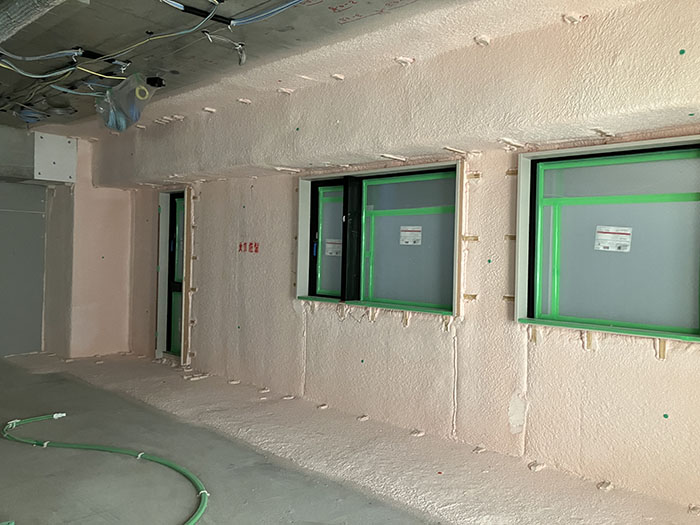

3階発泡ウレタン断熱吹付け状況です。

2024年1月25日更新

2023年12月 躯体・内装工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事
躯体工事

6階型枠建込み状況になります。

内装工事
内装工事

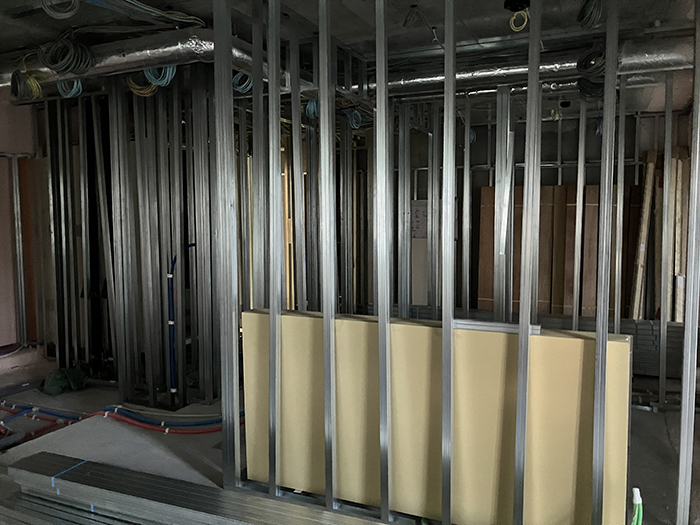

間仕切り壁組立て状況になります。

2023年12月20日更新

2023年11月 躯体・内装工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事
躯体工事

5階床スラブ配筋施工前状況になります。

内装工事
内装工事

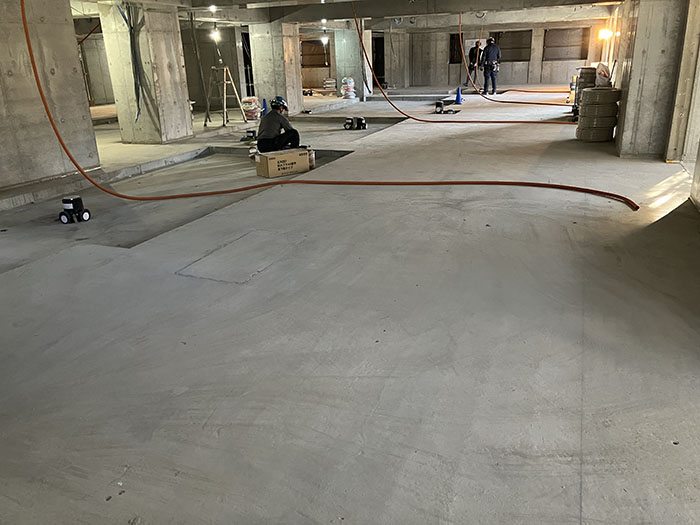

2階設備配管、電気配線施工前状況になります。

2023年11月16日更新

2023年10月 躯体工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事

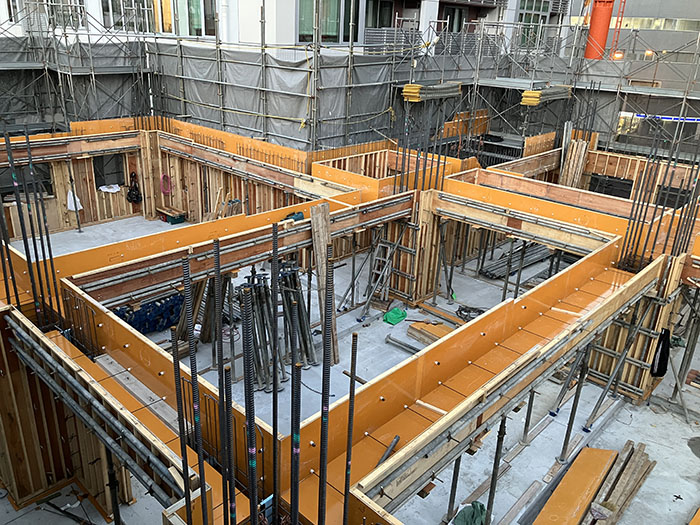

躯体工事

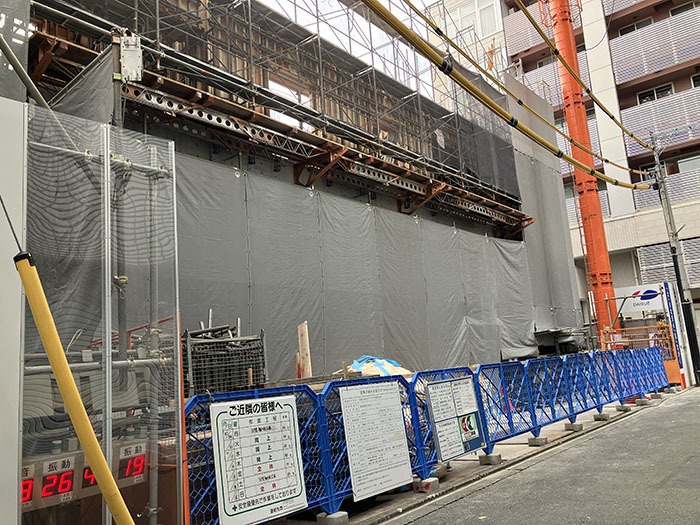

3階立上型枠建込み状況になります。

2023年10月19日更新

2023年9月 躯体工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事

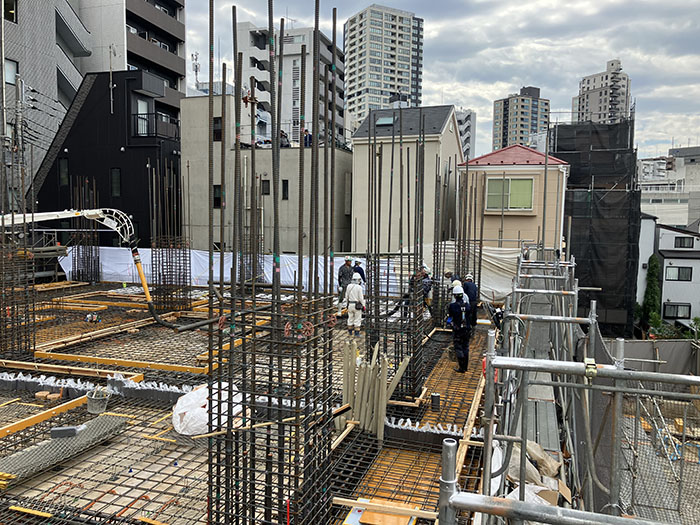

躯体工事

1階立上り、2階床のコンクリート打設完了状況になります。

2023年9月22日更新

2023年8月 躯体工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事

躯体工事

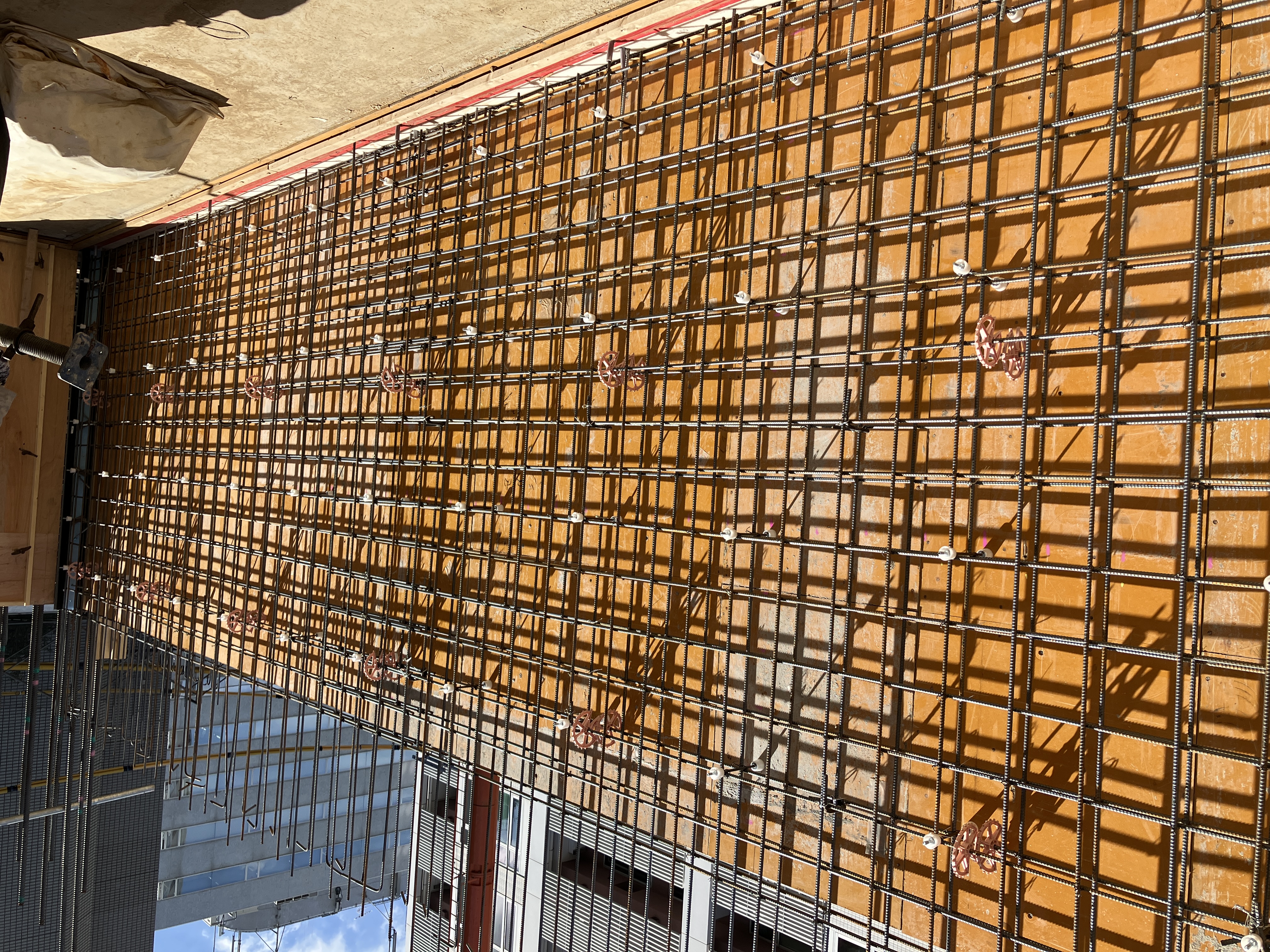

1階壁の配筋施工状況になります。

2023年8月18日更新

2023年7月 躯体工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

躯体工事

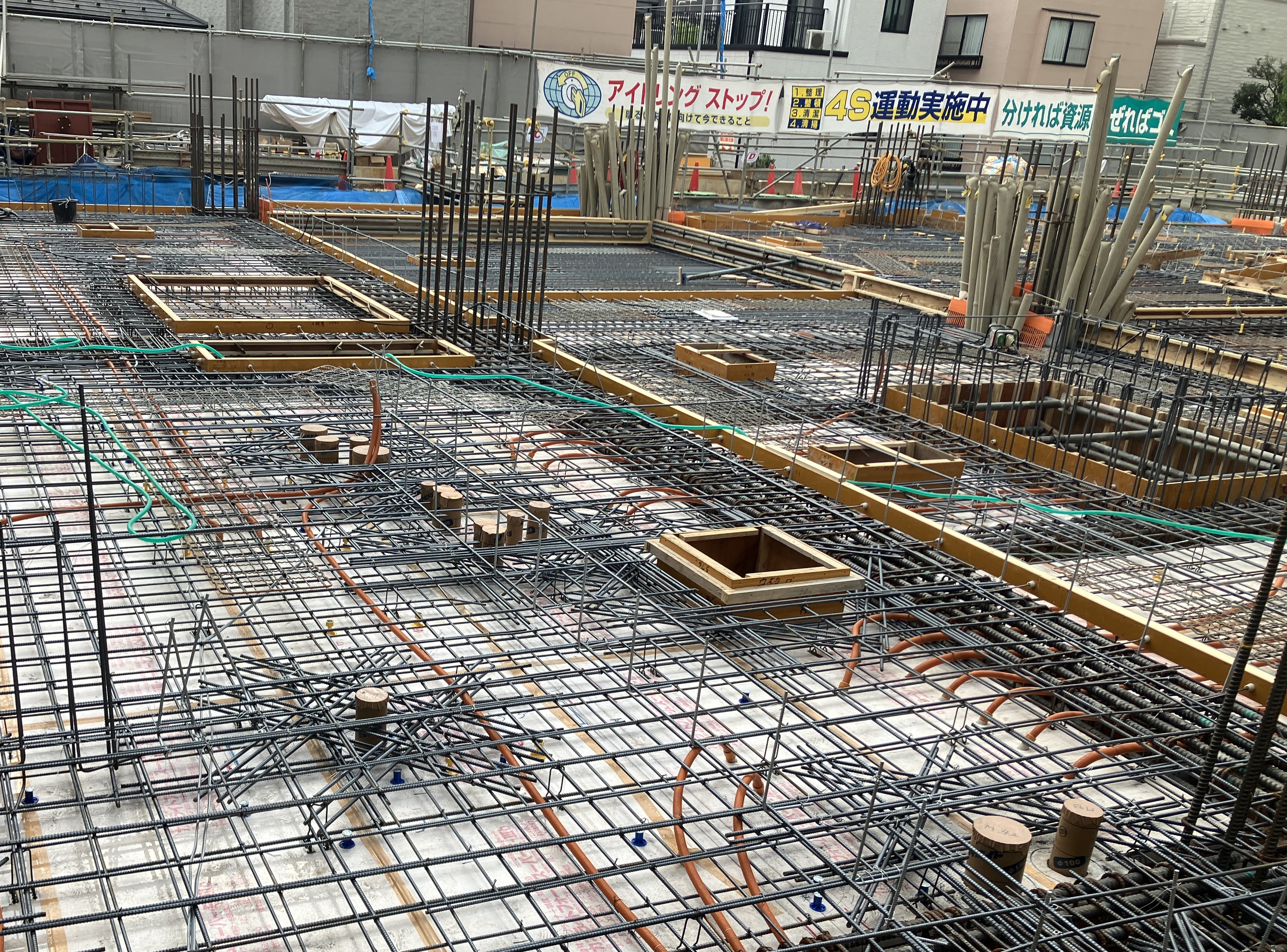

躯体工事

1階床配筋工事施工状況になります。

2023年7月19日更新

2023年6月 基礎工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

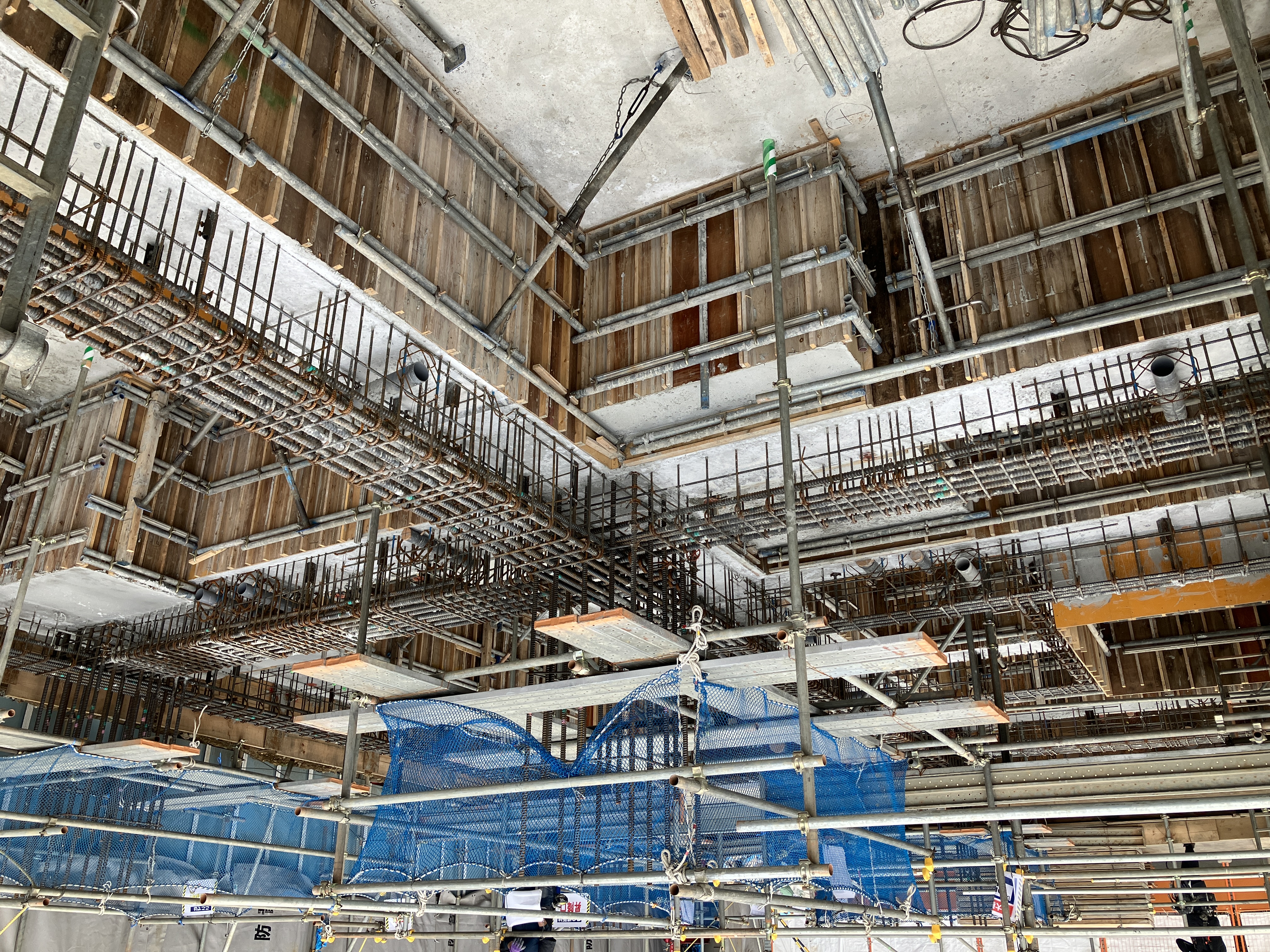

基礎工事
基礎工事

基礎部分のコンクリート打設完了状況になります。

2023年6月21日更新

2023年5月 基礎配筋工事を行っております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

基礎工事
基礎工事

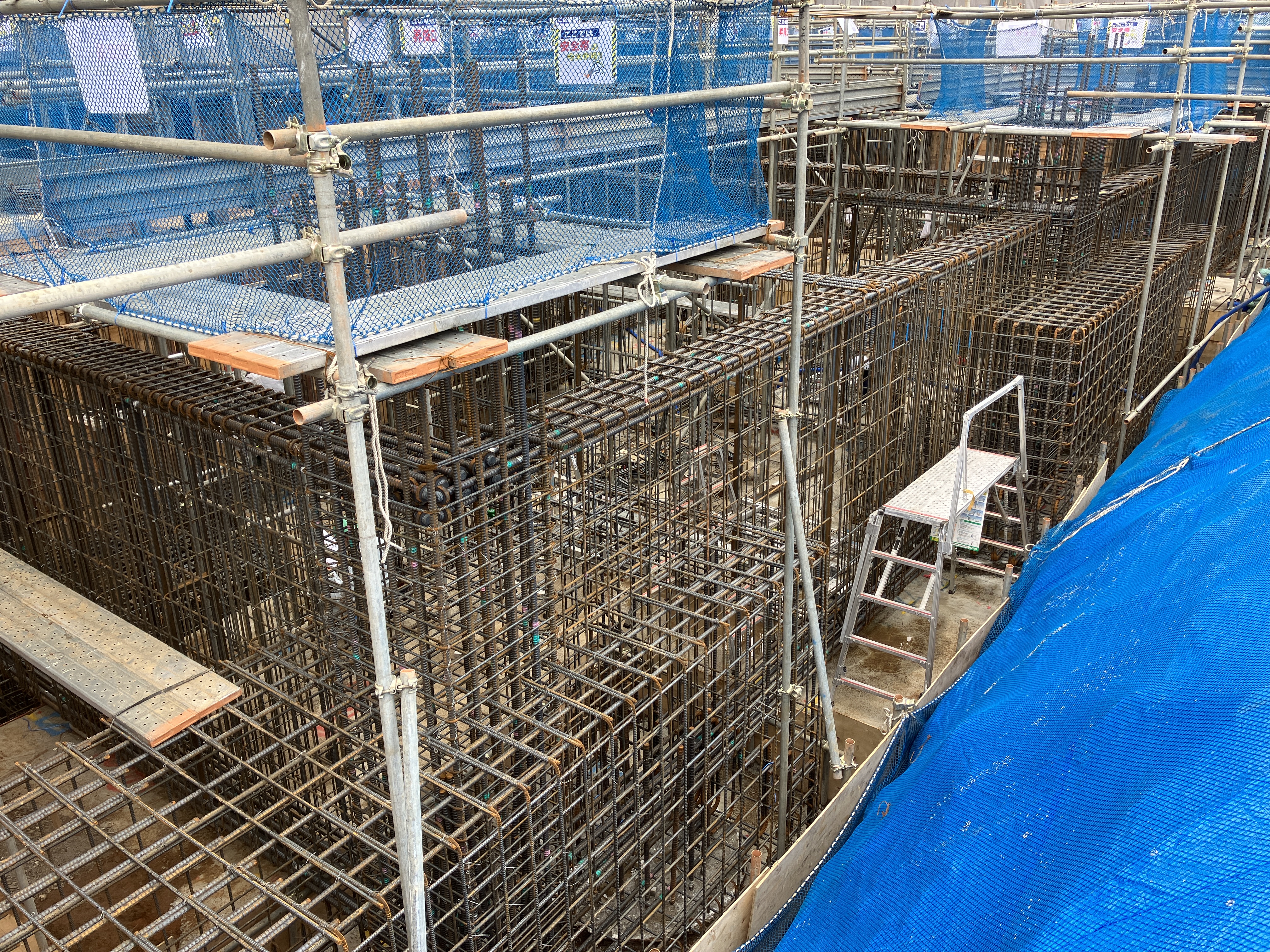

基礎部分の配筋工事の施工状況になります。

2023年6月21日更新

2023年4月 杭頭処理の施工を行っております。

全景
全景

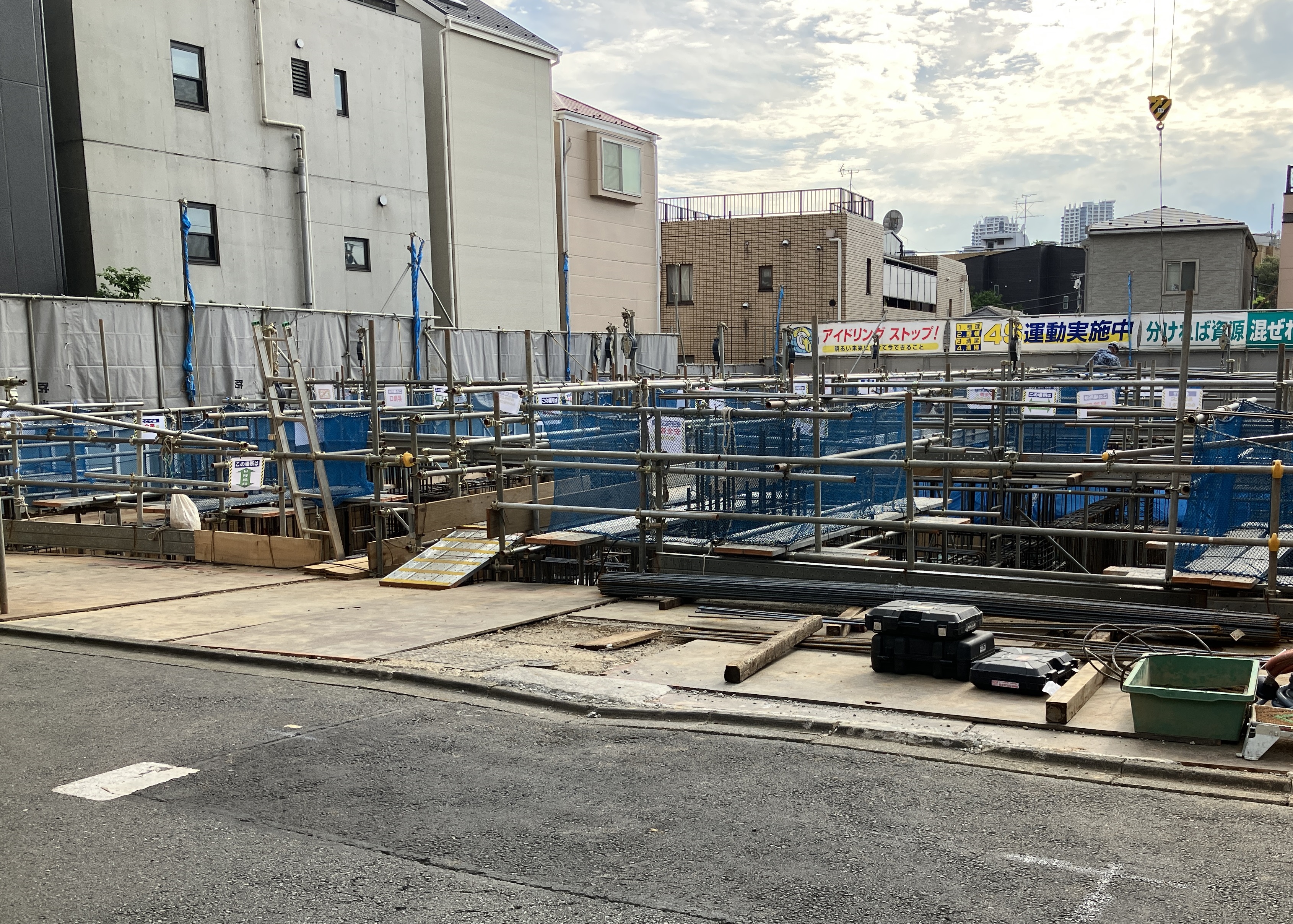

今月の全景写真になります。

杭工事
杭工事

杭頭処理の施工状況になります。

2023年6月21日更新

2023年3月 杭工事から着手し、全ての杭の施工が完了いたしました。

全景
全景

今月の全景写真になります。

杭工事
杭工事

杭の打設状況になります。

2023年6月21日更新

2023年2月 「アトラス白金台レジデンス」の現場レポートが始まります!

全景
全景

「アトラス白金台レジデンス」は、都営浅草線「高輪台」駅徒歩3分の地上10階建て全44戸(非分譲住戸27戸を含む)のマンションです。建物完成は2024年6月予定、入居は2024年7月予定となっております。

杭工事
杭工事

杭の掘削作業状況になります。
