アトラス文京小石川

2024年4月19日更新

2024年3月 建物外装工事が完了し足場とタワークレーンの解体を行いました。

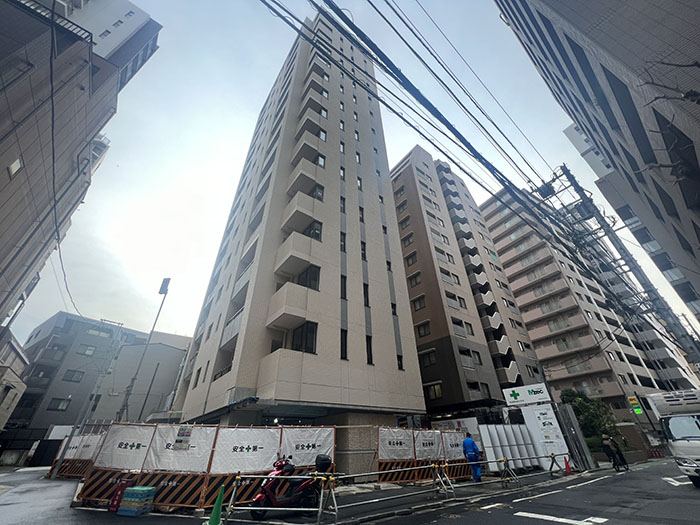

全景(東側)
全景(東側)

B棟の足場が解体され、建物の全体像が確認できます。

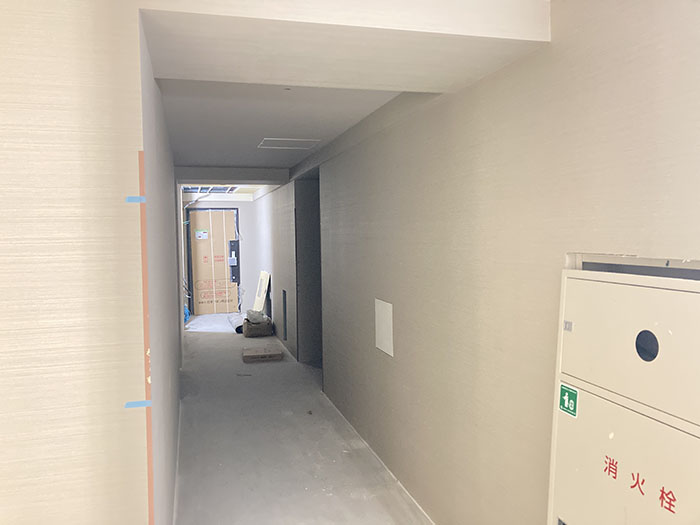

共用廊下
共用廊下

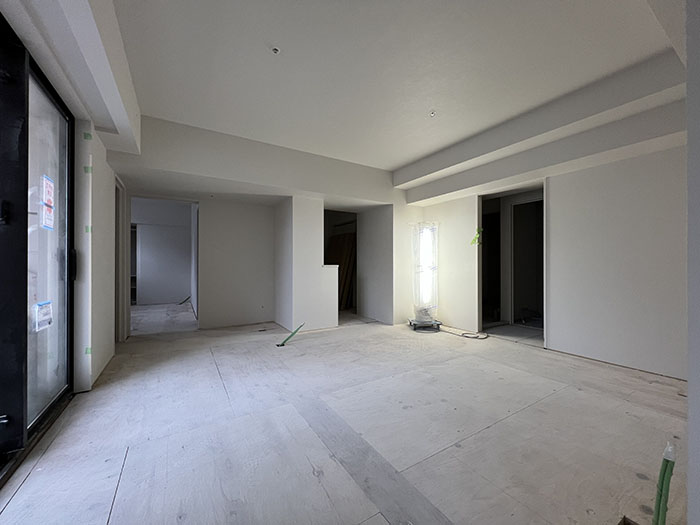

共用廊下のクロス貼りの施工状況になります。

13階
13階

13階住戸のクロス貼りの施工状況になります。

2024年3月14日更新

2024年2月 B棟外装のタイル工事、屋上のアスファルト防水工事が完了しております。

全景(西側)
全景(西側)

B棟の外部足場を解体している様子になります。

B棟屋上
B棟屋上

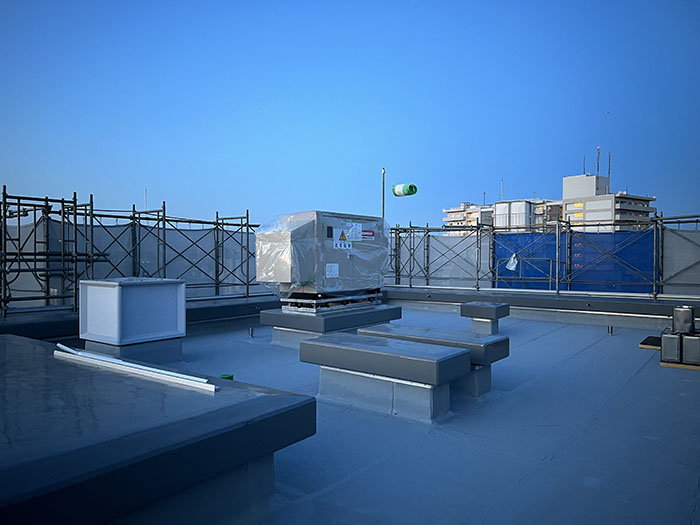

B棟屋上の防水工事後、屋上発電機を設置した様子となります。

共用廊下
共用廊下

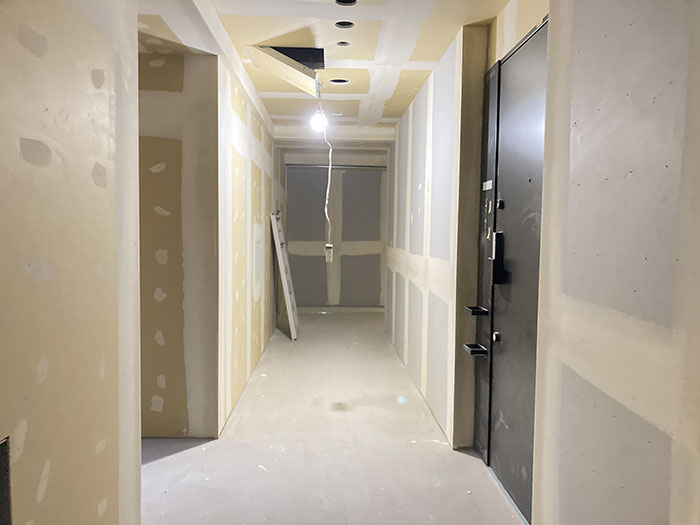

共用廊下のクロス下地の施工状況になります。

2024年2月15日更新

2024年1月 B棟が上棟いたしました。躯体工事が完了し、内装工事も順調に進捗しております。

全景(北側)

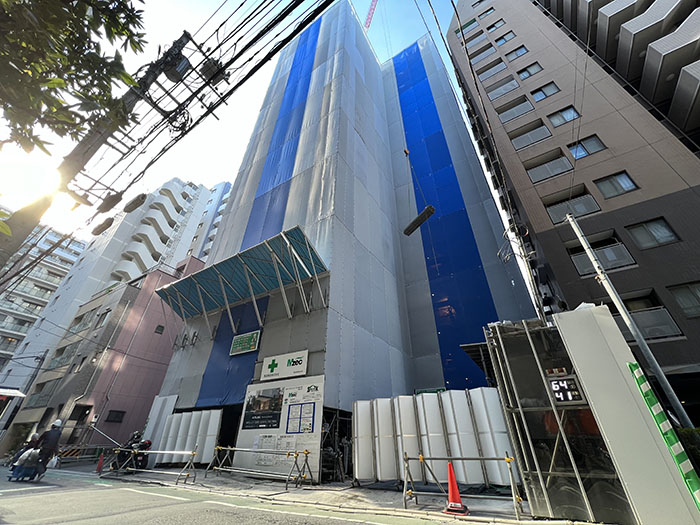

全景(北側)

北側からの全景写真になります。

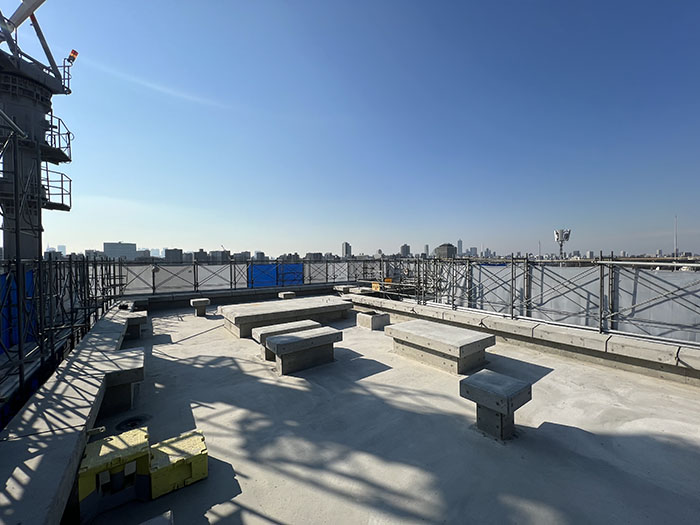

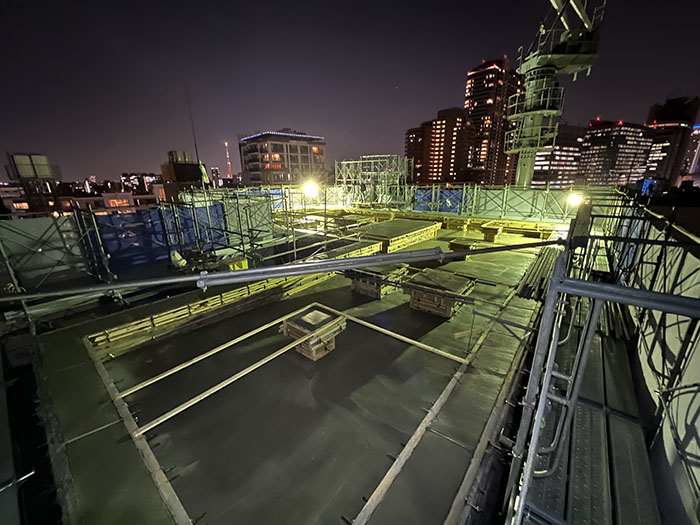

B棟屋上
B棟屋上

B棟屋上のコンクリート打設直後の施工状況になります。

B棟屋上
B棟屋上階

B棟屋上のコンクリート型枠脱型後の状況写真になります。

2024年1月25日更新

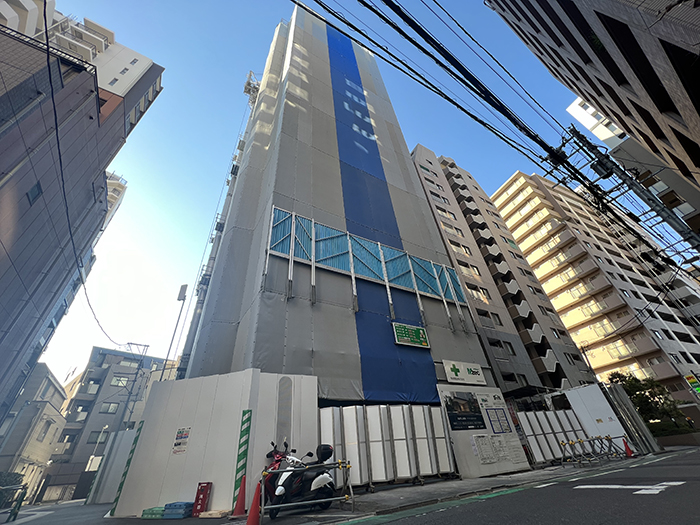

2023年12月 躯体工事は15階壁配筋工事まで進んでおり、内装工事は12階まで着手しております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

B棟7階
B棟7階

フローリング施工後の状況になります。

B棟12階
B棟12階

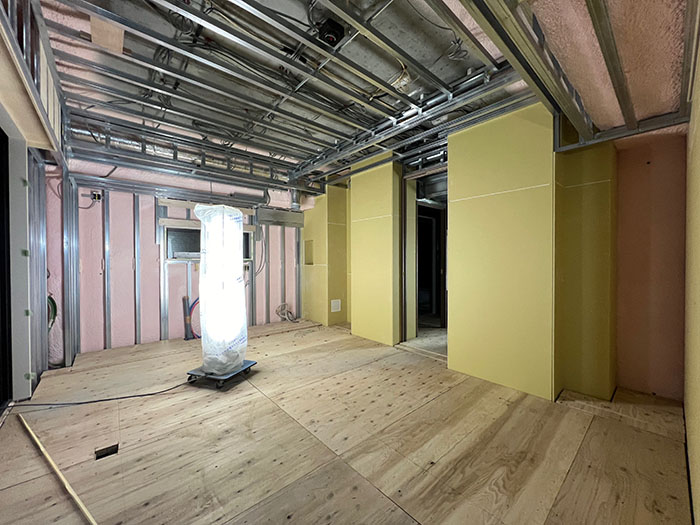

耐火間仕切り施工後の状況になります。

2023年12月20日更新

2023年11月 A棟の外部足場解体が完了いたしました。内装工事はB棟の10階まで着手しております。

眺望
眺望

B棟足場上から西側方面の景色になります。

A棟
A棟

A棟足場解体後の外壁の施工状況になります。

B棟
B棟

B棟9階の置床施工後の状況になります。

2023年11月16日更新

2023年10月 躯体工事は12階スラブ型枠配筋工事まで進んでおり、内装工事は9階まで着手しております。

全景(北側)
全景(北側)

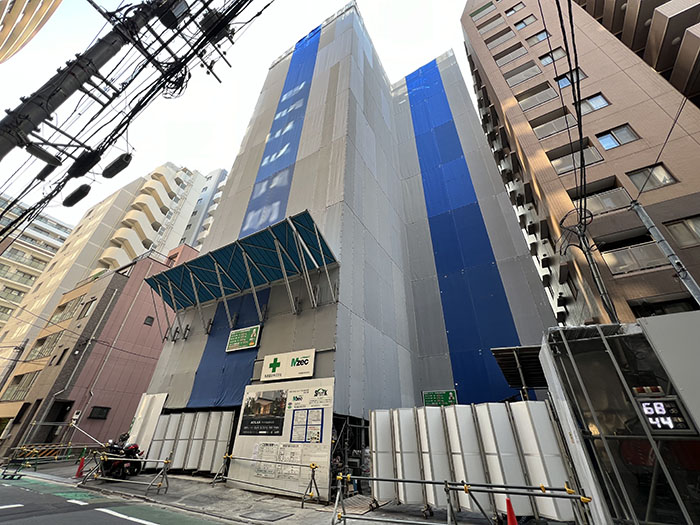

北側からの全景写真になります。

内装工事
内装工事

住戸内の床タイルの施工状況になります。

内装工事
内装工事

共用廊下の軽量鉄骨下地の施工状況になります。

2023年10月19日更新

2023年9月 躯体工事は11階壁配筋工事まで進んでおります。内装工事は8階まで着手しております。

B棟11階
B棟11階

B棟11階床のコンクリート打設完了後の様子になります。

内装工事
内装工事

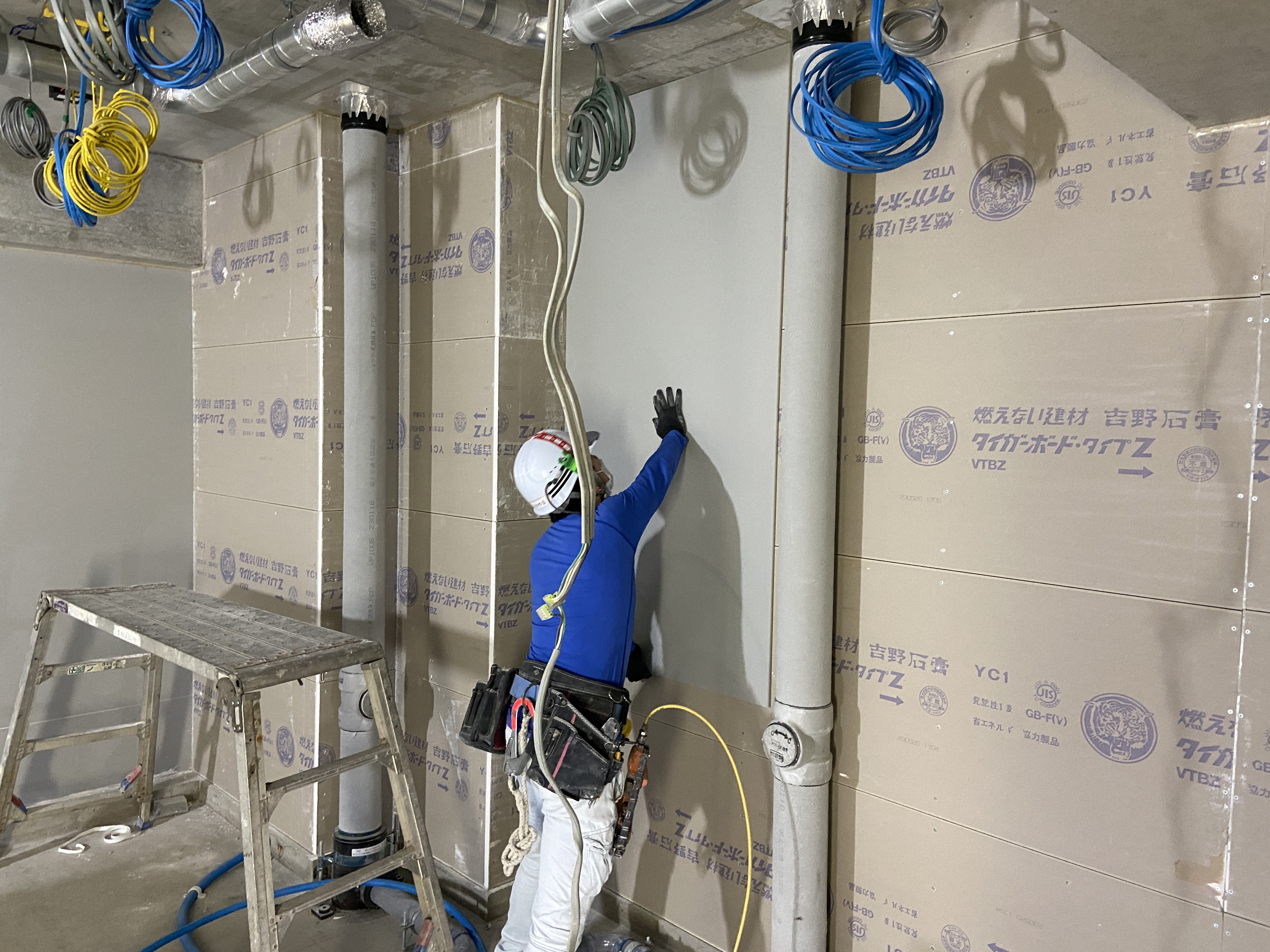

リビング・ダイニング・キッチンの内装工事状況になります。

内装工事
内装工事

洗面化粧室と浴室の施工状況になります。

2023年9月22日更新

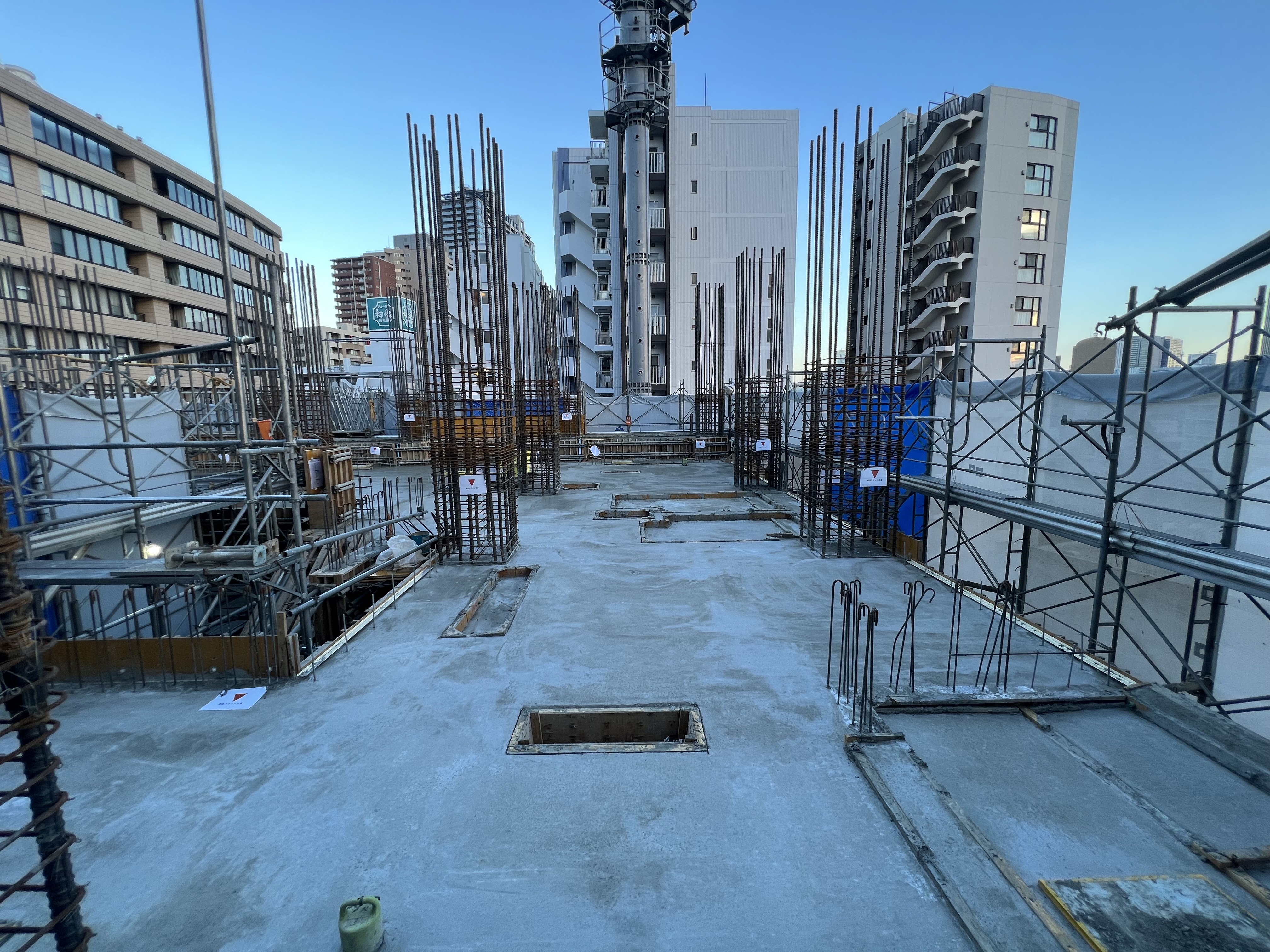

2023年8月 躯体工事は9階梁配筋工事まで進んでおります。内装工事は6階まで着手しております。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

内装工事
内装工事

間仕切り壁の石膏ボード施工前の状況になります。

B棟9階
B棟9階

9階床コンクリート打設後の状況になります。

2023年8月18日更新

2023年7月 躯体工事は8階床コンクリートを打設し8階壁型枠工事まで、内装工事は5階まで着手しております。

全景(北東)
全景(北東)

北東側からの全景写真になります。

A棟1階
A棟1階

家具取り付け後の内装工事状況になります。

B棟8階
B棟8階

8階床コンクリート打設後の状況になります。

2023年7月19日更新

2023年6月 躯体工事は7階梁配筋工事まで、内装工事は3階耐火間仕切り工事まで進んでおります。

全景(北東)
全景(北東)

北東側からの全景写真になります。

内装工事
内装工事

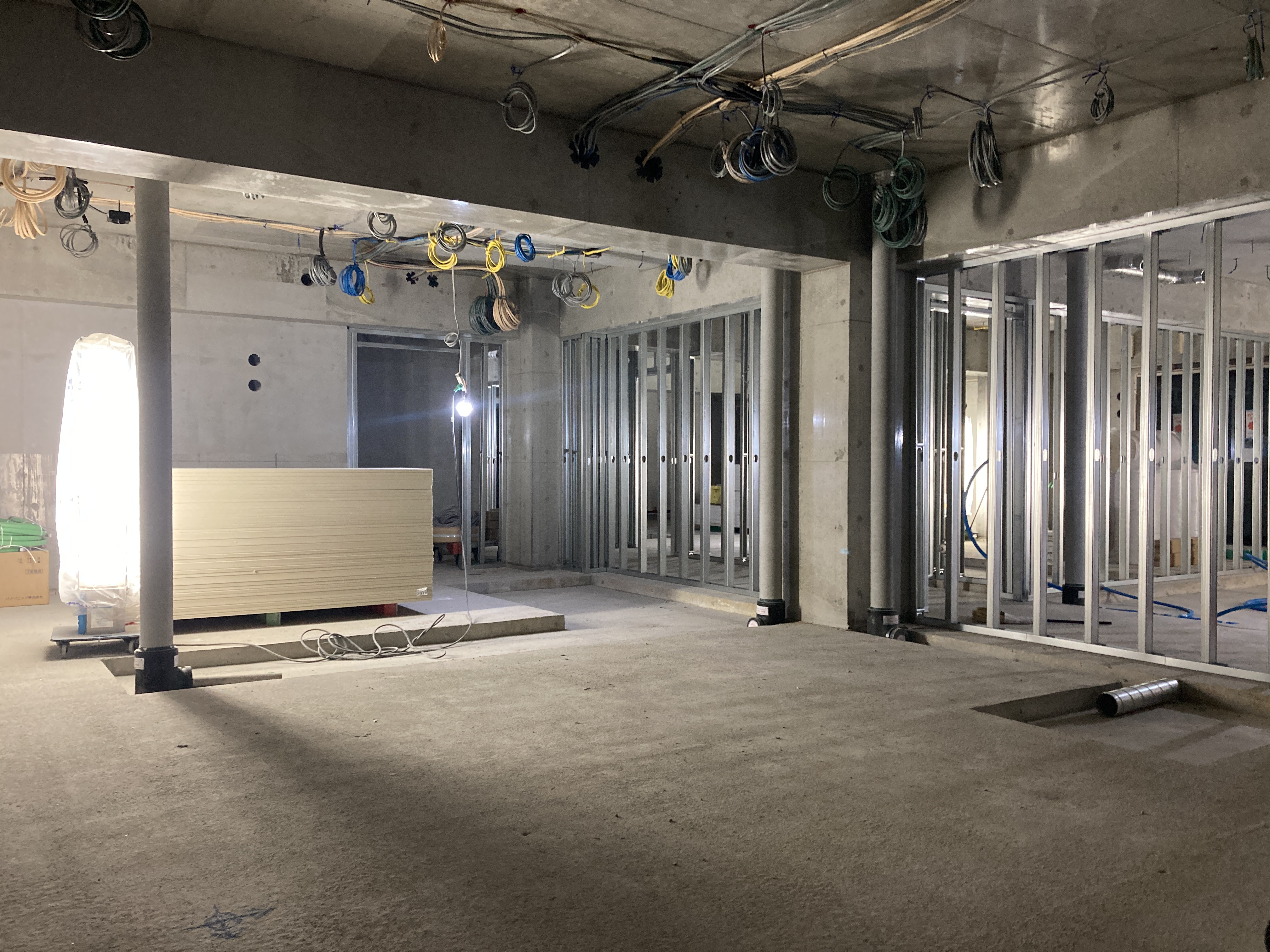

耐火間仕切り施工前の状況になります。

A棟2階
A棟2階

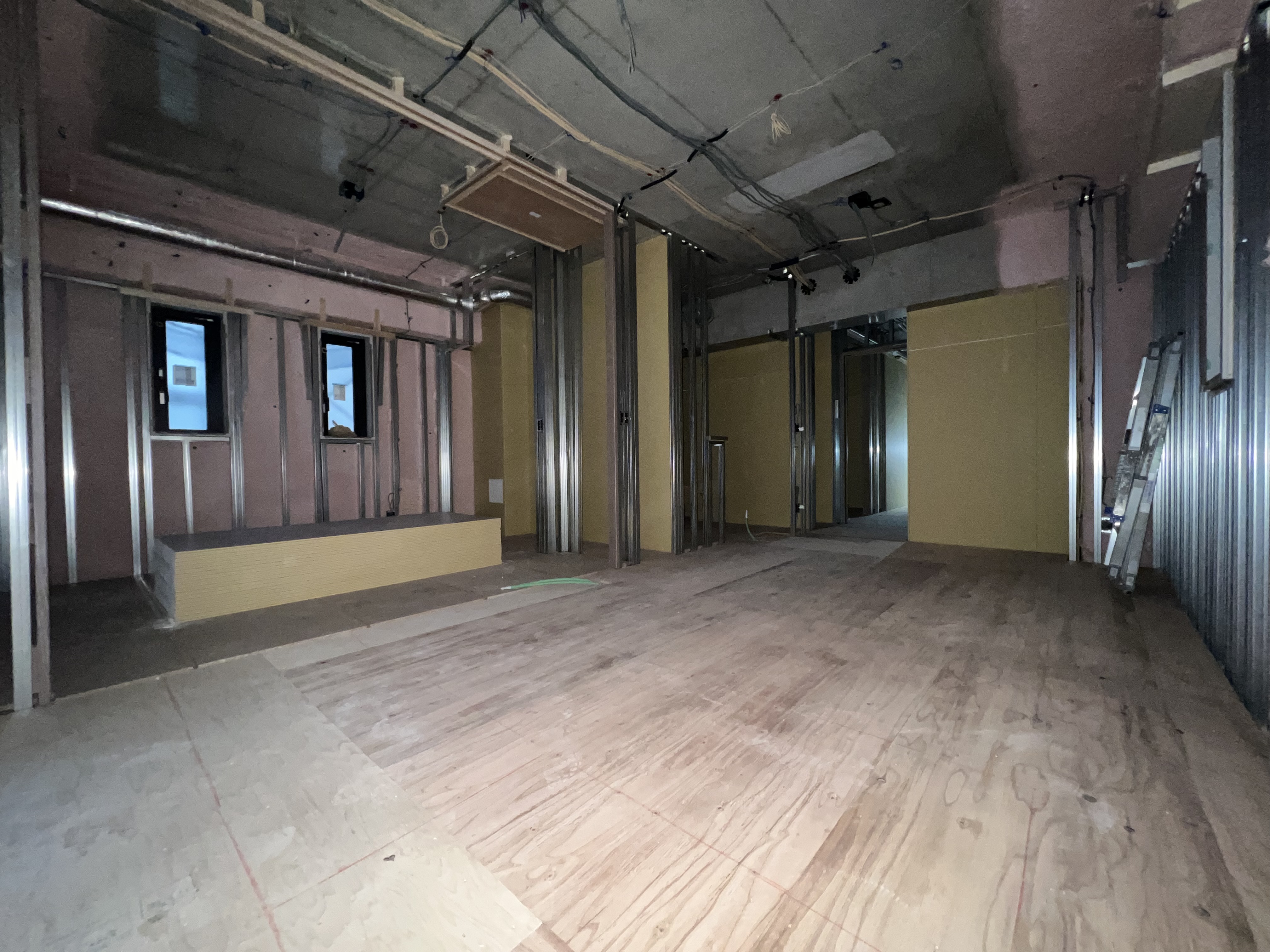

置床工事後の状況になります。

2023年6月21日更新

2023年5月 A棟が上棟いたしました。B棟は5階床コンクリート打設、5階壁型枠建込まで進んでおります。

全景(東側)
全景(東側)

東側からの現場全景写真になります。

A棟
A棟

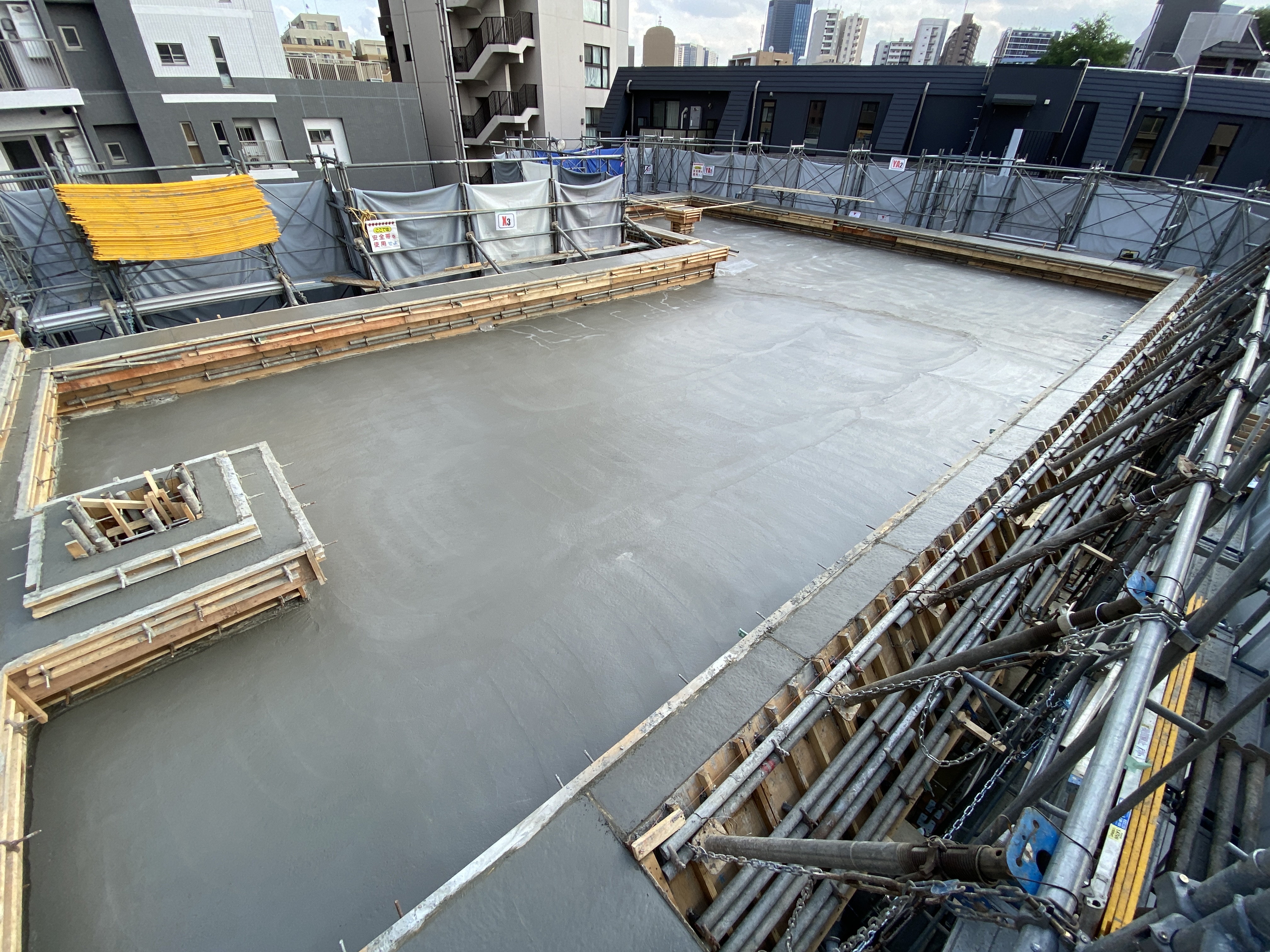

屋上コンクリート打設後の状況になります。

A棟
A棟

耐火間仕切りの施工状況になります。

2023年5月18日更新

2023年4月 A棟は4階屋根配筋まで、B棟は4階壁型枠工事まで進んでおります。

全景
全景

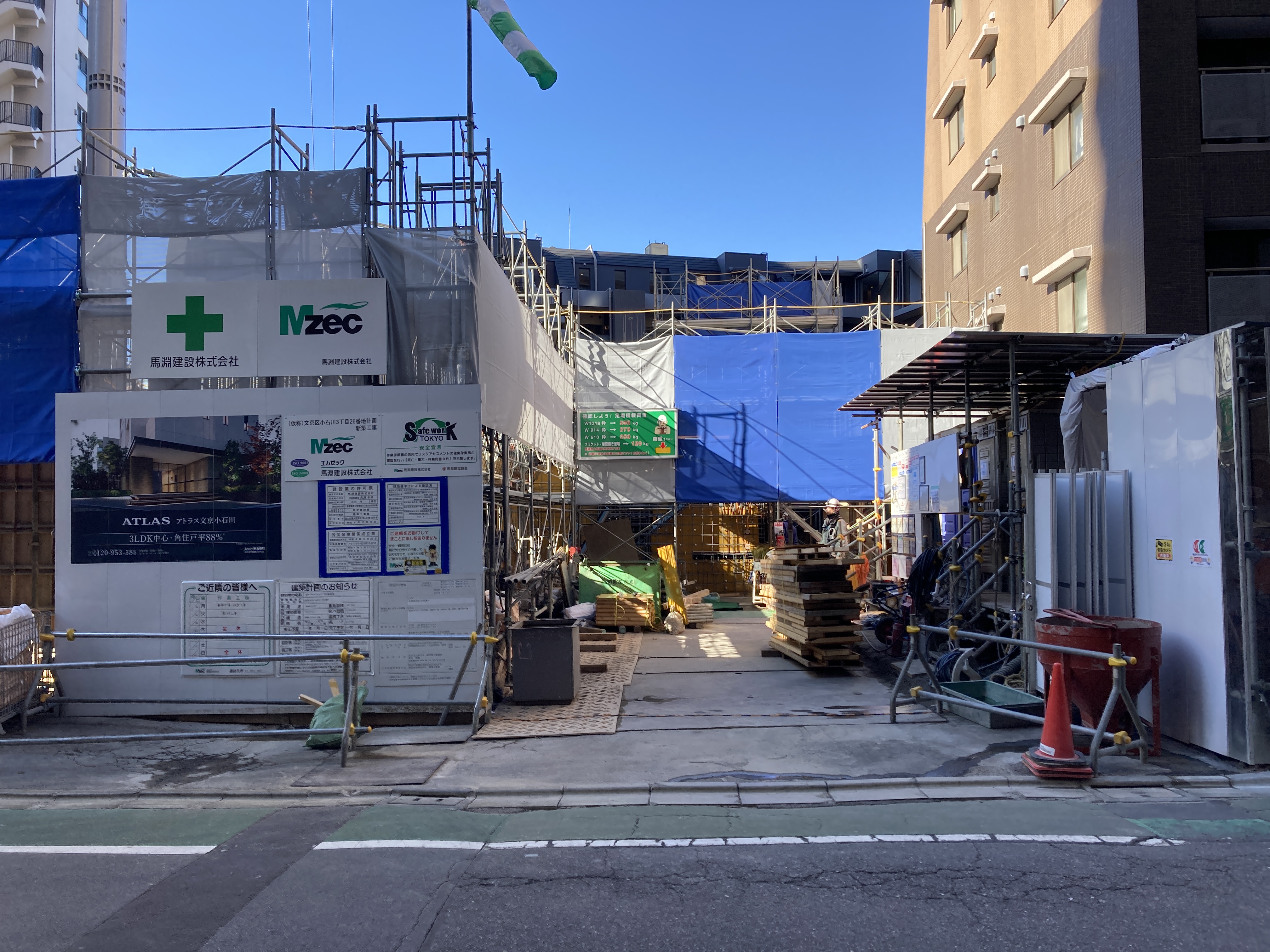

今月の全景です。

A棟
A棟

4階床のコンクリート打設状況になります。

B棟
B棟

B棟4階の施工状況になります。

2023年4月19日更新

2023年3月 A棟は3階の壁配筋まで、B棟は3階の床コンクリート打設まで躯体工事が進んでおります。

全景
全景

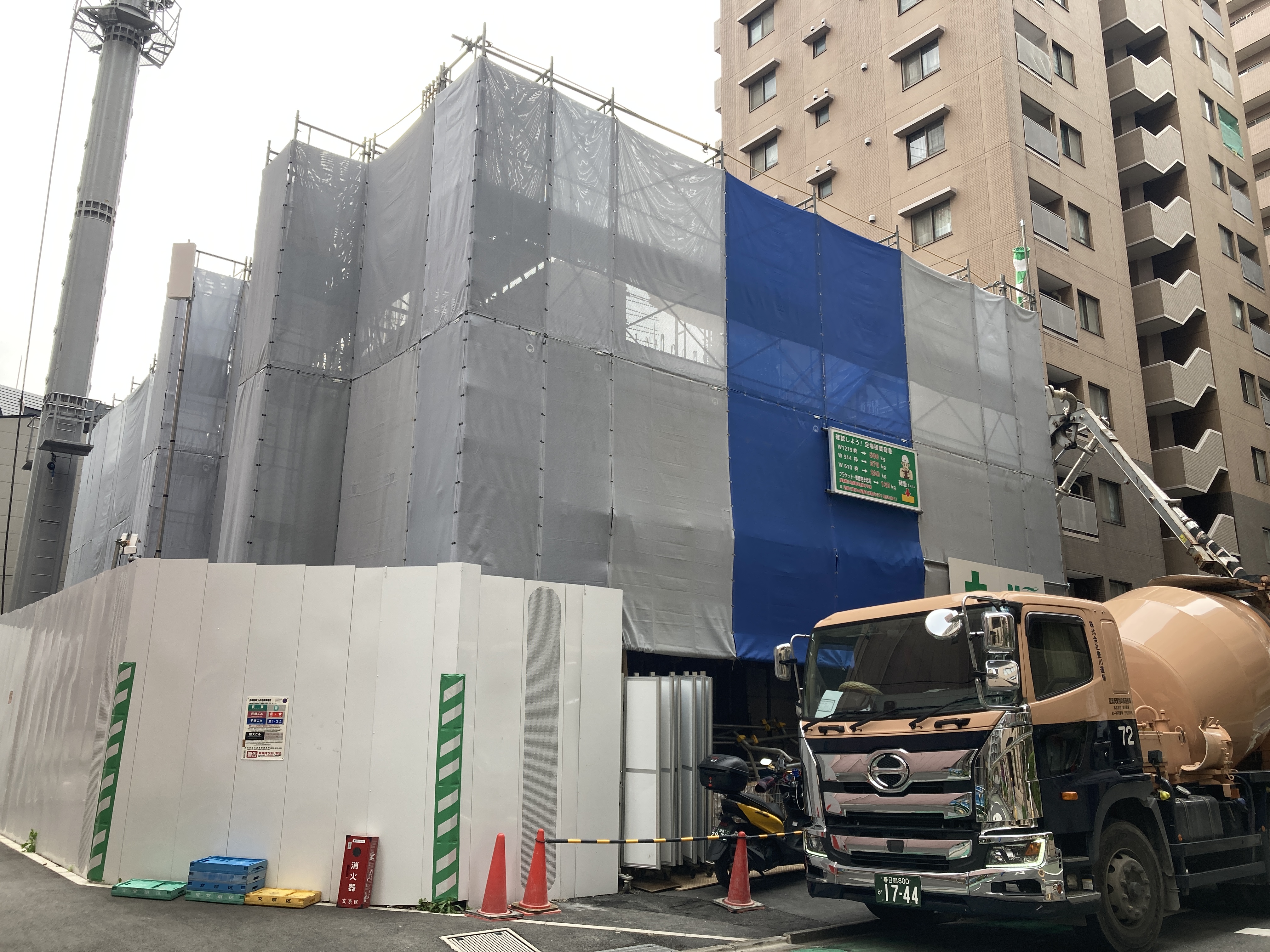

今月の全景です。

A棟
A棟

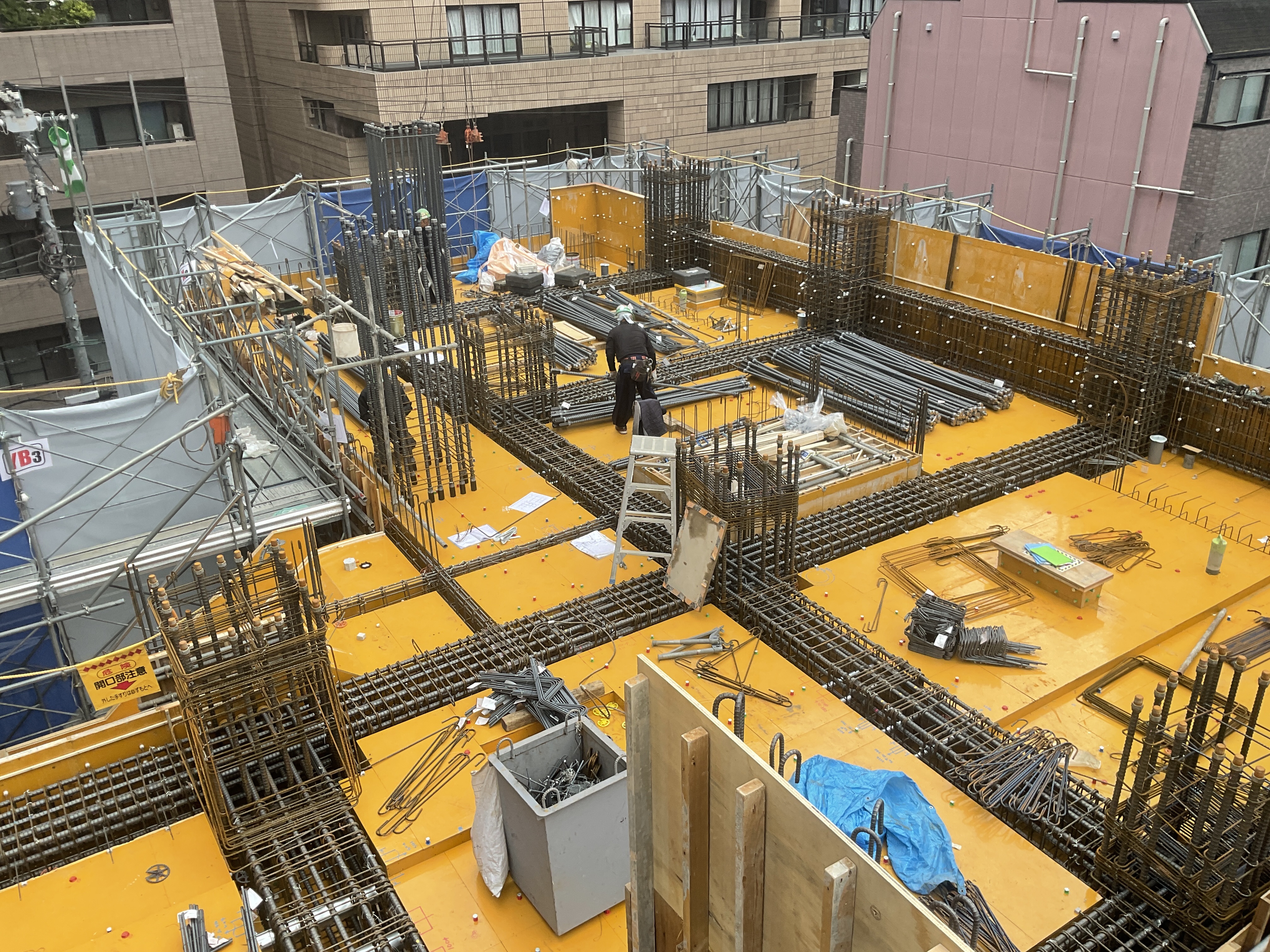

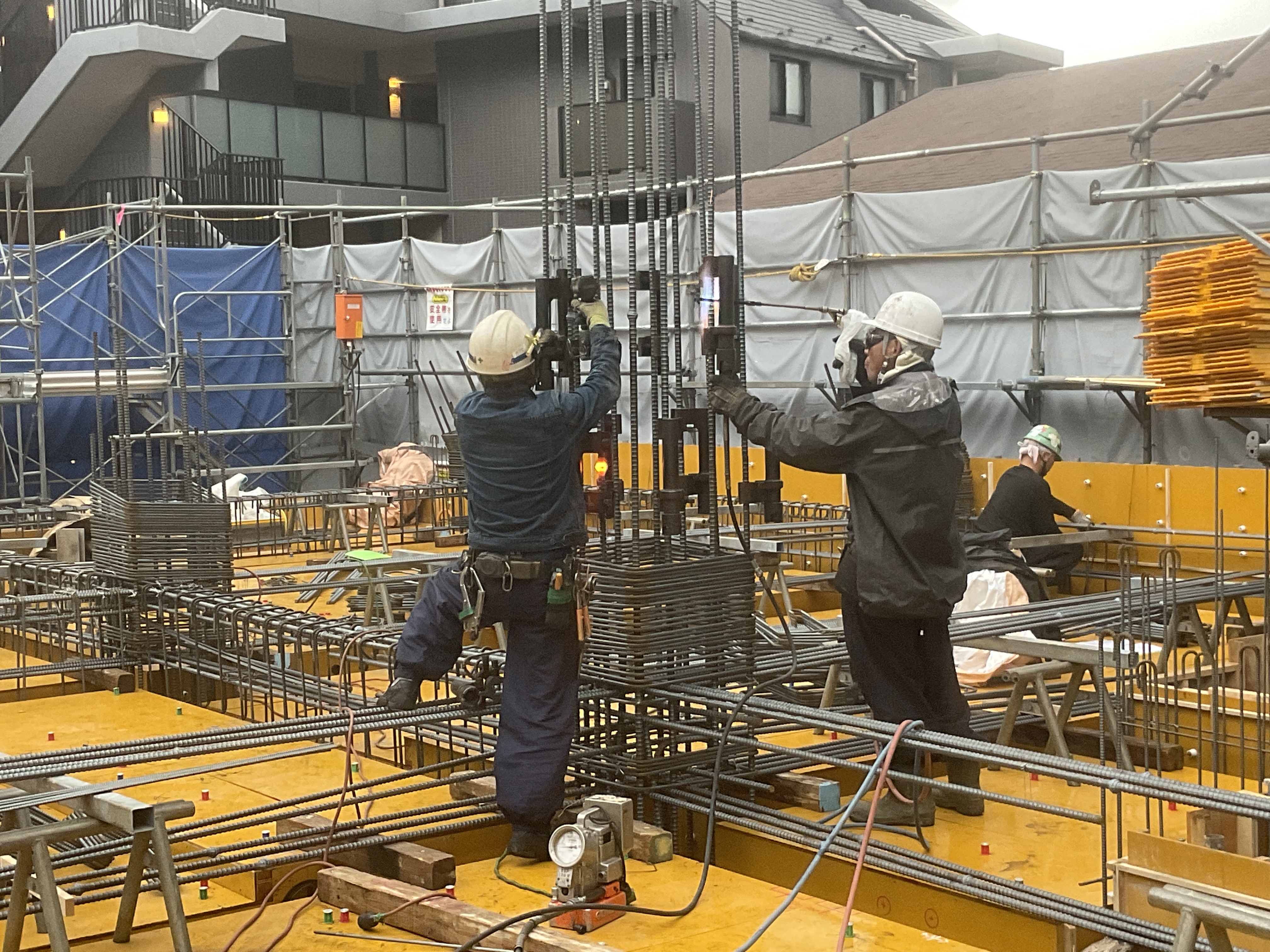

A棟3階の柱主筋の圧接状況になります。

B棟
B棟

B棟2階の床コンクリート打設完了時の状況になります。

2023年4月19日更新

2023年2月 A棟は2階壁配筋まで、B棟は2階スラブ配筋まで躯体工事が進んでおります。

全景
全景

今月の全景です。

A棟
A棟

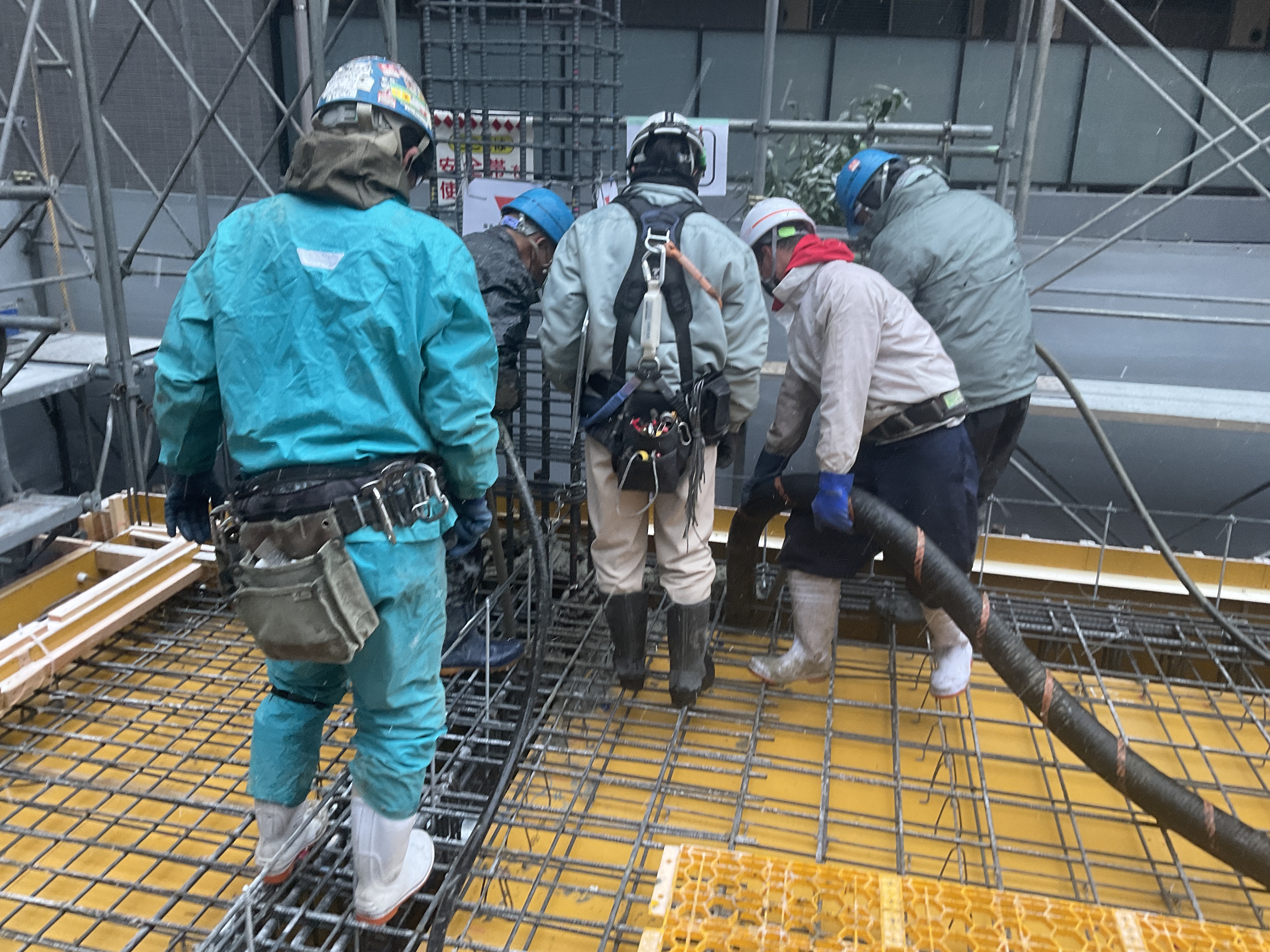

A棟1階の立上がりと2階床のコンクリート打設状況になります。

B棟
B棟

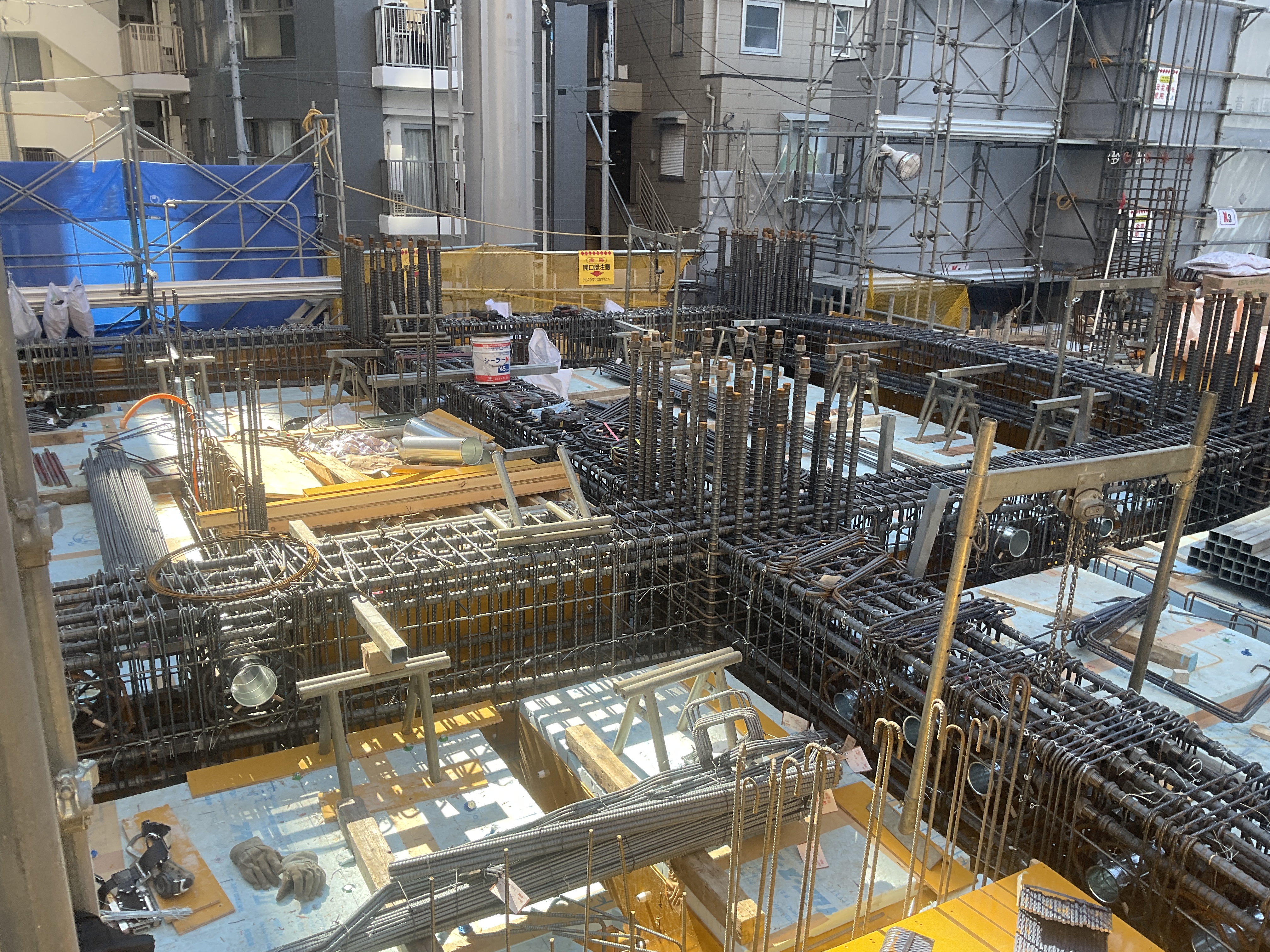

B棟2階の梁配筋の状況になります。

2023年4月19日更新

2023年1月 A棟は2階梁配筋、型枠工事等の躯体工事が進んでおります。B棟は基礎コンクリート打設、1階柱配筋まで進んでおります。

全景
全景

今月の全景です。

A棟
A棟

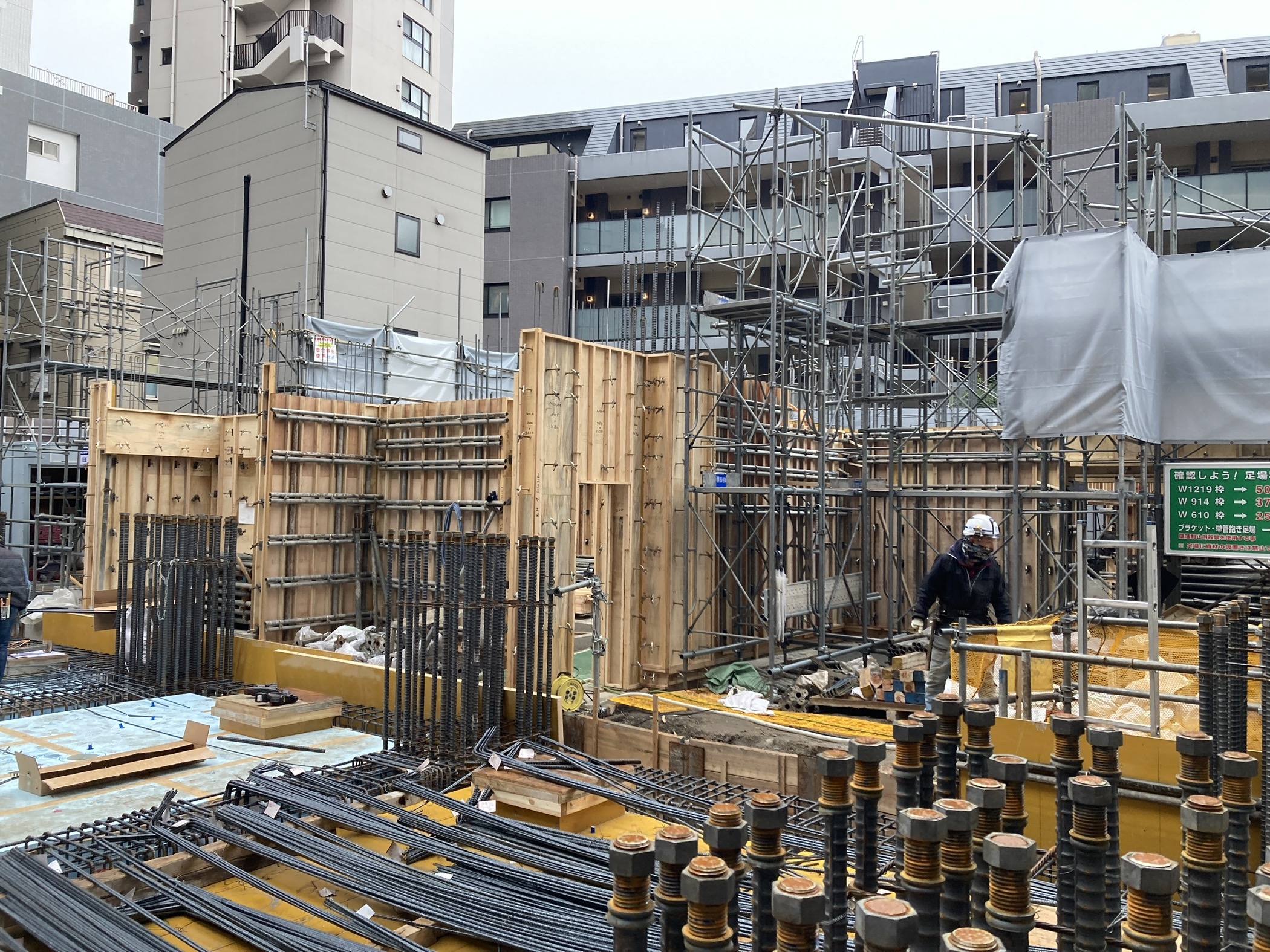

A棟型枠工事の状況になります。

A棟
A棟

A棟2階梁の配筋工事の状況になります。

2023年4月19日更新

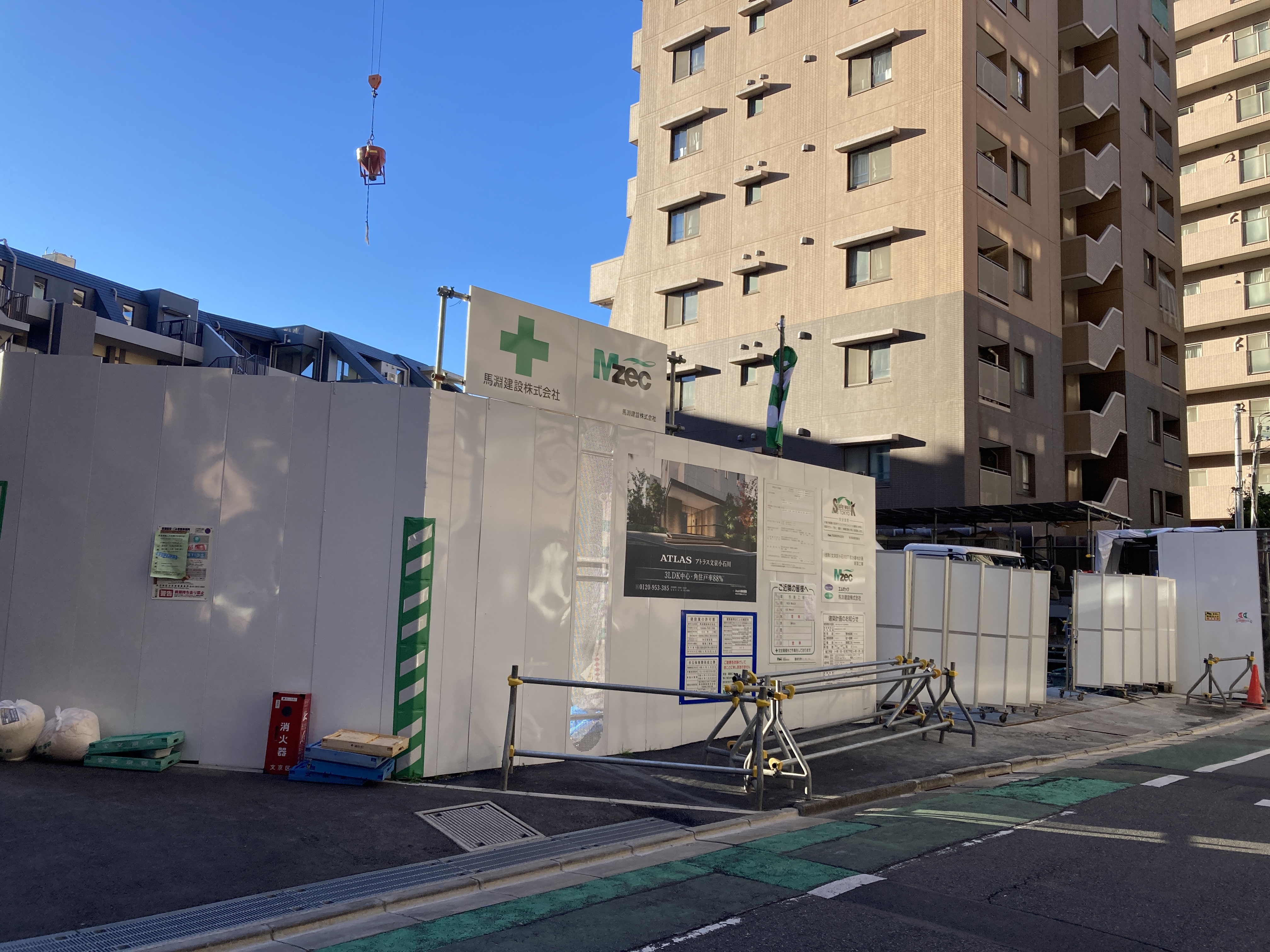

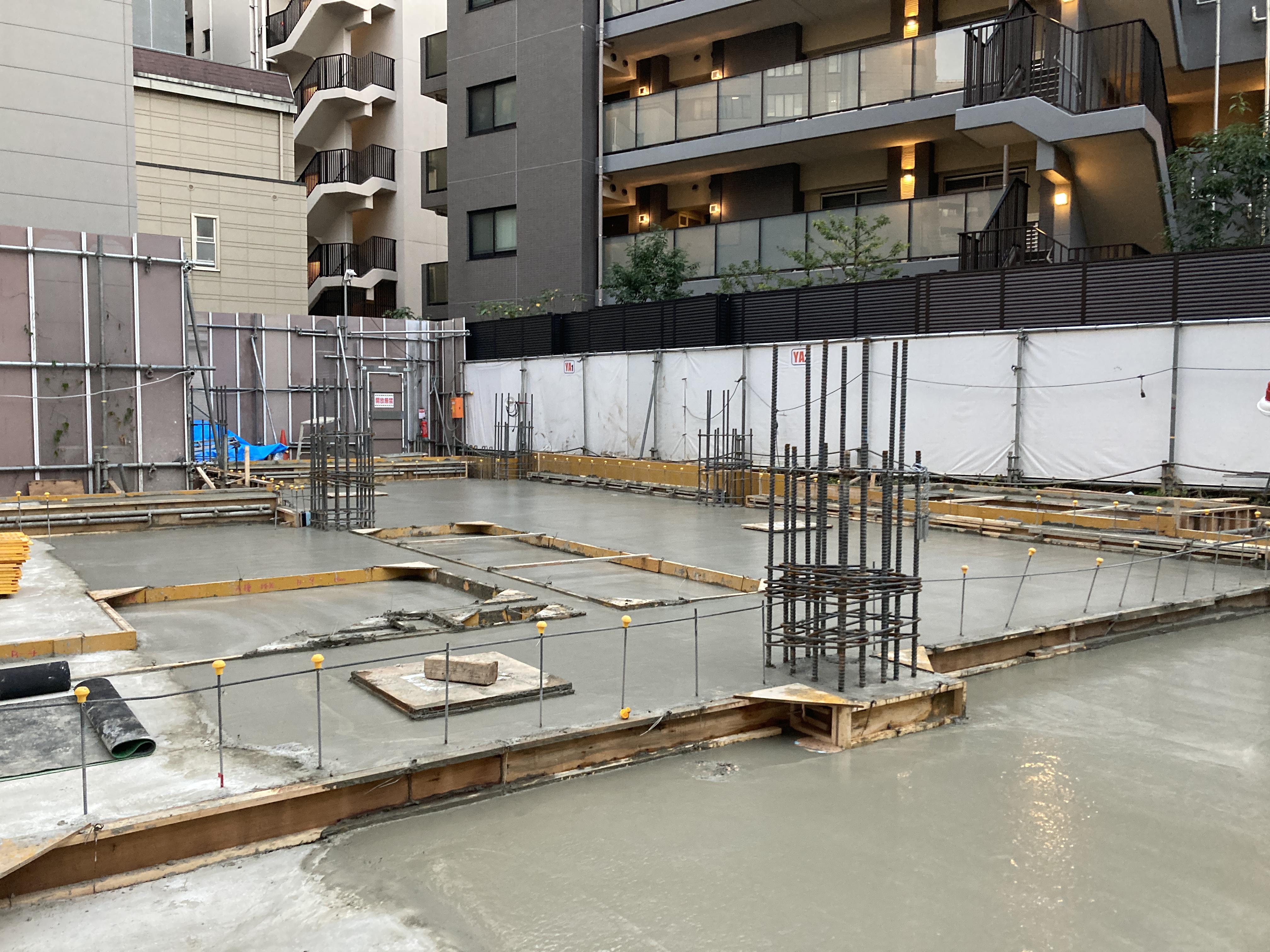

2022年12月 A棟は1階床のコンクリート打設、柱配筋まで進んでおります。B棟は基礎梁配筋まで年内で進んでおります。

全景
全景

今月の全景です。

A棟
A棟

A棟の1階床コンクリート打設状況になります。

B棟
B棟

B棟の地中梁の配筋状況になります。

2023年4月19日更新

2022年11月 B棟(高層棟)の根伐工事、杭頭処理が進んでおります。

全景
全景

今月の全景(夕方)です。

A棟
A棟

A棟の耐圧盤打設状況になります。

B棟
B棟

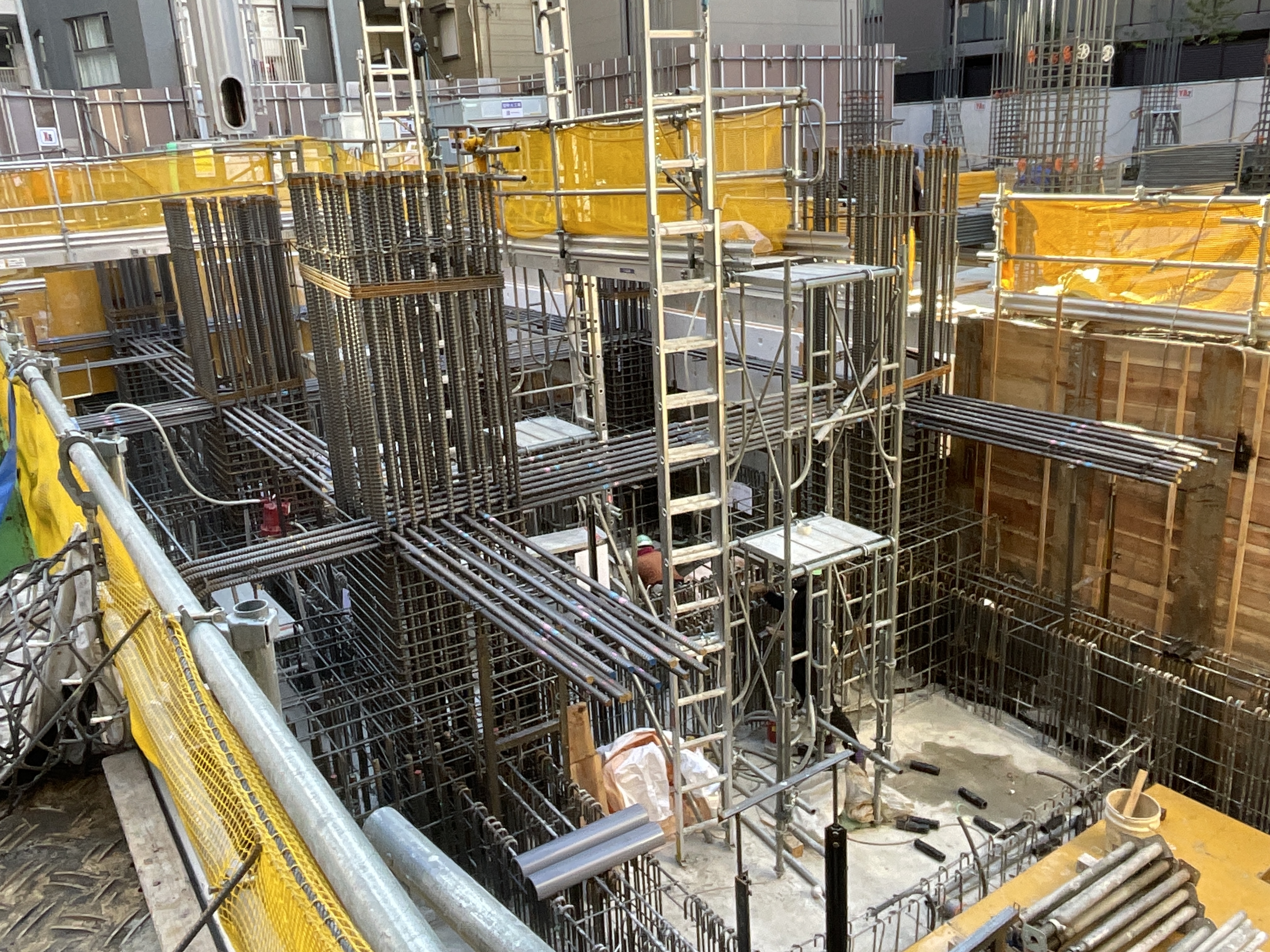

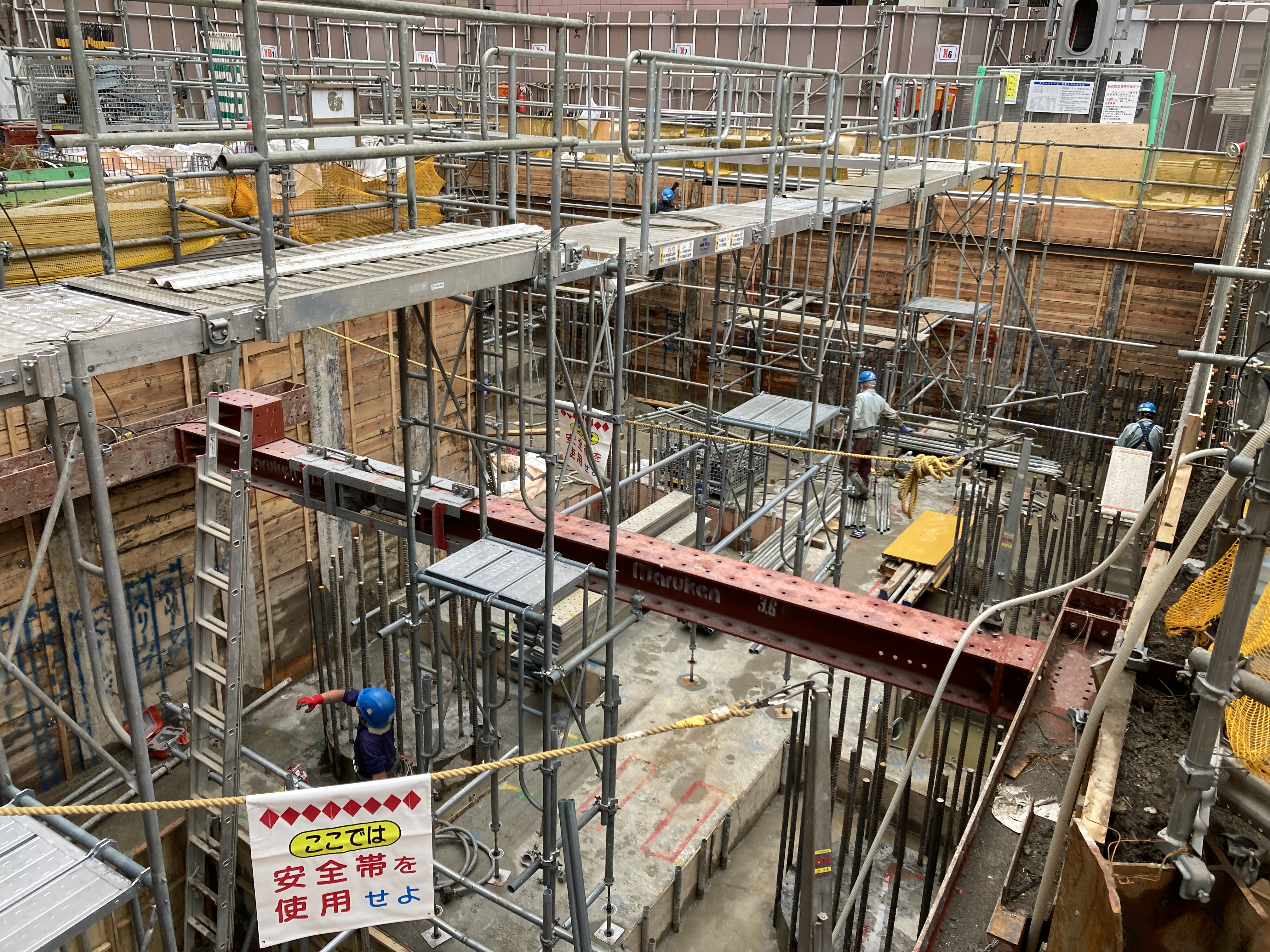

B棟の杭頭処理後、捨てコンクリートを打設し地足場を組み立てていきます。

2023年4月19日更新

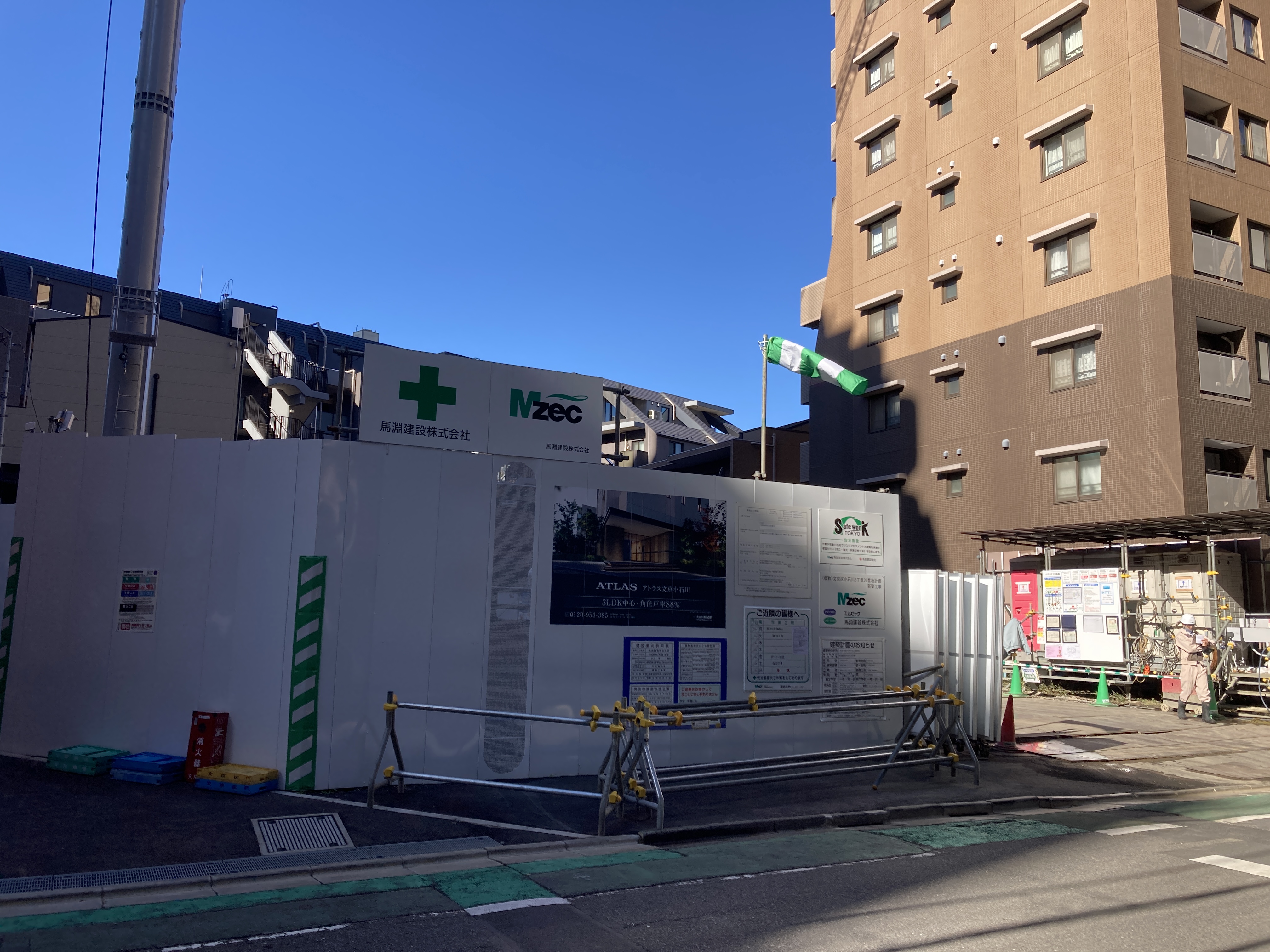

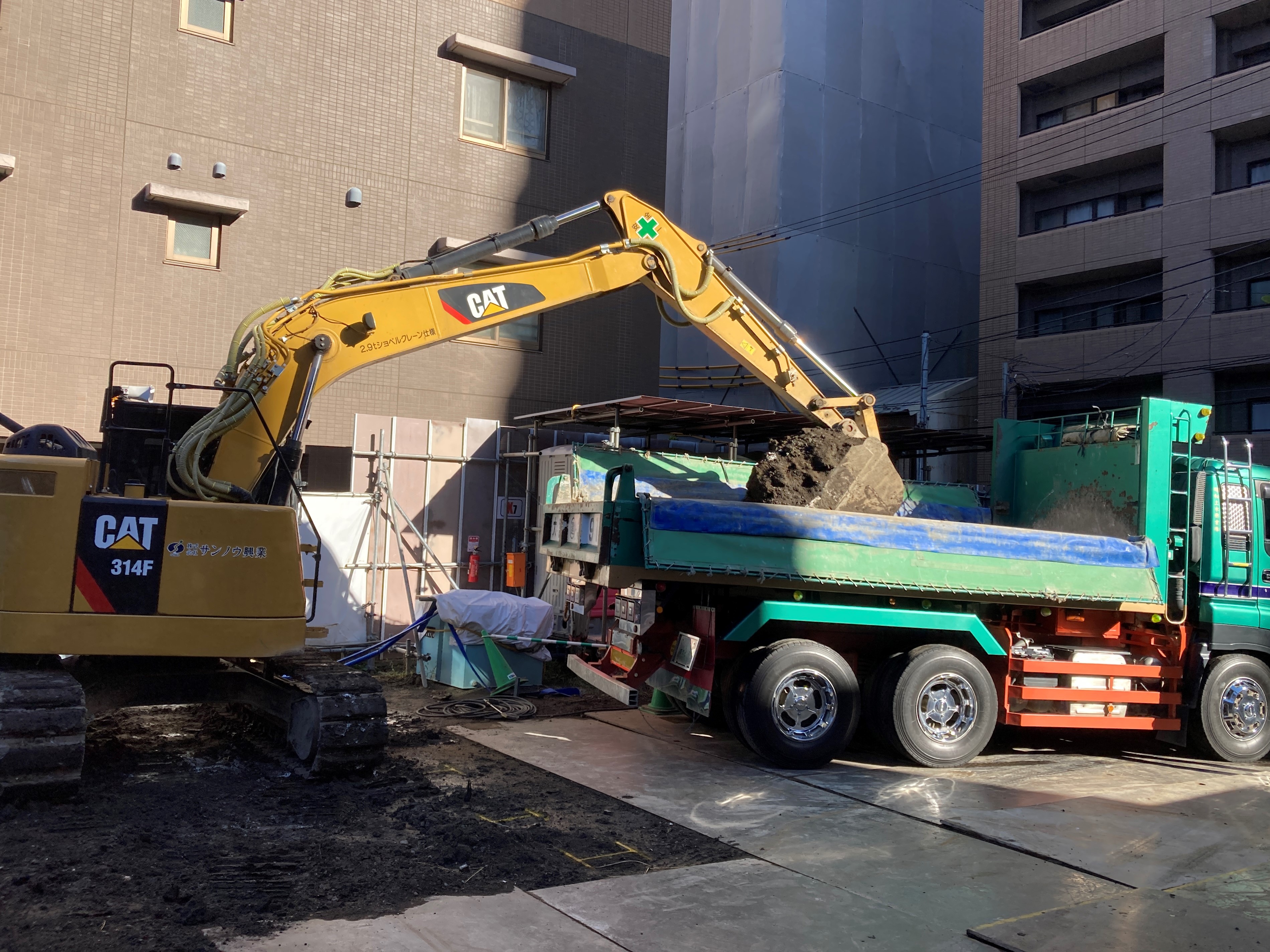

2022年10月 A棟の根伐工事、杭頭処理が進んでおります。

全景
全景

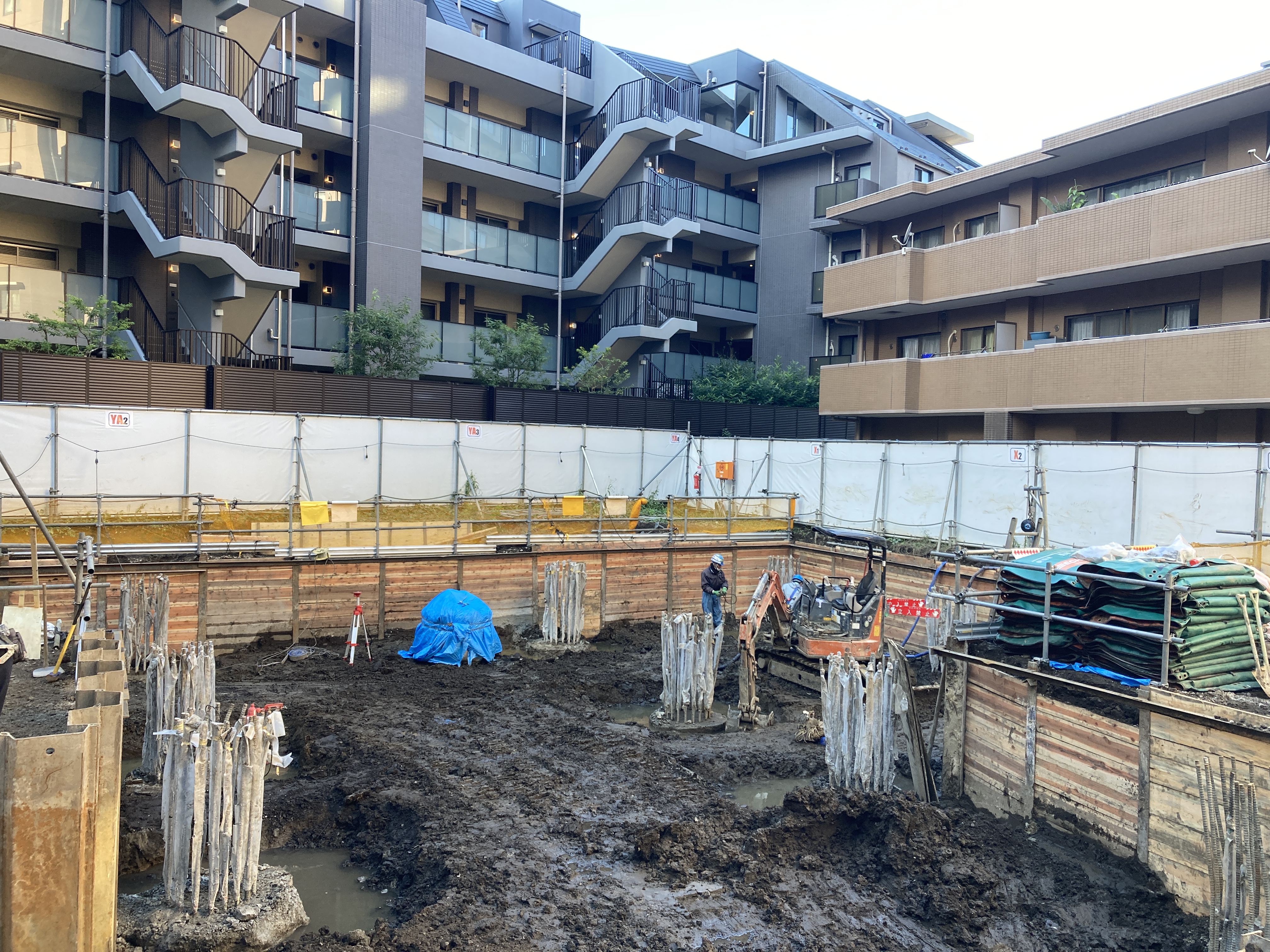

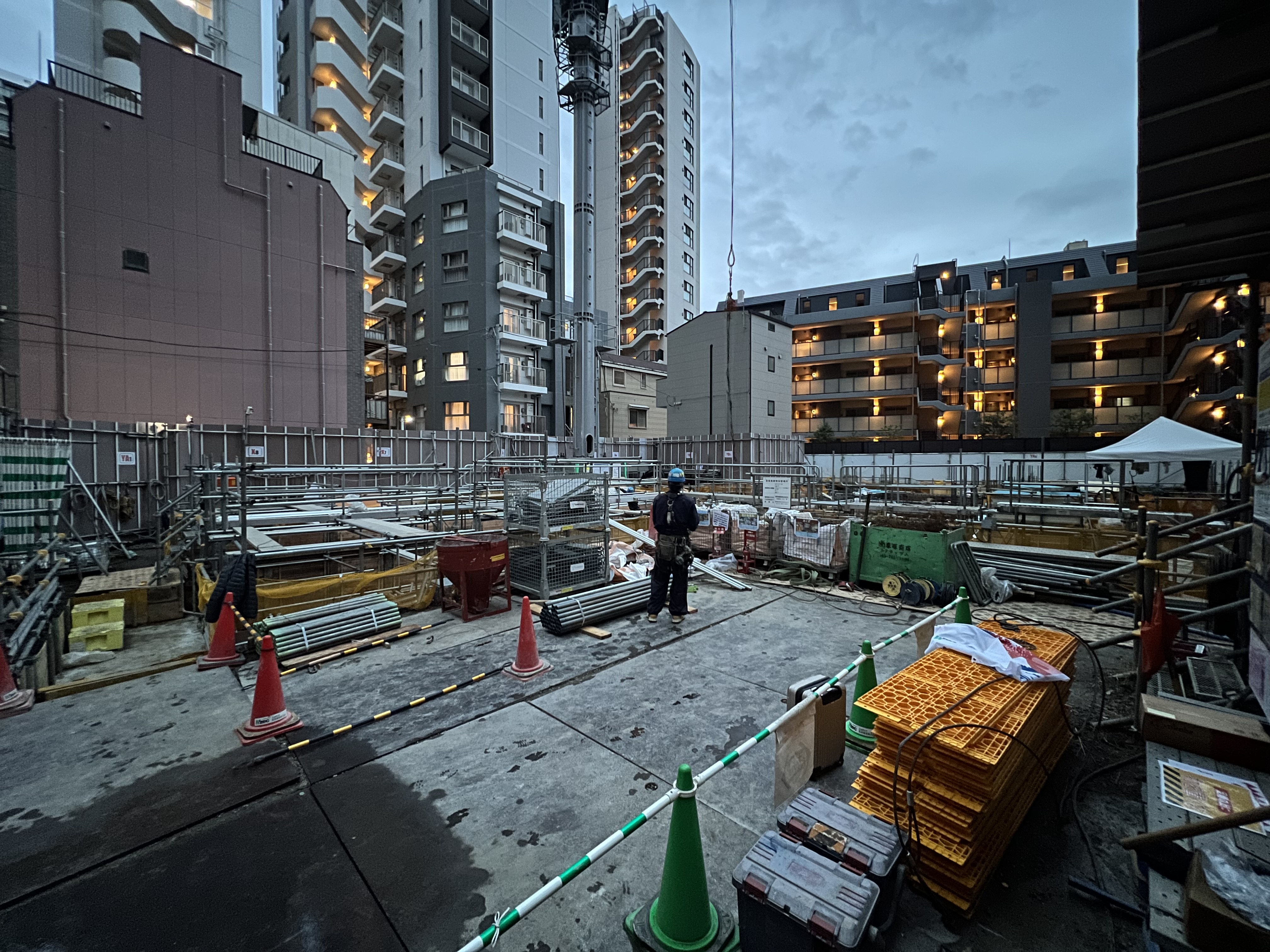

今月の全景です。

A棟
A棟

A棟の根伐工事と杭頭処理状況になります。

A棟
A棟

残土をトラックで搬出する様子です。

2023年4月19日更新

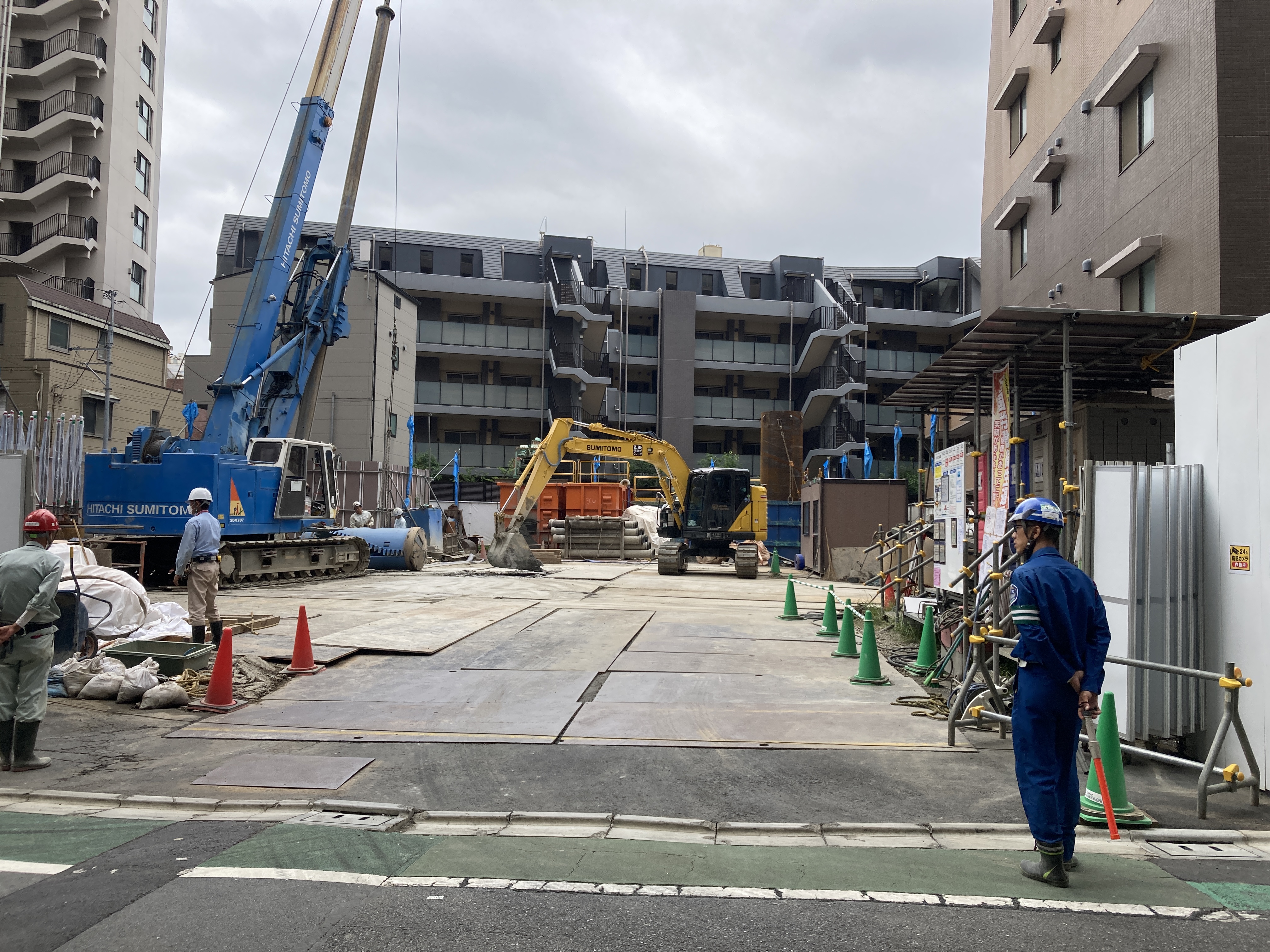

2022年9月 「アトラス文京小石川」の現場レポートが始まります!

全景
全景

「アトラスタワー文京小石川」は、都営三田線・大江戸線「春日」駅 徒歩5分、東京メトロ丸ノ内線・南北線「後楽園」駅 徒歩6分の地上15階建て全47戸(非分譲住戸11戸を含む)のマンションです。建物完成は2024年7月下旬予定、入居開始は2024年9月下旬予定です。

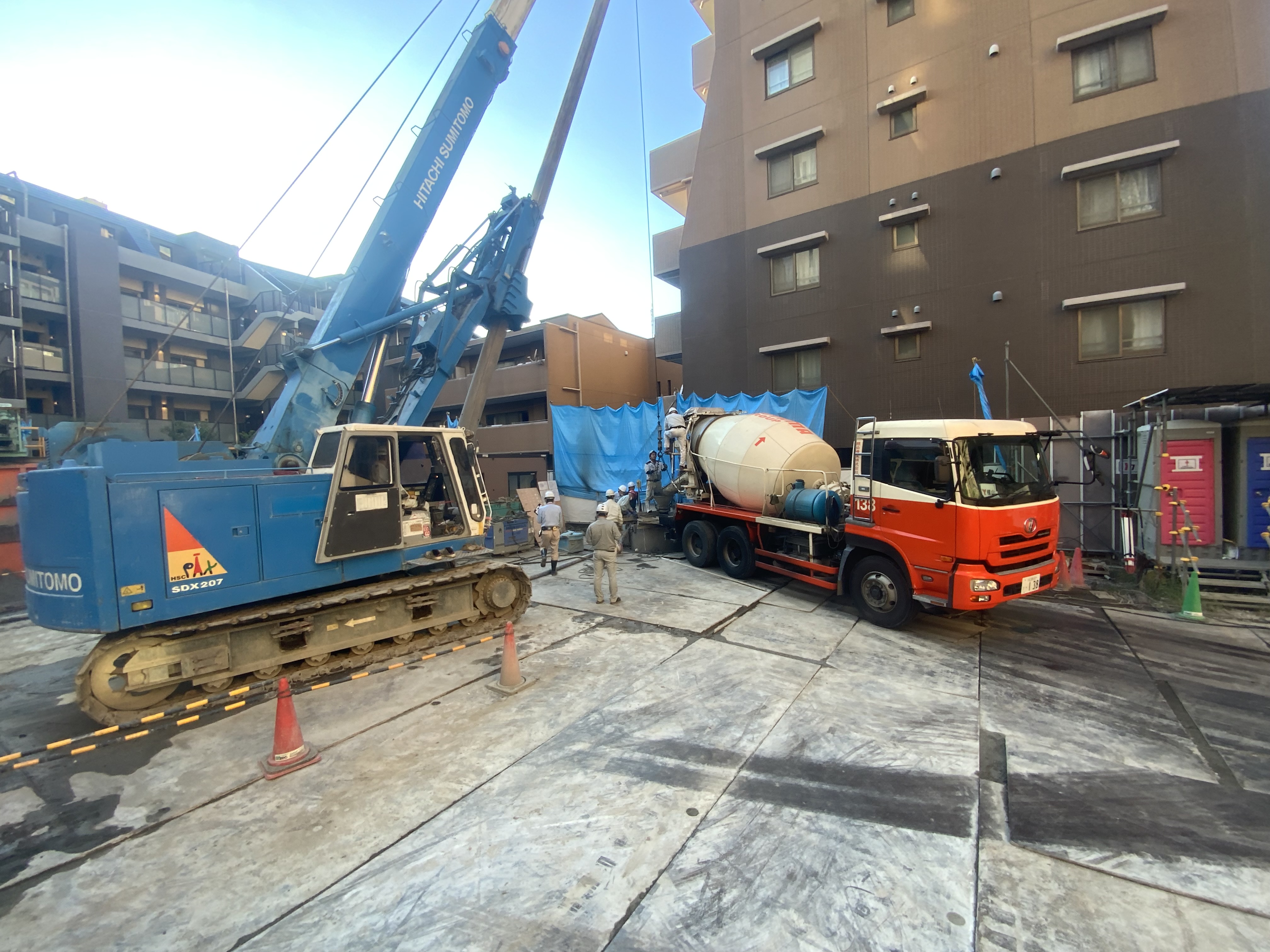

B棟
B棟

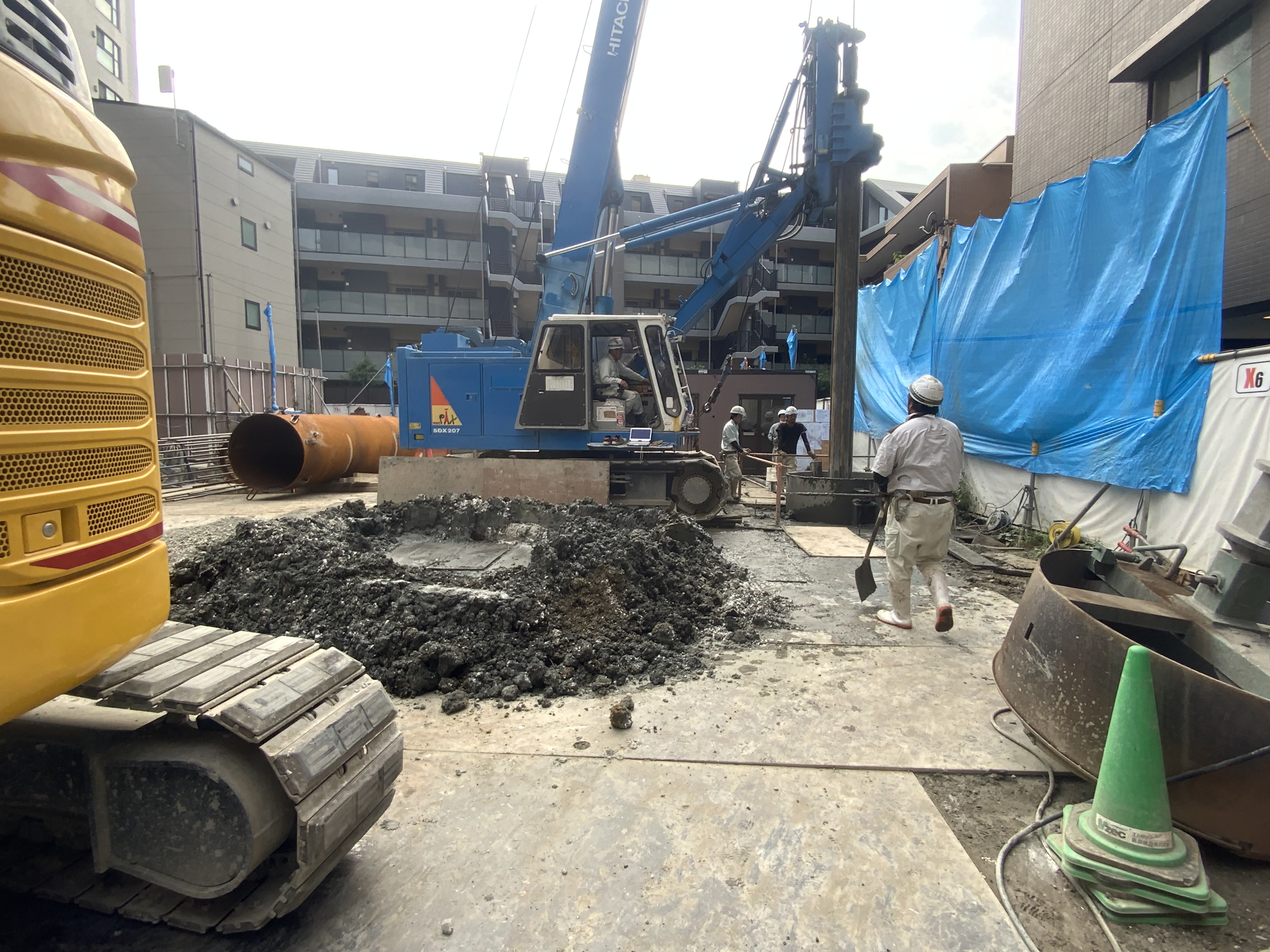

A棟(低層棟:4階建て)B棟(高層棟:15階建て)の2棟構成となっており、B棟杭工事の掘削の様子です。

B棟
B棟

同じくB棟杭工事のコンクリート打設の様子です。
