アトラス北赤羽
2025年4月18日更新
2025年3月 A棟、B棟共に躯体工事中を行っております。B棟に関しては2階の躯体工事に着手いたしました。

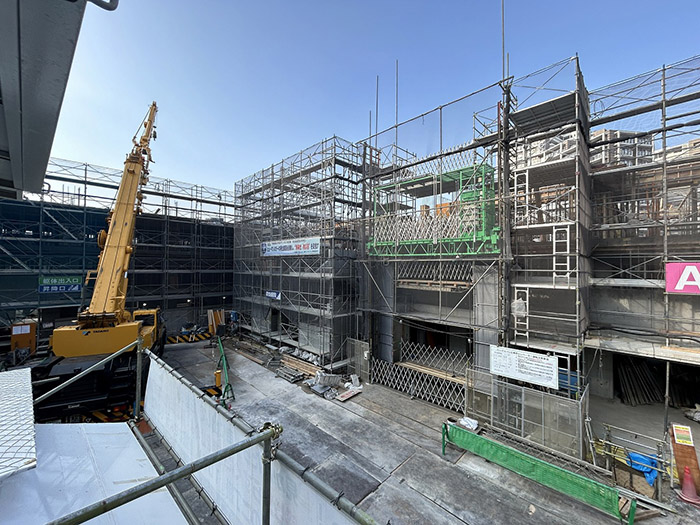

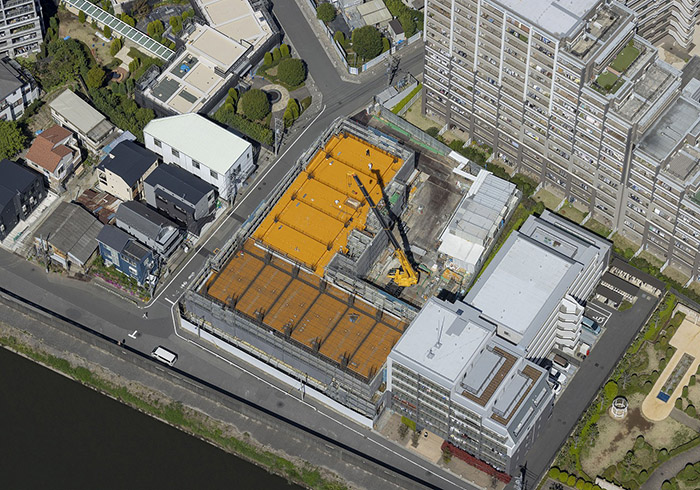

全景(南東側)
今月の全景になります。

躯体工事
A棟の工事進捗状況になります。

躯体工事
B棟2階床のコンクリート打設後の状況写真になります。
2025年3月24日更新
2025年2月 基礎躯体工事が完了し、1階床のコンクリートの打設が完了いたしました。

全景(南東側)
今月の全景になります。

躯体工事
B棟コンクリート打設前の配筋状況になります。

躯体工事
A棟1階立ち上がりの躯体工事状況になります。
2025年2月17日更新
2025年1月 今月も引き続き基礎躯体工事を実施しております。

全景(南東側)
今月の全景になります。

基礎工事
A棟地下ピット部分のコンクリート打設が一部完了しております。

基礎工事
B棟躯体工事の配筋状況になります。
2025年1月17日更新
2024年12月 今月はA棟、B棟共に基礎躯体工事が進捗しております。

全景(南東側)
今月の全景になります。

基礎工事
A棟基礎躯体工事の配筋状況になります。

基礎工事
B棟基礎躯体工事の施工状況になります。
2024年12月18日更新
2024年11月 今月はA棟、B棟、機械式駐車場で基礎躯体工事が進捗しております。

全景
今月の全景になります。

基礎工事
A棟の基礎躯体工事の進捗状況になります。

基礎工事
A棟の基礎躯体工事の進捗状況になります。
2024年11月19日更新
2024年10月 今月は機械式駐車場の基礎工事やA棟の根切工事、B棟の基礎工事が進捗しております。

全景
今月の全景になります。

基礎工事
機械式駐車場の基礎工事施工状況になります。

土工事
B棟の杭頭処理が完了し、基礎工事が進捗しております。
2024年10月18日更新
2024年9月 今月は杭工事と根切工事を実施しております。

全景
今月の全景になります。

土工事
根切工事の状況写真になります。
2024年9月18日更新
2024年8月 「アトラス北赤羽」の現場レポートが始まります!

全景
「アトラス北赤羽」は、JR埼京線「北赤羽」駅徒歩9分の地上8階建て全70戸のマンションです。建物完成は2026年2月下旬予定、入居は2026年4月下旬予定となっております。

杭工事
杭工事中の場内写真となります。
