現場レポート
物件ごとの工事の進捗状況を、写真と
現場管理担当者による
レポートでご報告します。
基本的に毎月1回、
前月の状況をレポートしていきます。
アトラス恵比寿景丘
2023年4月19日更新

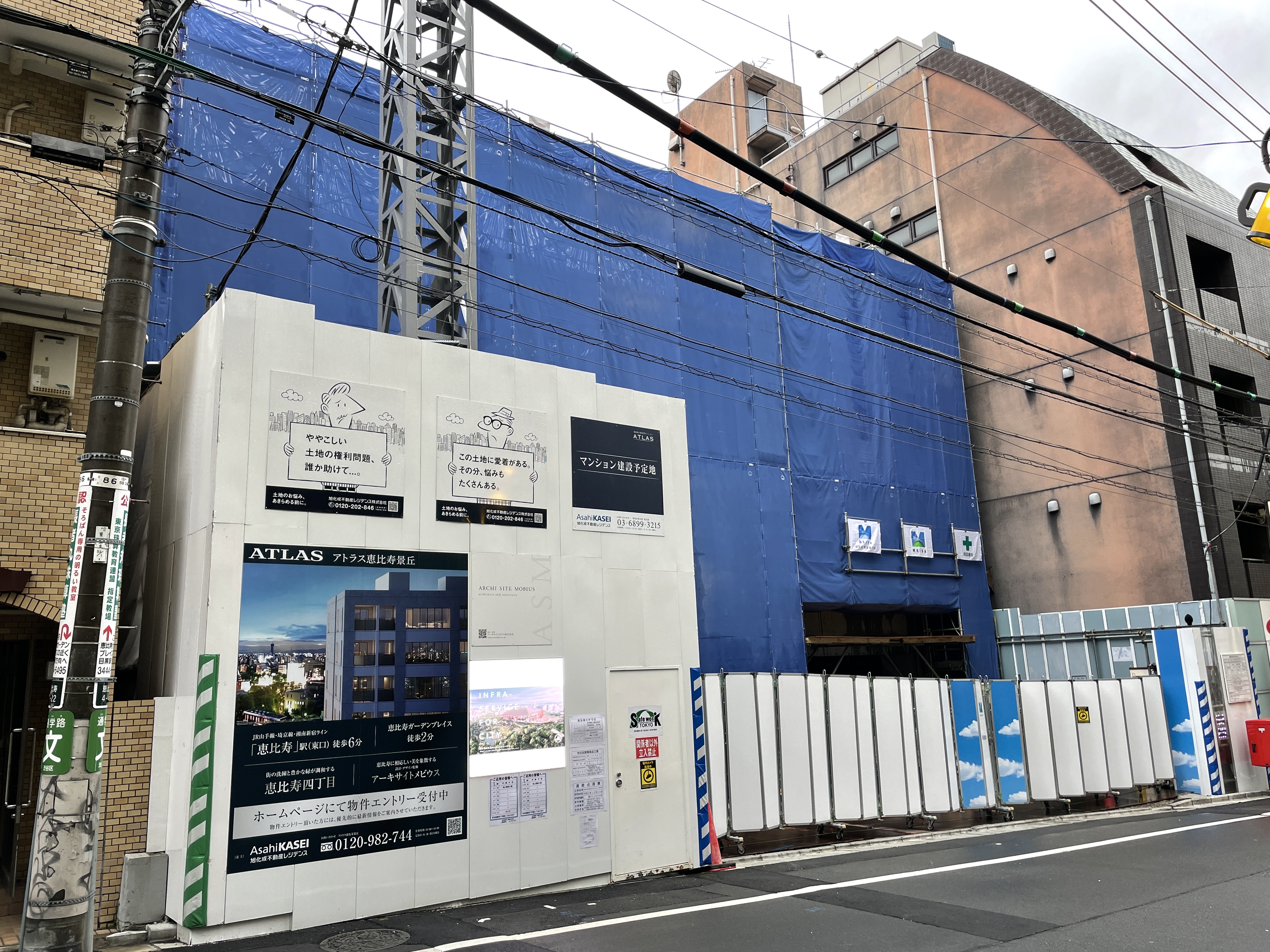

2023年3月 竣工しました。

外観
正面全景です。

外観
アプローチです。

地下
マルチスタジオです。
2023年3月16日更新
2023年2月 外構工事が進んでいます。

全景
南西側の全景です。

地下
マルチスタジオです。
2023年3月1日更新
2023年1月 外部足場の解体が完了しました。

全景
東側の全景です。

地下

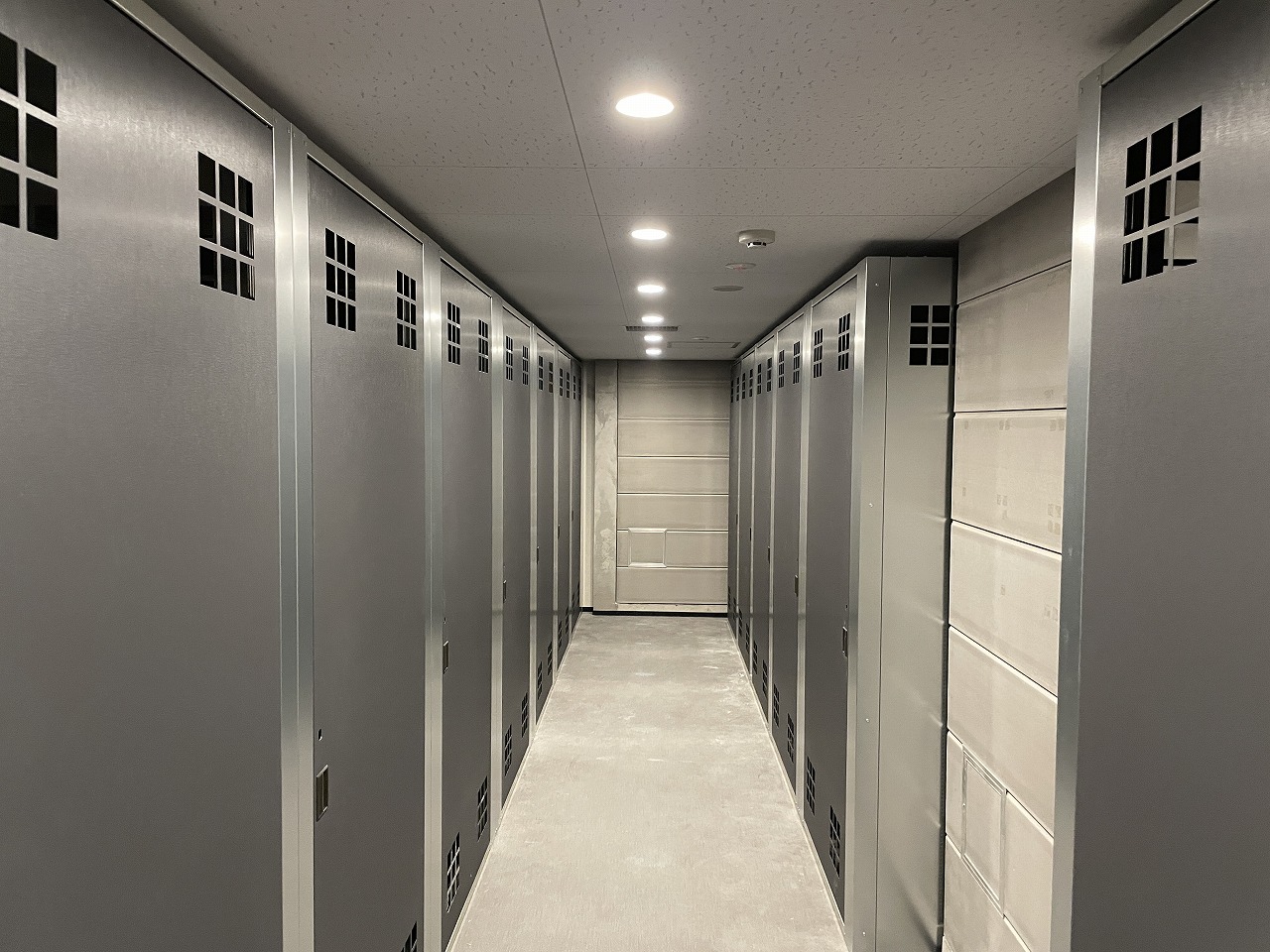

トランクルームです。
2023年1月23日更新
2022年12月 タワークレーン解体後の状況です。高層棟・低層棟共に内装工事が進んでいます。

全景
北東側の全景です。

全景
南西側の全景です。

B棟
14階の内装工事の状況です。
2022年12月16日更新

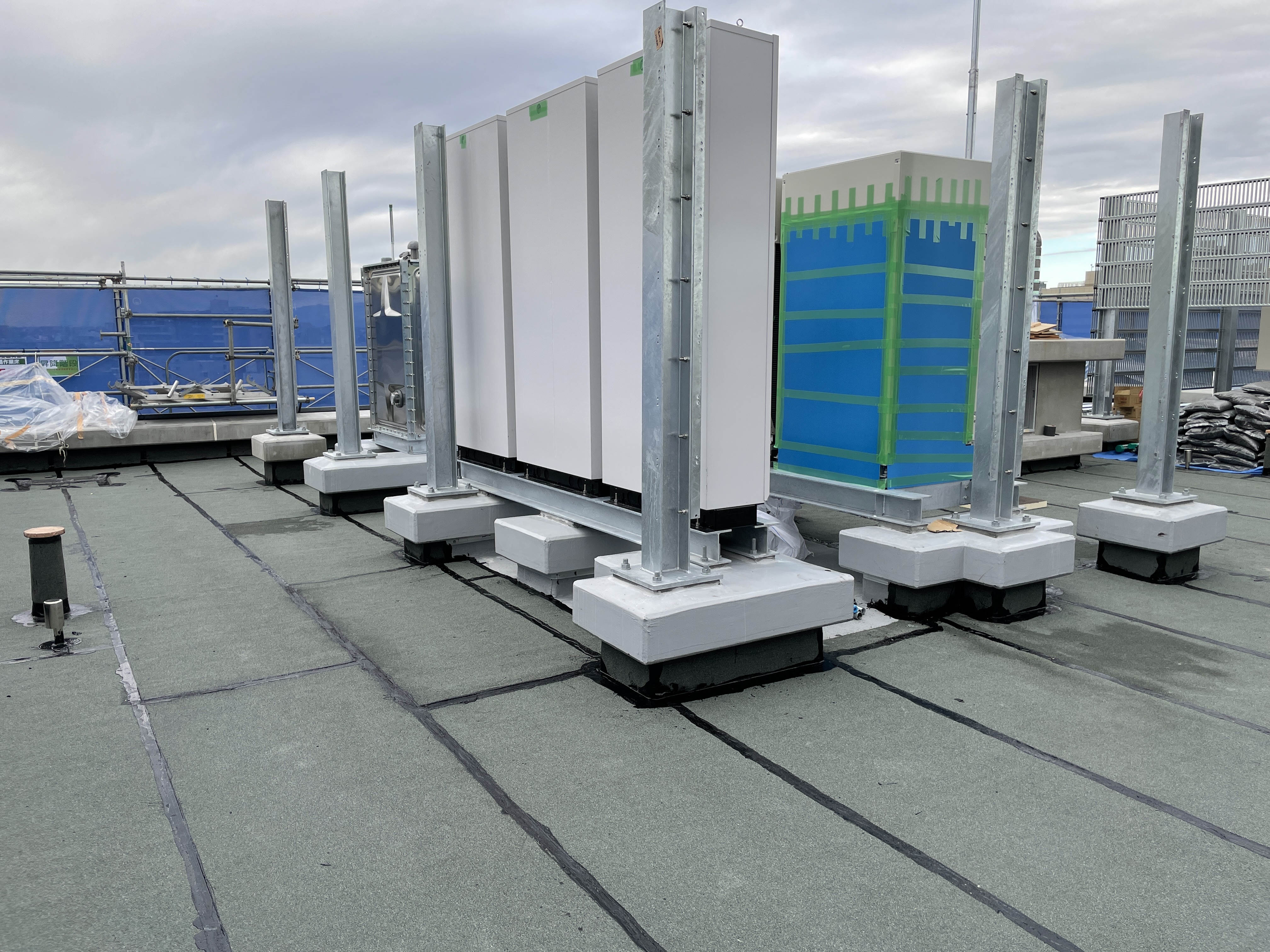

2022年11月 タワークレーンを解体しました。B棟の屋上防水工事が完了しました。

外観
タワークレーンの解体状況です。

A棟
屋上とルーフバルコニーの状況です。

B棟
屋上の防水工事状況です。
2022年11月16日更新

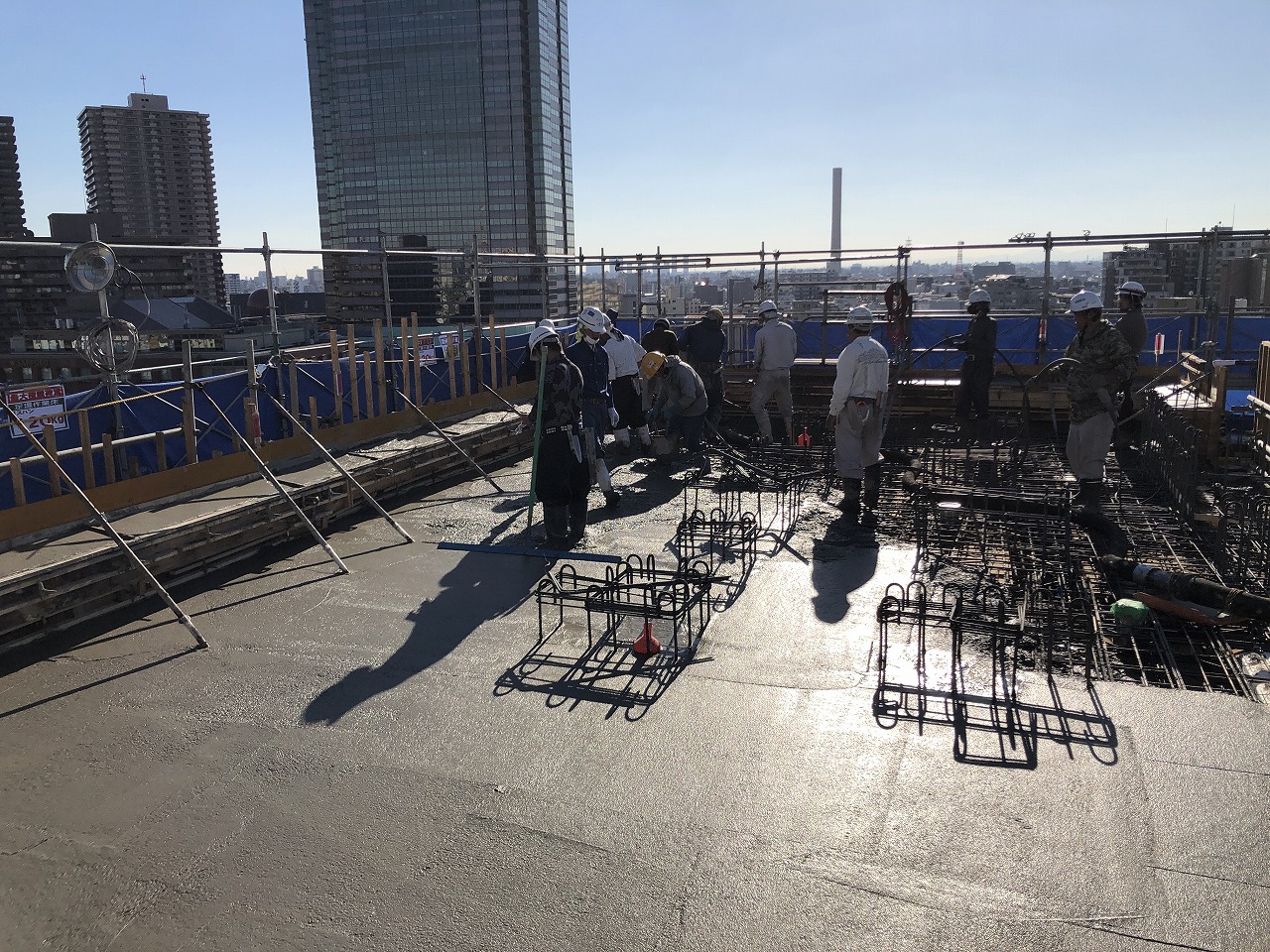

2022年10月 A棟(低層棟)は屋上の防水工事が進んでいます。B棟(高層棟)は上棟しました。

全景
今月の全景です。

A棟

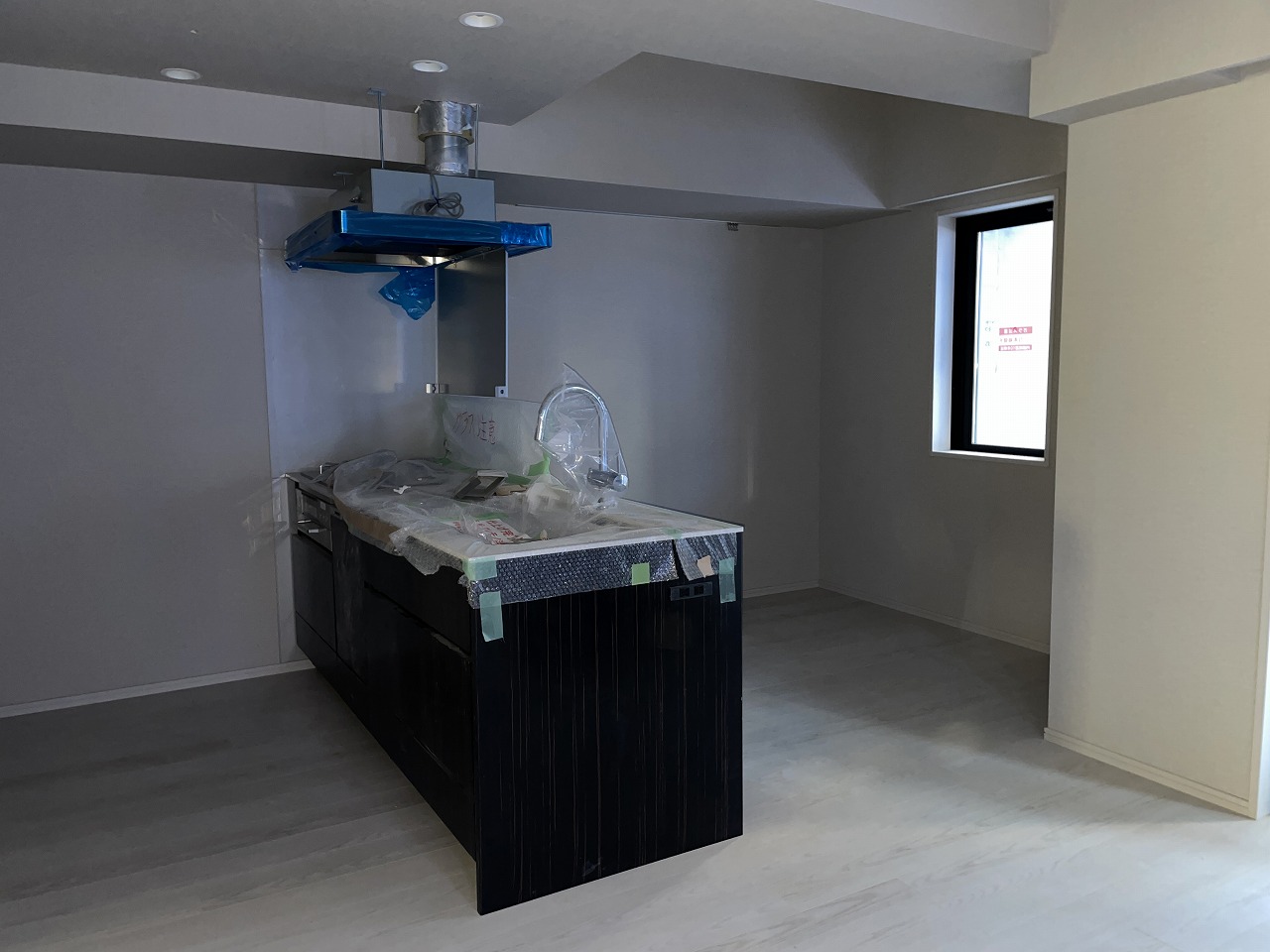

5階の内装工事の進捗状況です。

B棟
14階の躯体コンクリートの打設が完了しました。
2022年10月26日更新

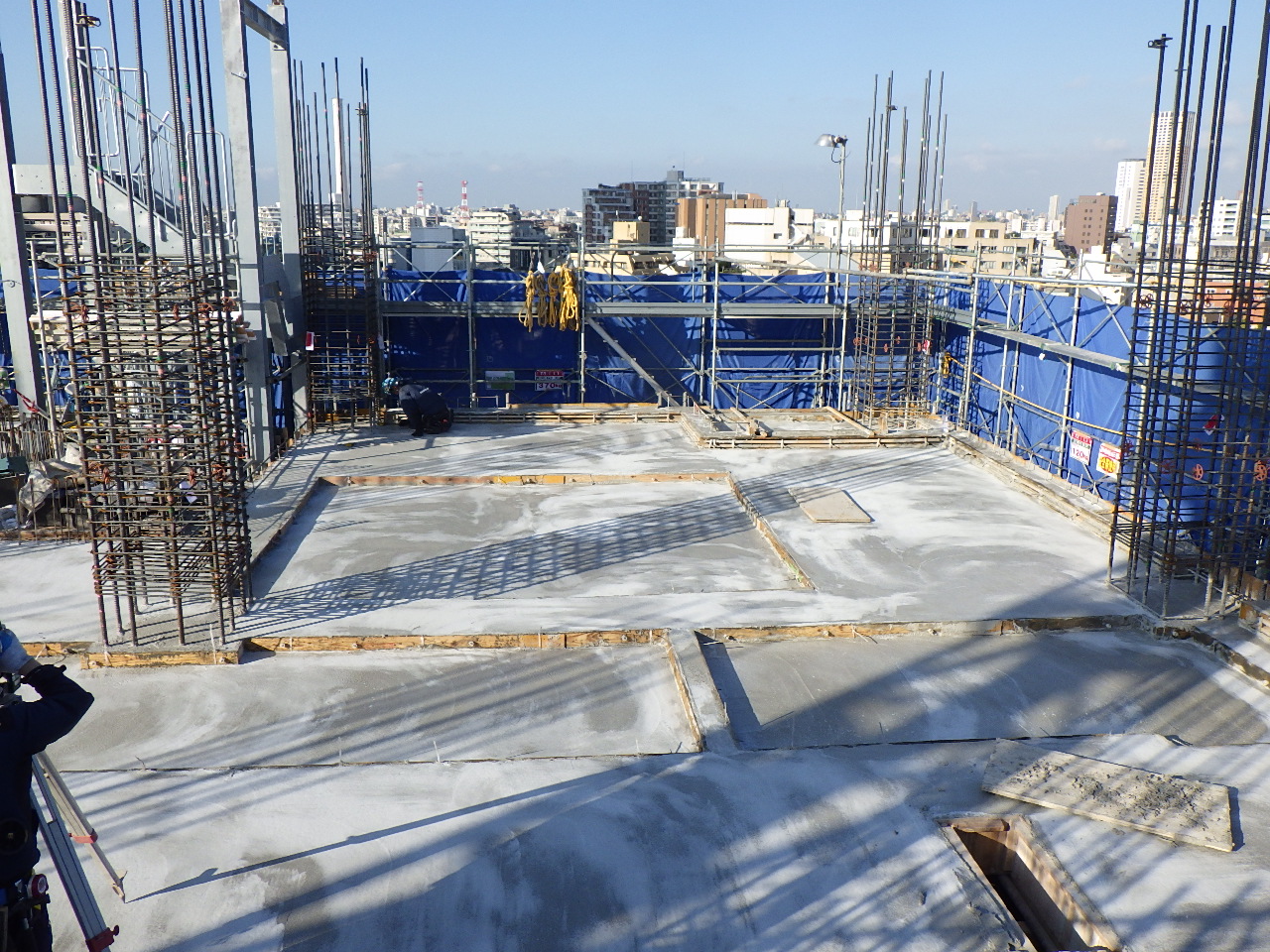

2022年9月 A棟(低層棟)は外装工事が完了し足場解体に着手し、B棟(高層棟)は10月上棟に向けて躯体工事が進んでいます。

全景
今月の全景です。

A棟

2階室内がほぼ仕上がりました。

B棟
12階の躯体CON打設が完了です。
2022年9月15日更新

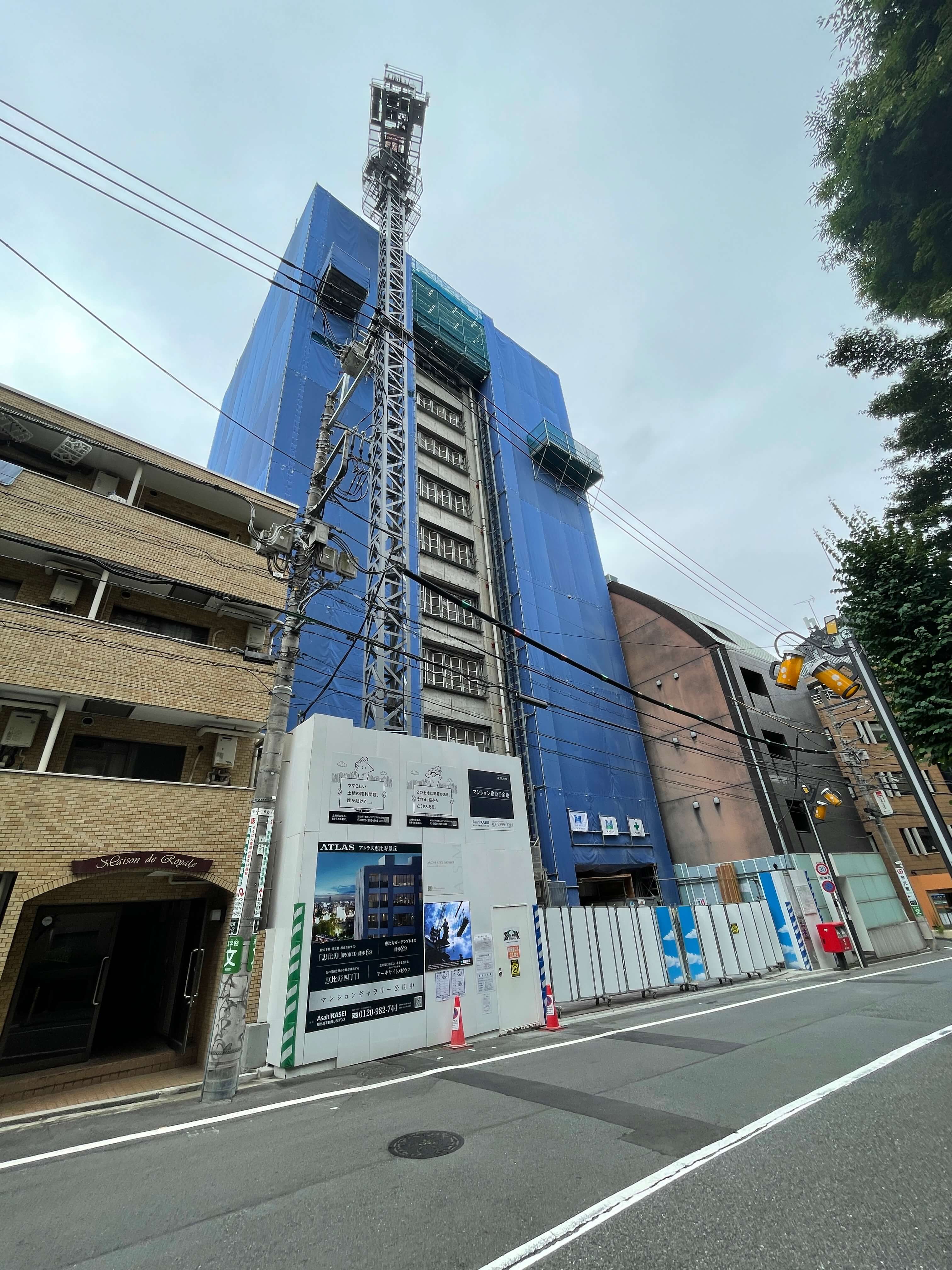

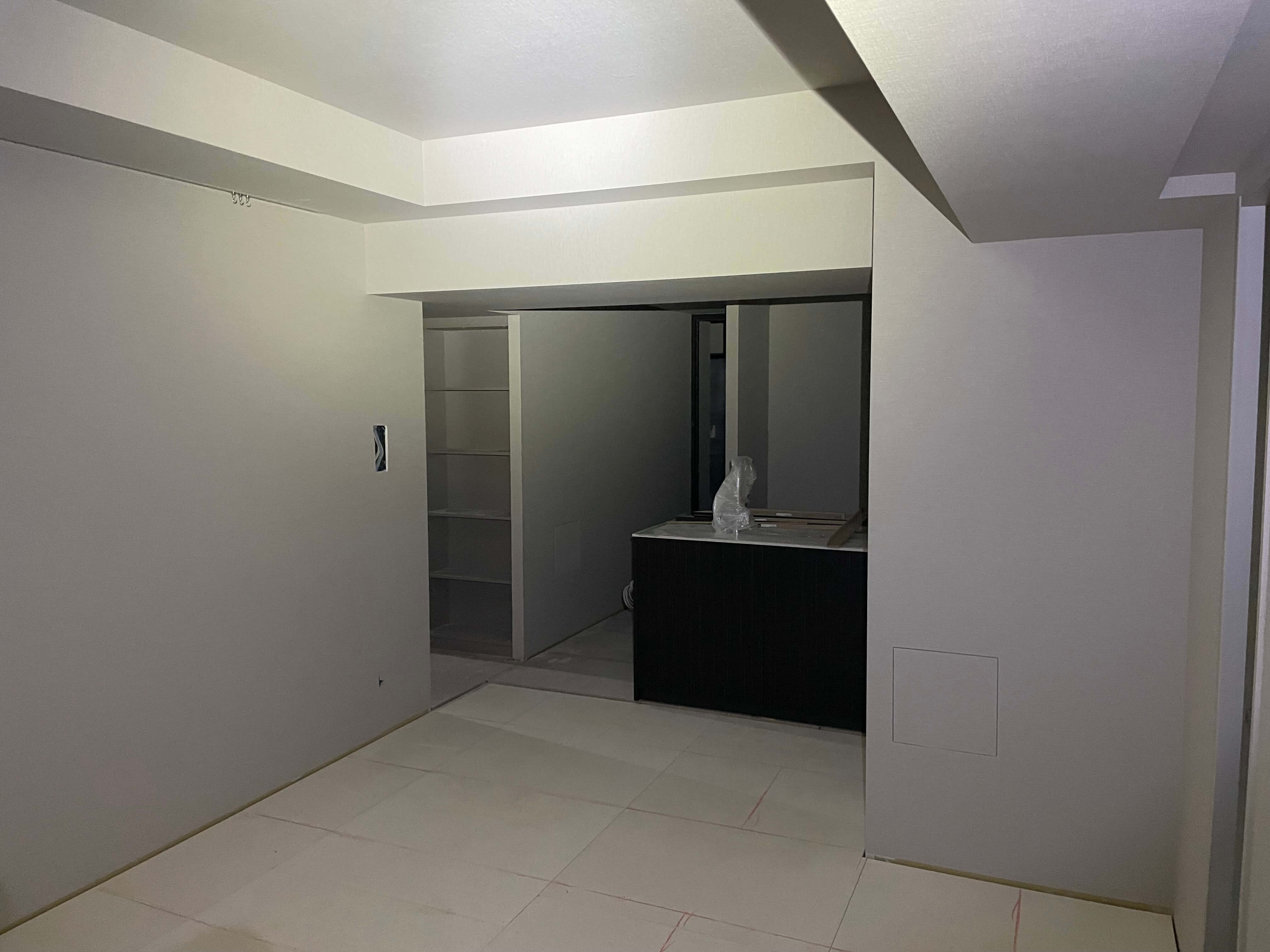

2022年8月 A棟(低層棟)は外壁タイル工事を開始し、A棟・B棟(高層棟)共に内装工事が進んでいます。

全景
今月の全景です。

B棟
B棟2階の内装工事が進捗中です。

B棟

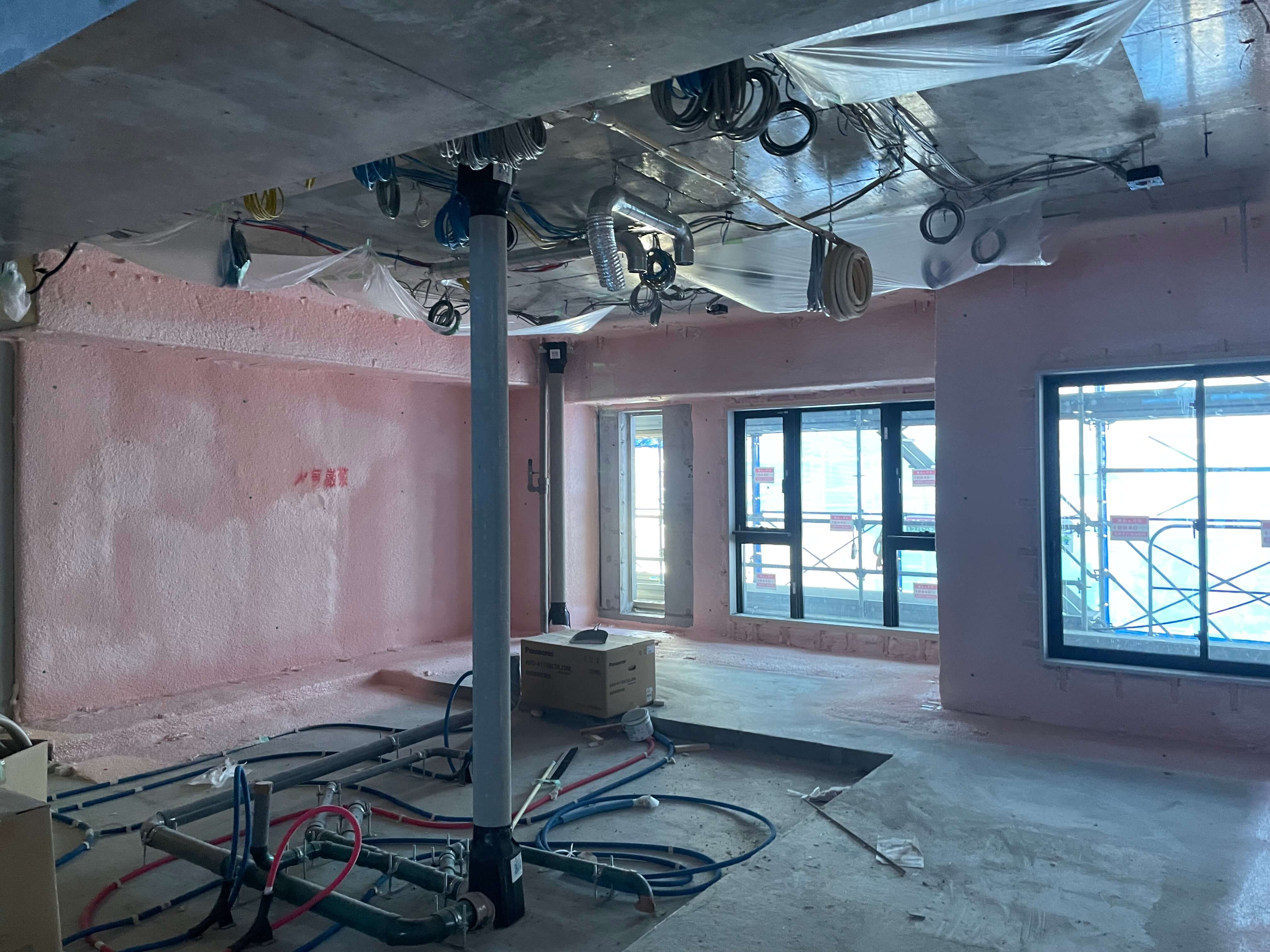

6階ウレタン吹付状況です。
2022年8月9日更新

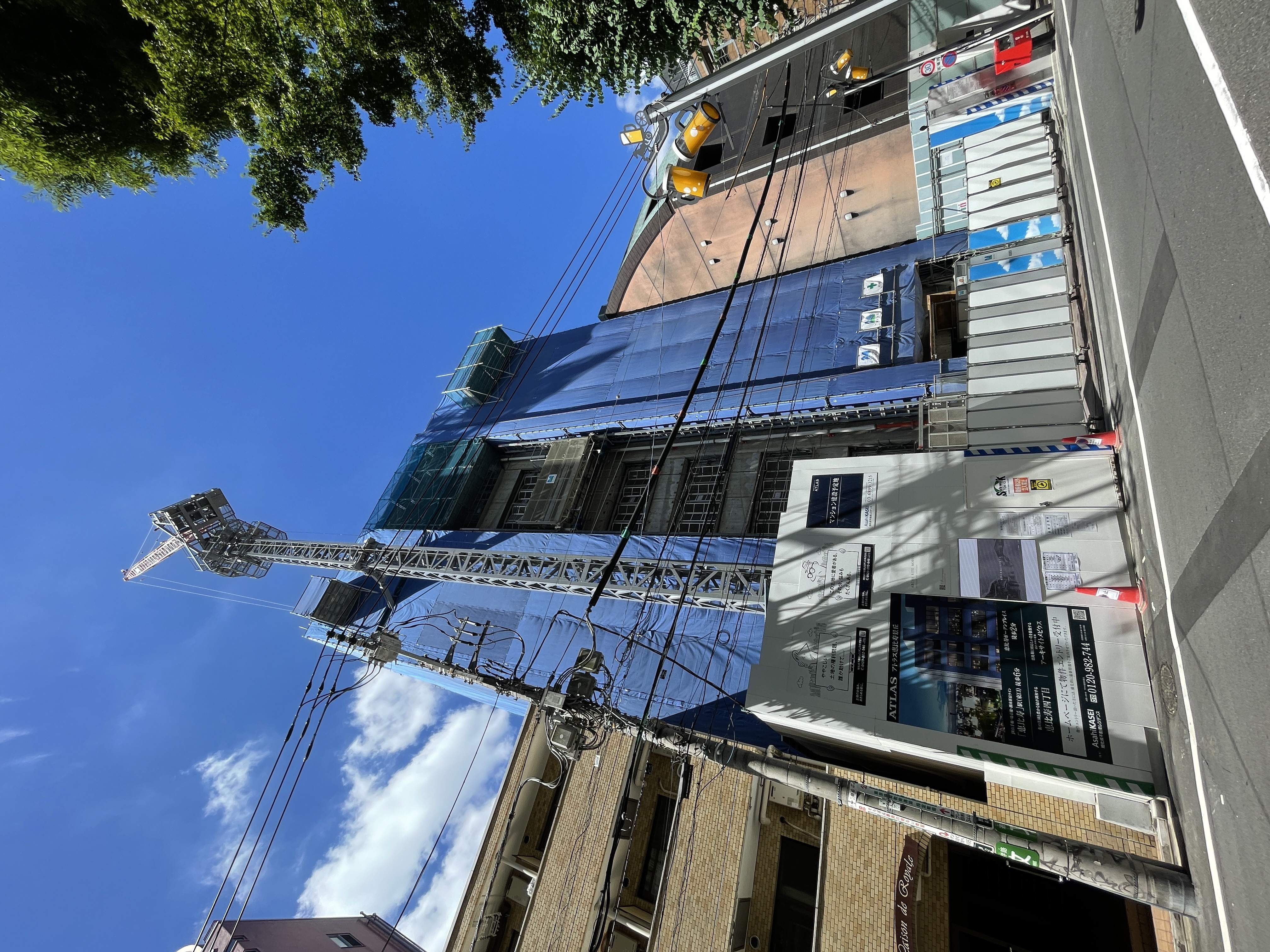

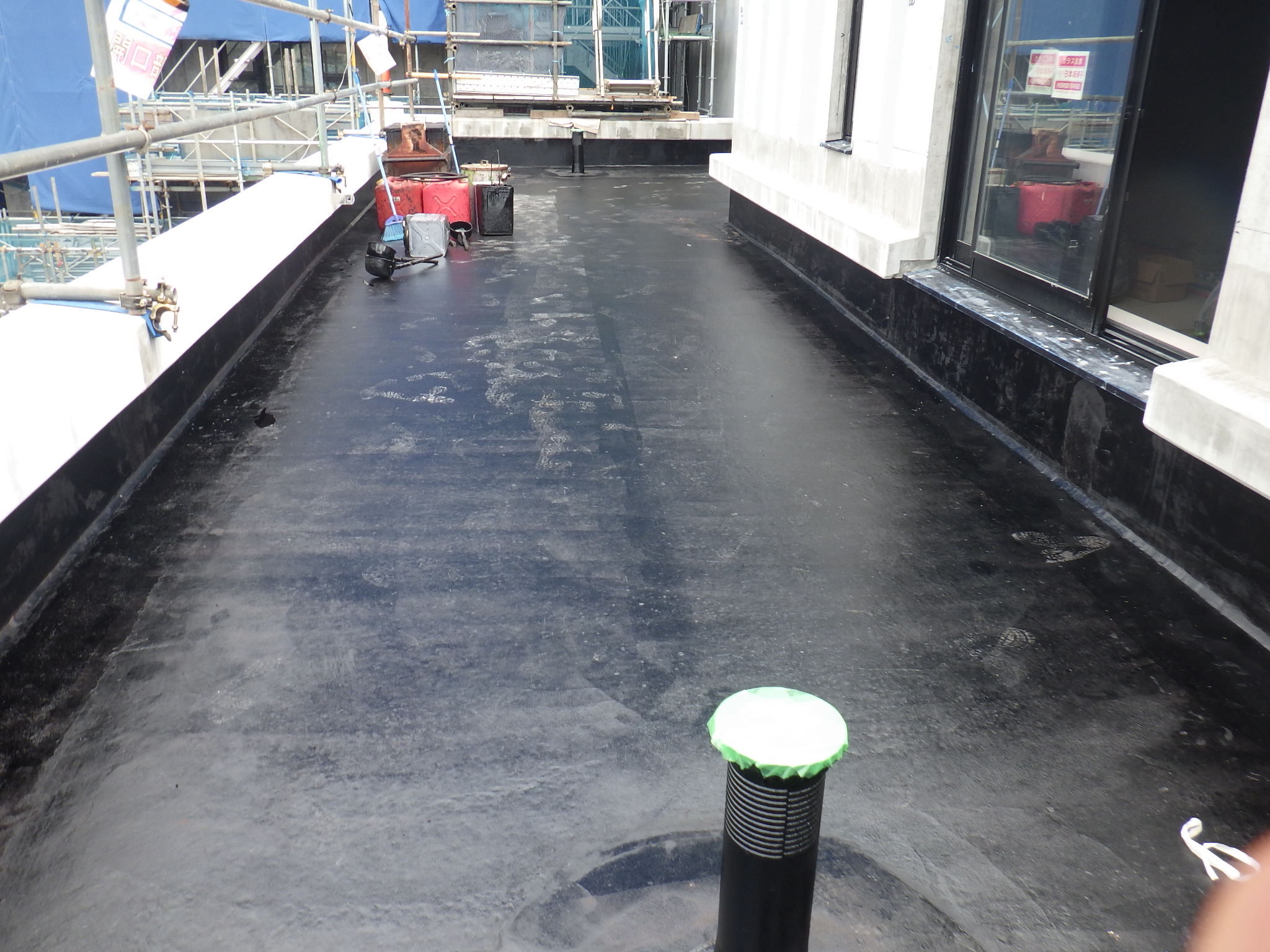

2022年7月 A棟(低層棟)はアスファルト防水工事に着手し、B棟(高層棟)は7階まで躯体工事が進んでいます。

全景
今月の全景です。

A棟
5階ルーフバルコニーのAs防水状況です。

B棟
B棟9階CON打設前状況です。
2022年7月22日更新

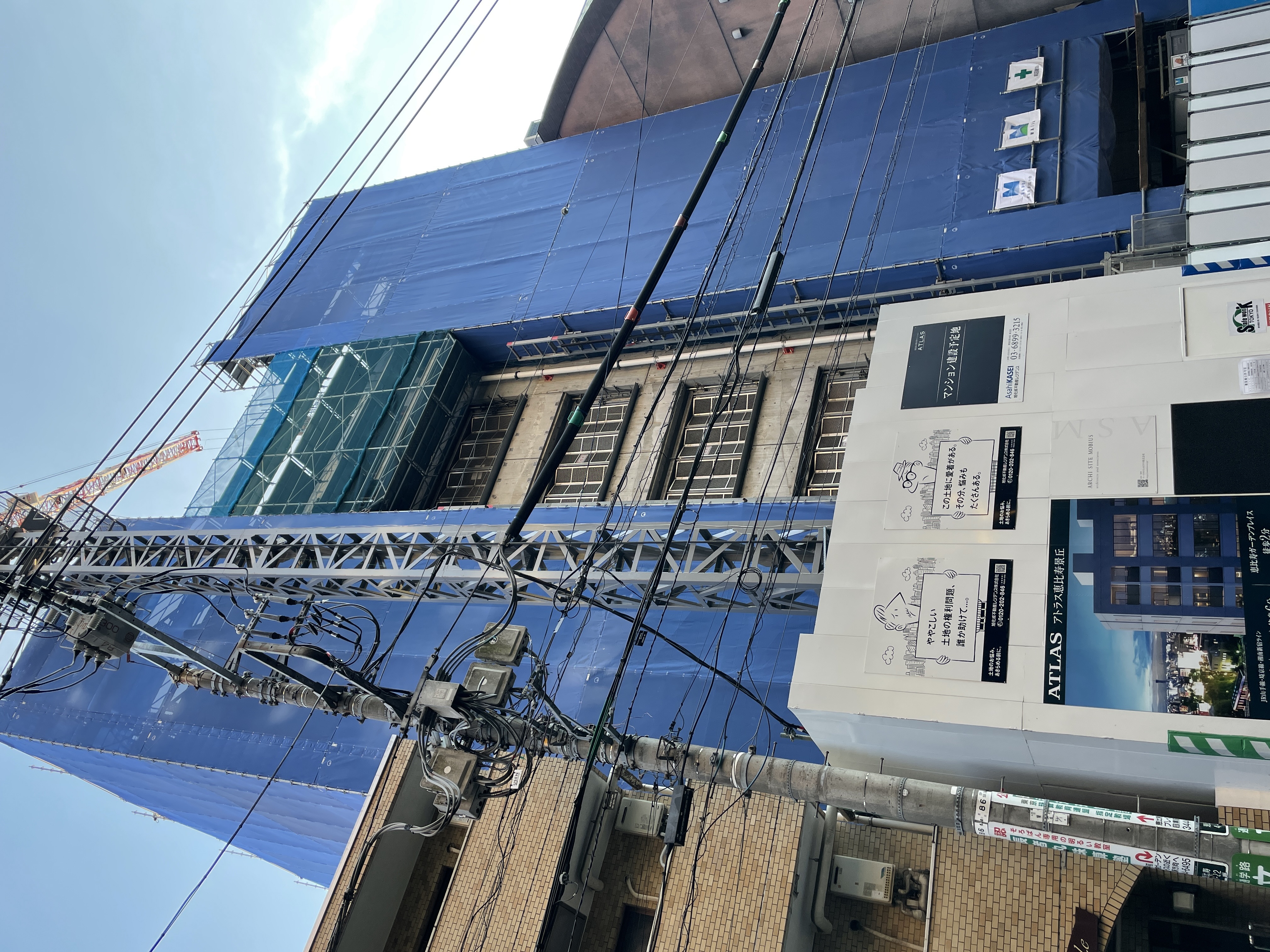

2022年6月 A棟(低層棟)は躯体工事が完了し、B棟(高層棟)は7階まで躯体工事が進んでいます。

全景
今月の全景です。

A棟

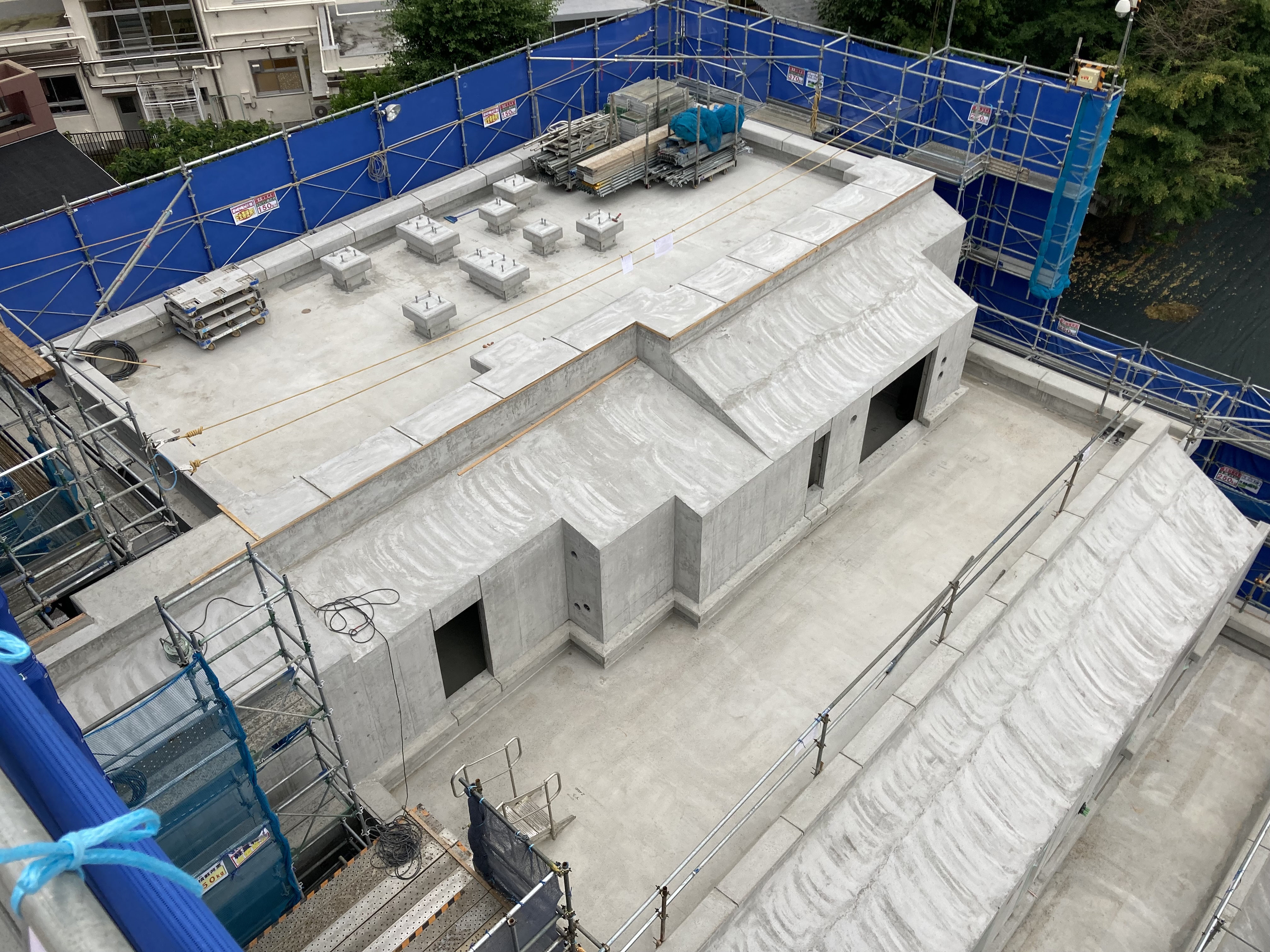

屋上躯体官僚状況です。

B棟

内装工事(石膏ボード張り)の状況です。
2022年6月22日更新
2022年5月 躯体工事と下階より内装工事が進んでいます

全景
今月の全景です。

A棟

2階耐火遮音間仕切り施工状況です。

B棟
B棟5階CON打設前状況です。
2022年6月1日更新

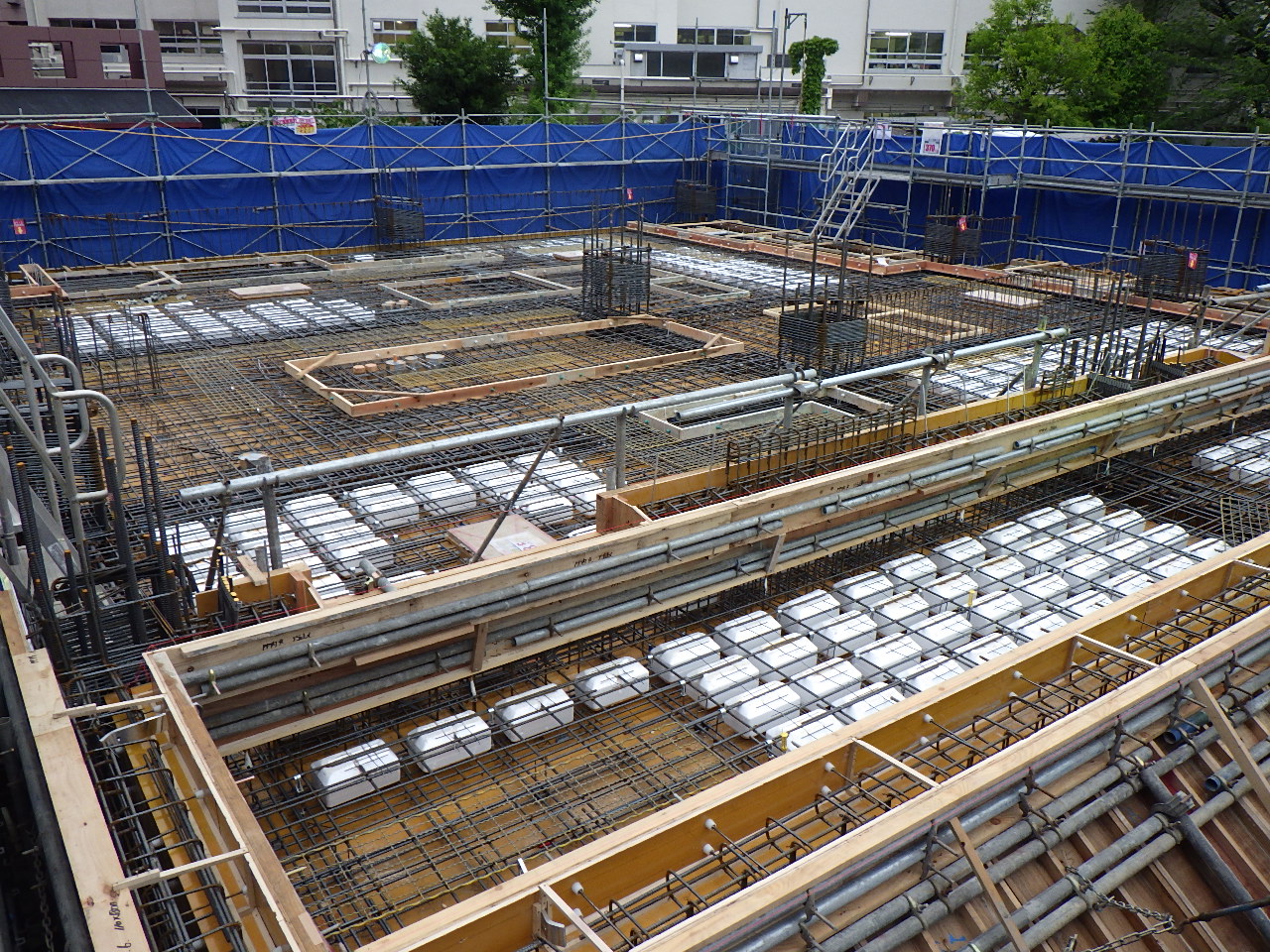

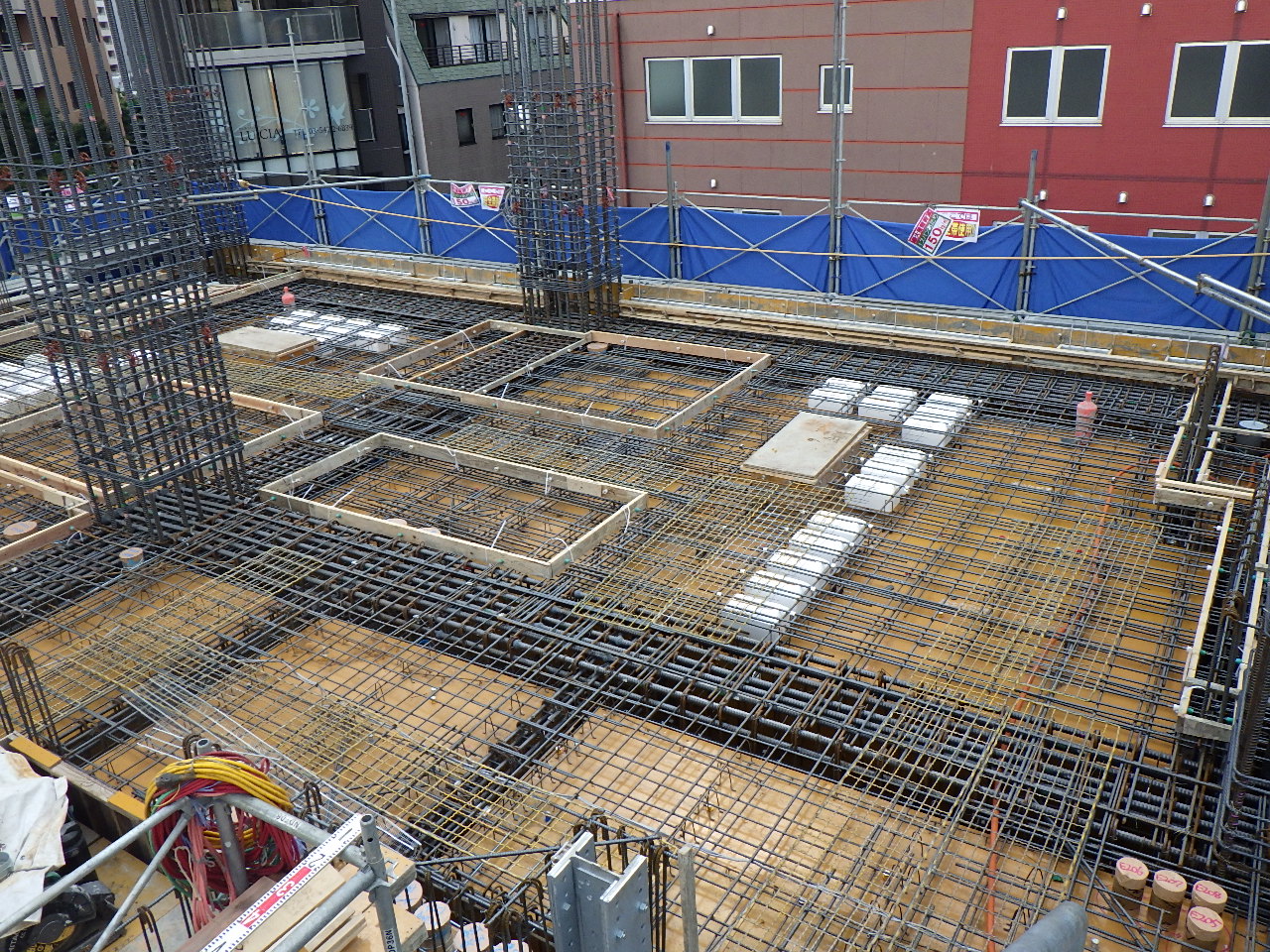

2022年4月 地上躯体工事が進んでいます

全景

今月の全景です。

躯体工事 A棟
A棟4階CON打設前状況です。

躯体工事 B棟
B棟4階CON打設前状況です。
2022年4月26日更新

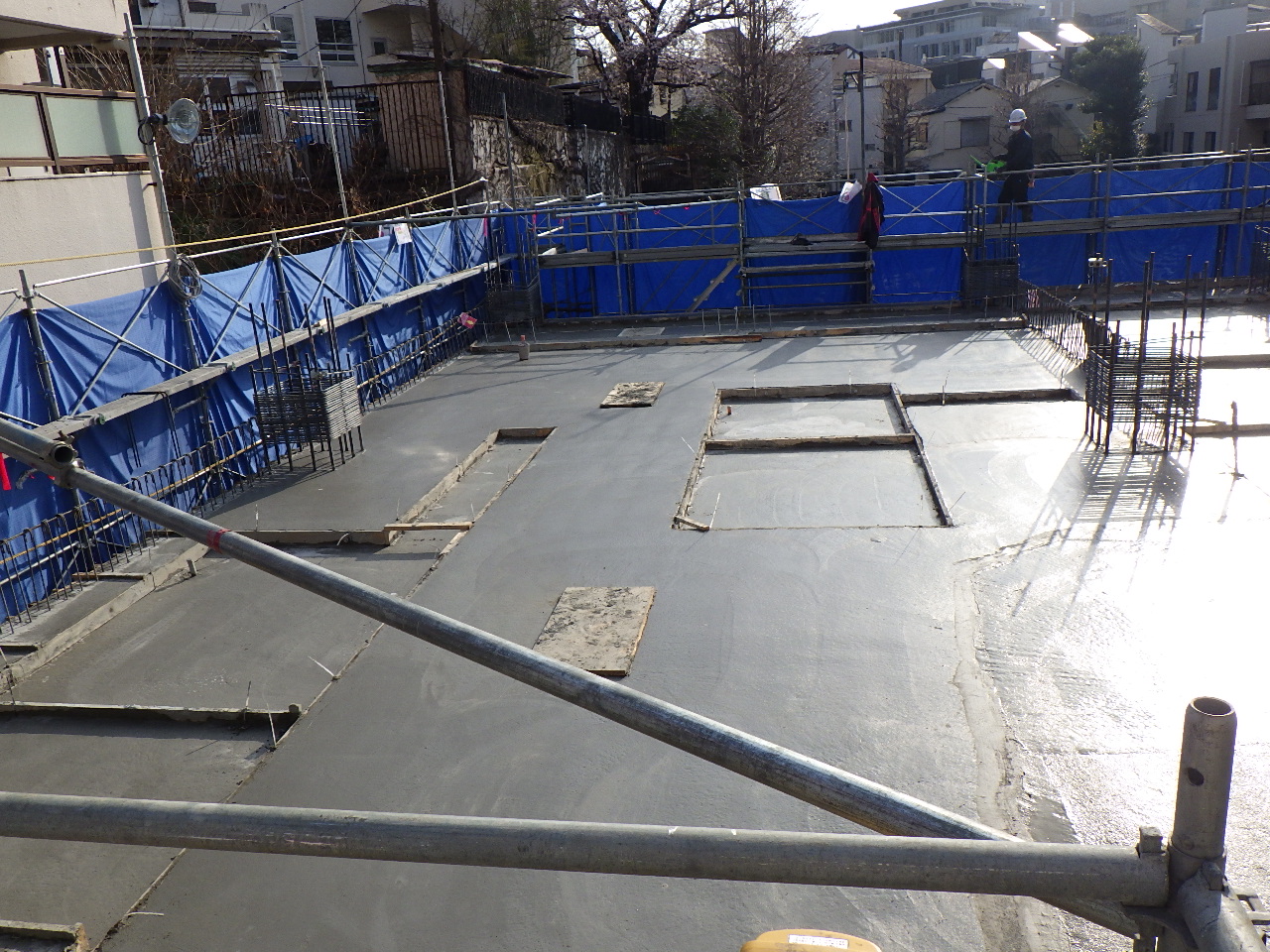

2022年3月 地下の躯体工事が進んでいます。

全景
今月の全景です。

躯体工事 A棟
A棟2階立上り、3階床打設完了状況です。

躯体工事 B棟
B棟3階立上り躯体工事状況です。
2022年3月16日更新

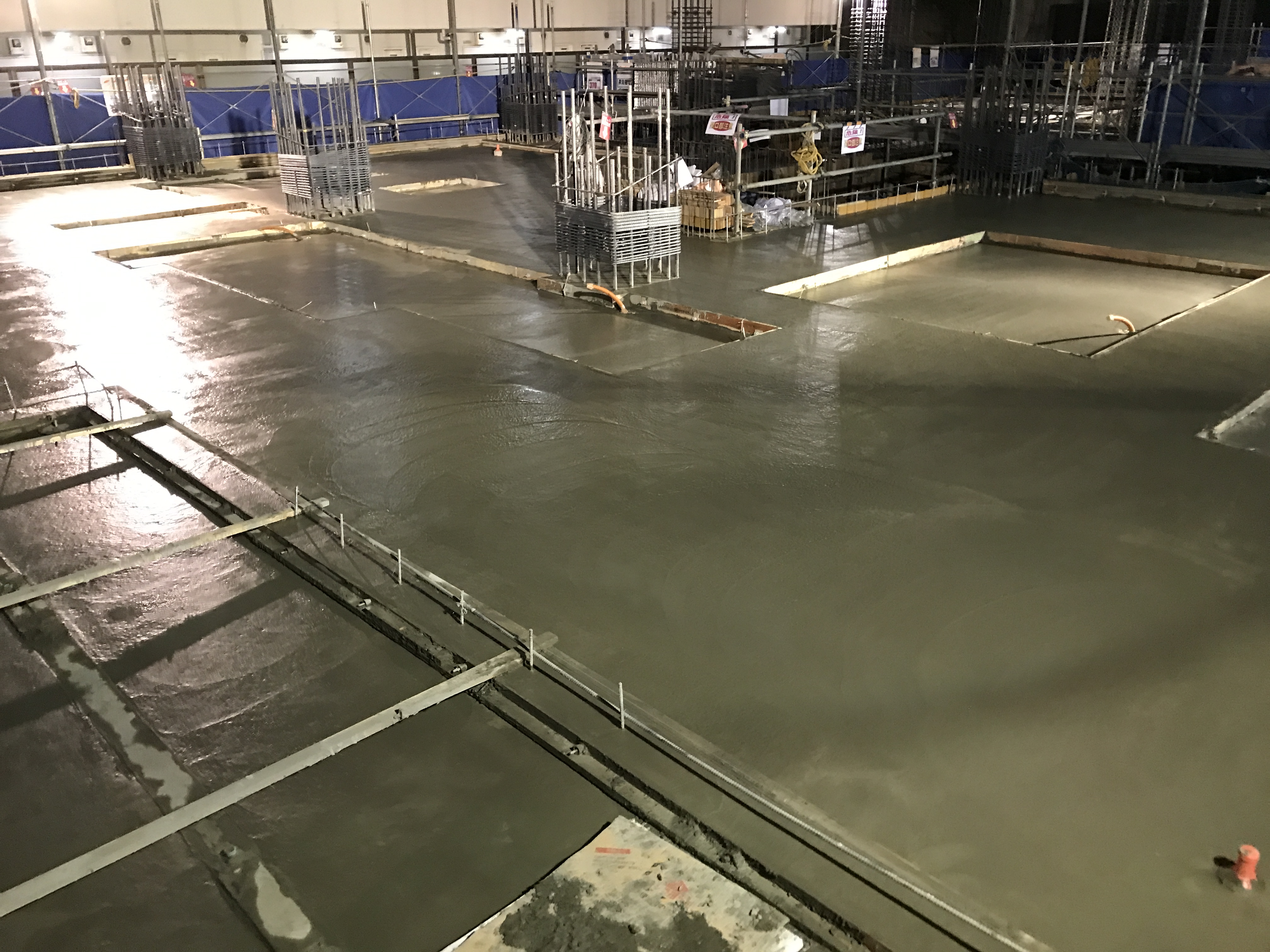

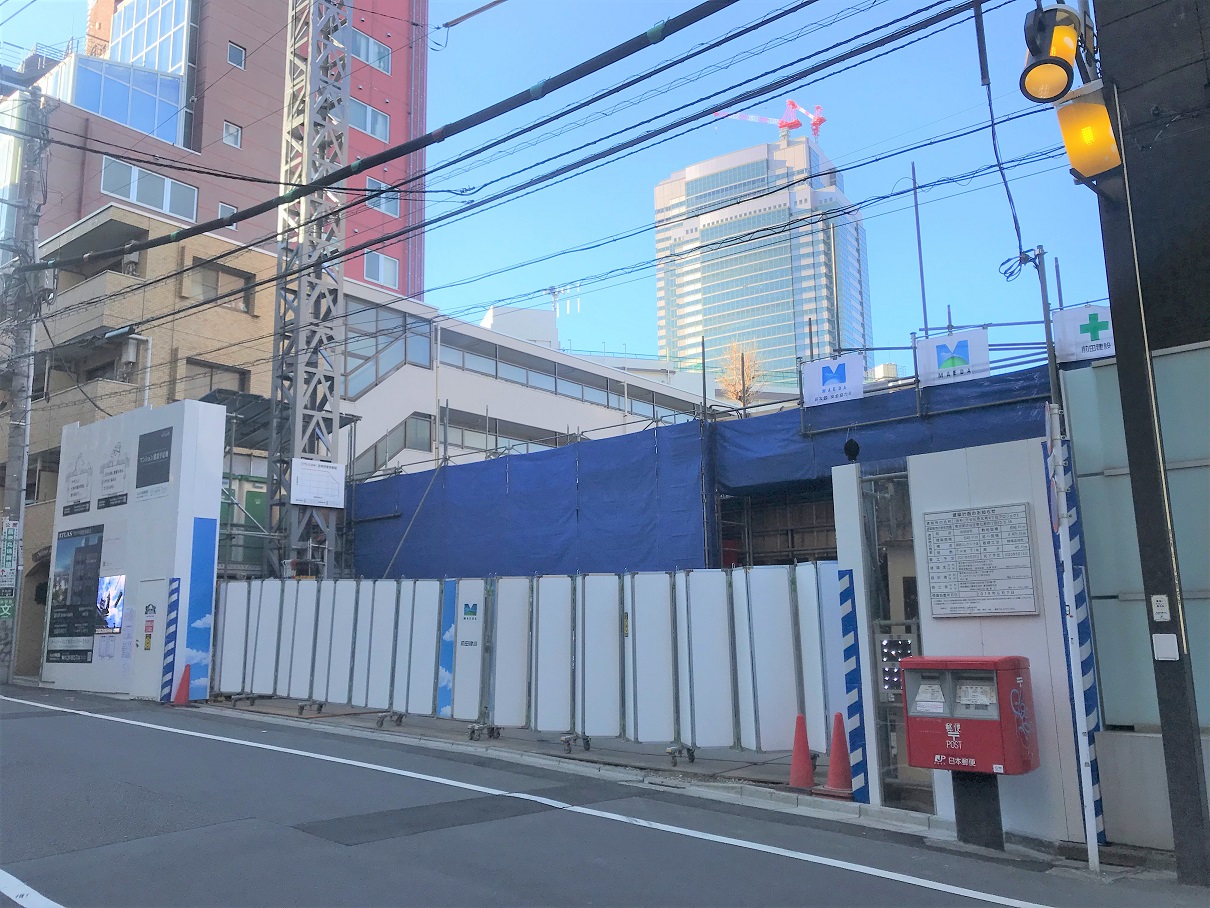

2022年2月 地下の躯体工事が進んでいます。

全景
今月の全景です。

躯体工事 A棟
A棟2階スラブ型枠施工状況です。

躯体工事 B棟
B棟2階床打設状況です。
2022年2月16日更新

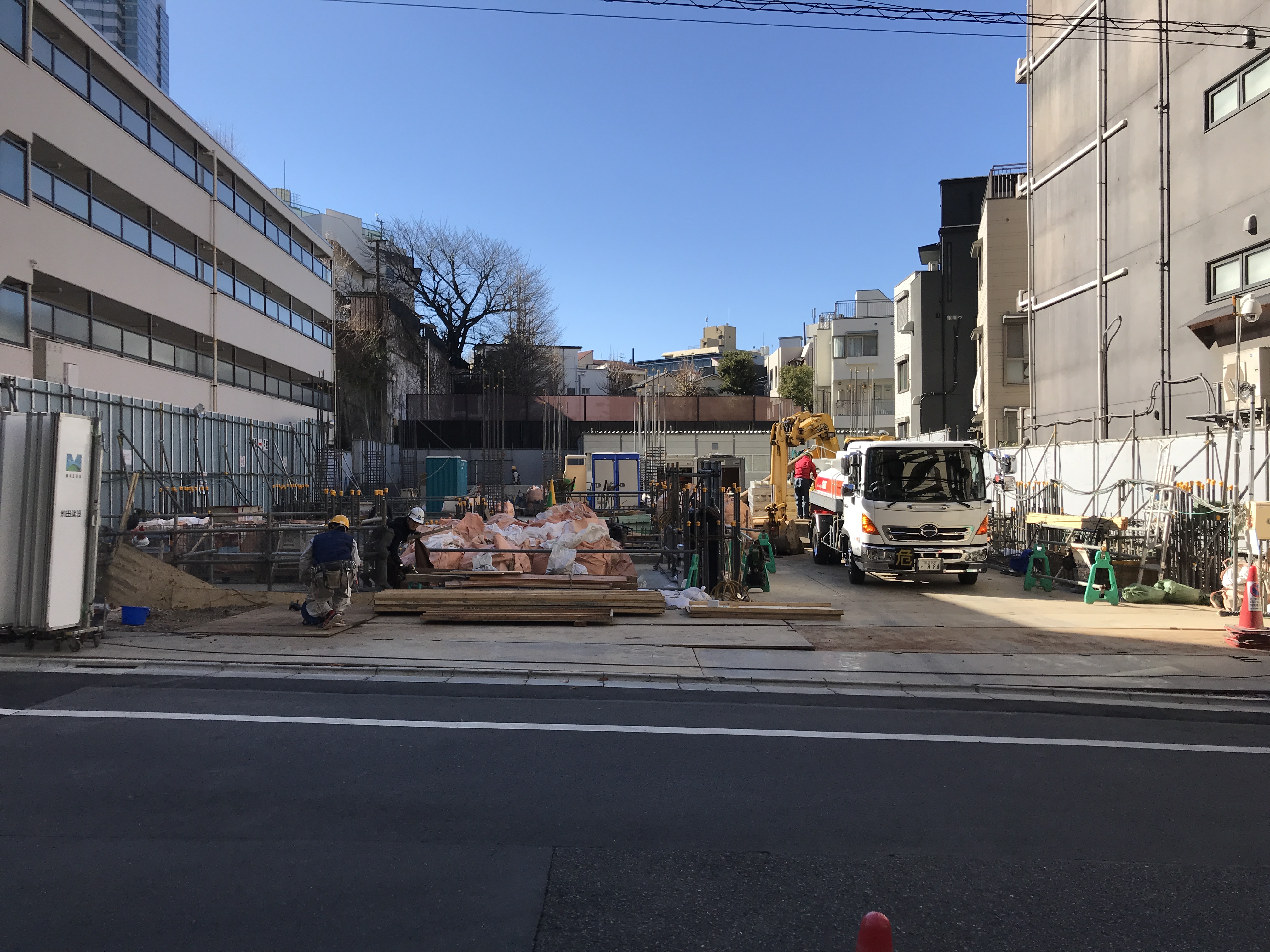

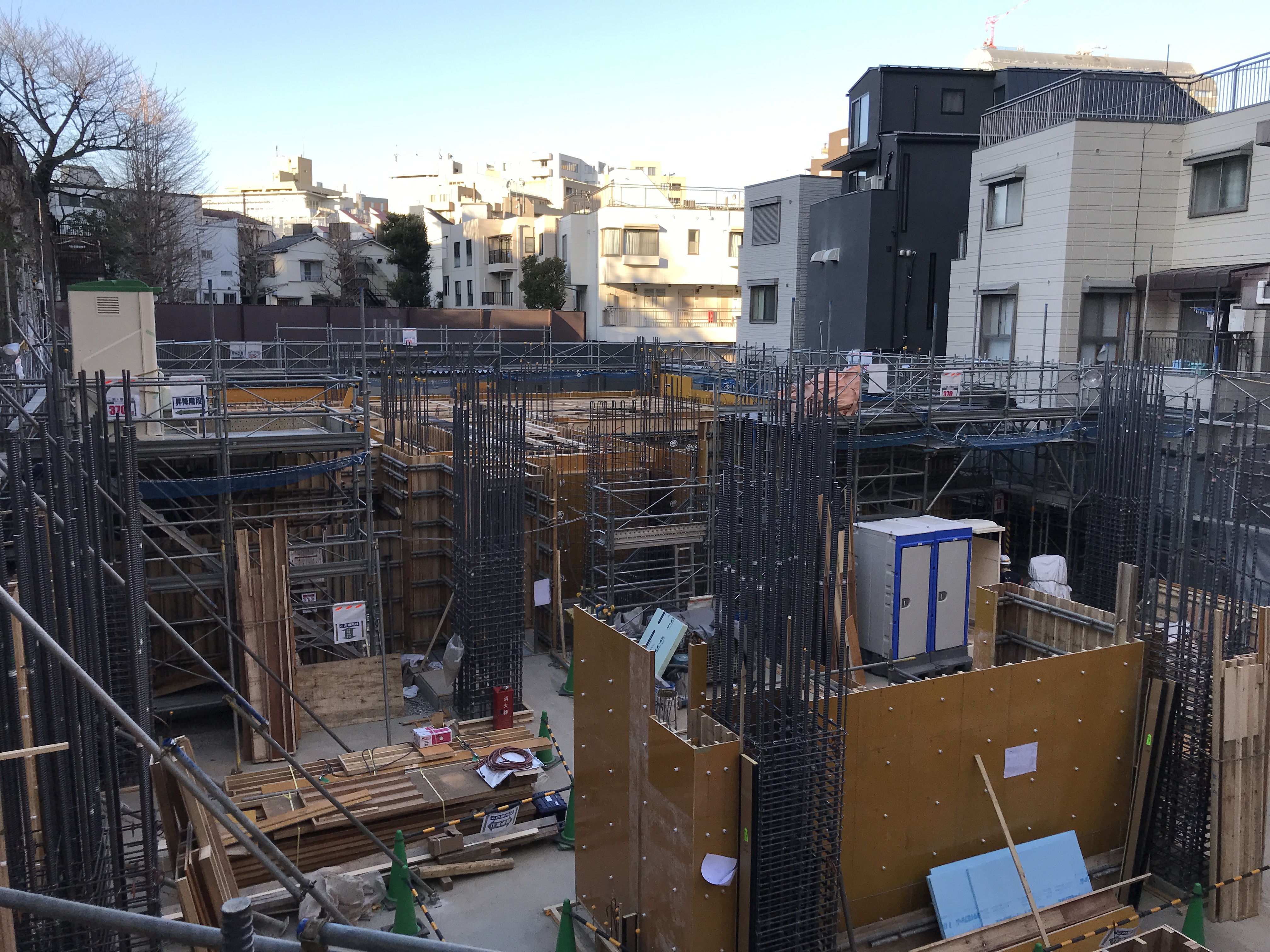

2022年1月 地下の躯体工事が進んでいます。

全景
今月の全景です。

躯体工事
1階立上型枠建込状況です。
2022年1月28日更新

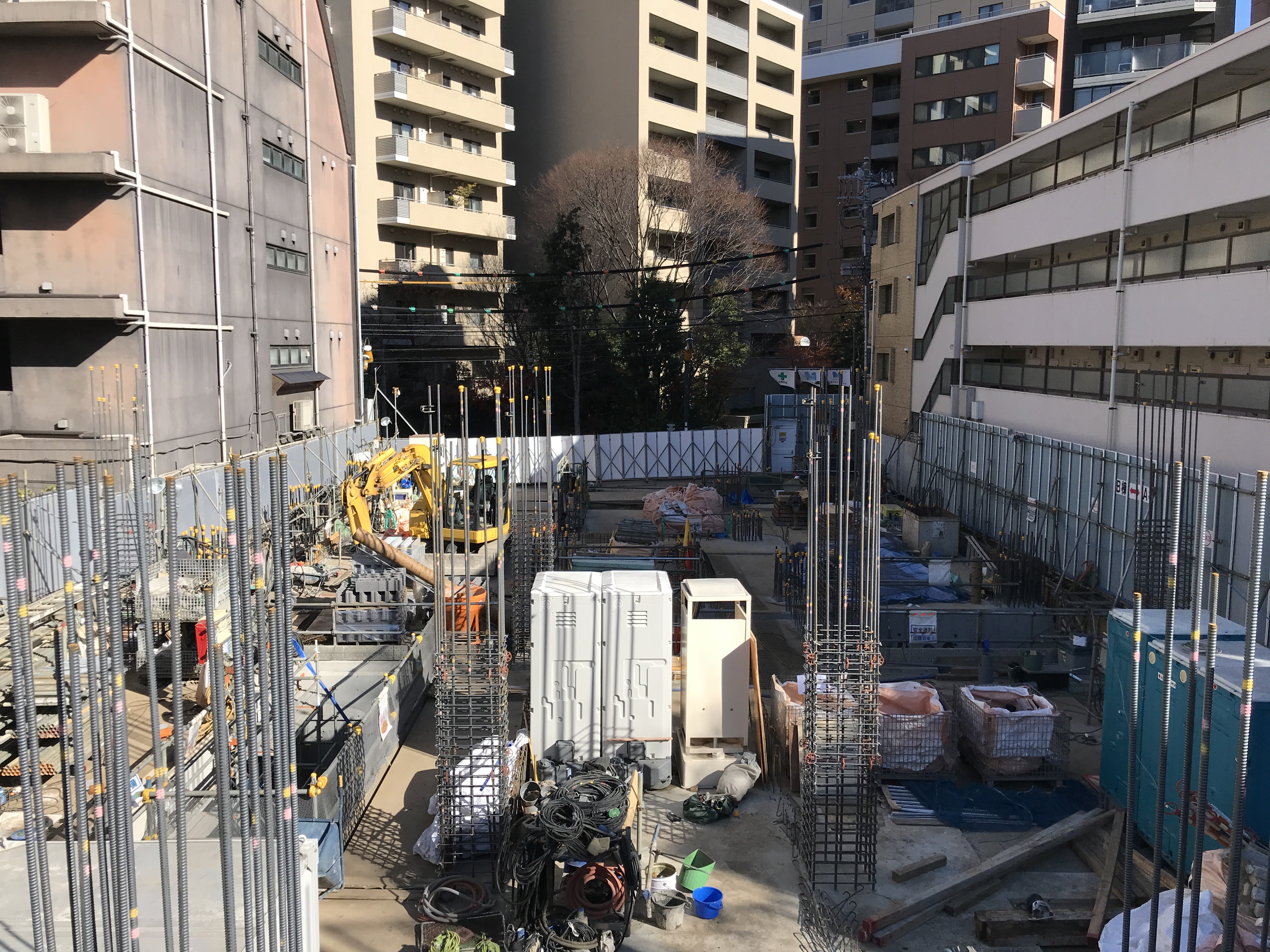

2021年12月 地下の躯体工事が進んでいます。

全景
今月の全景です。

躯体工事 B棟

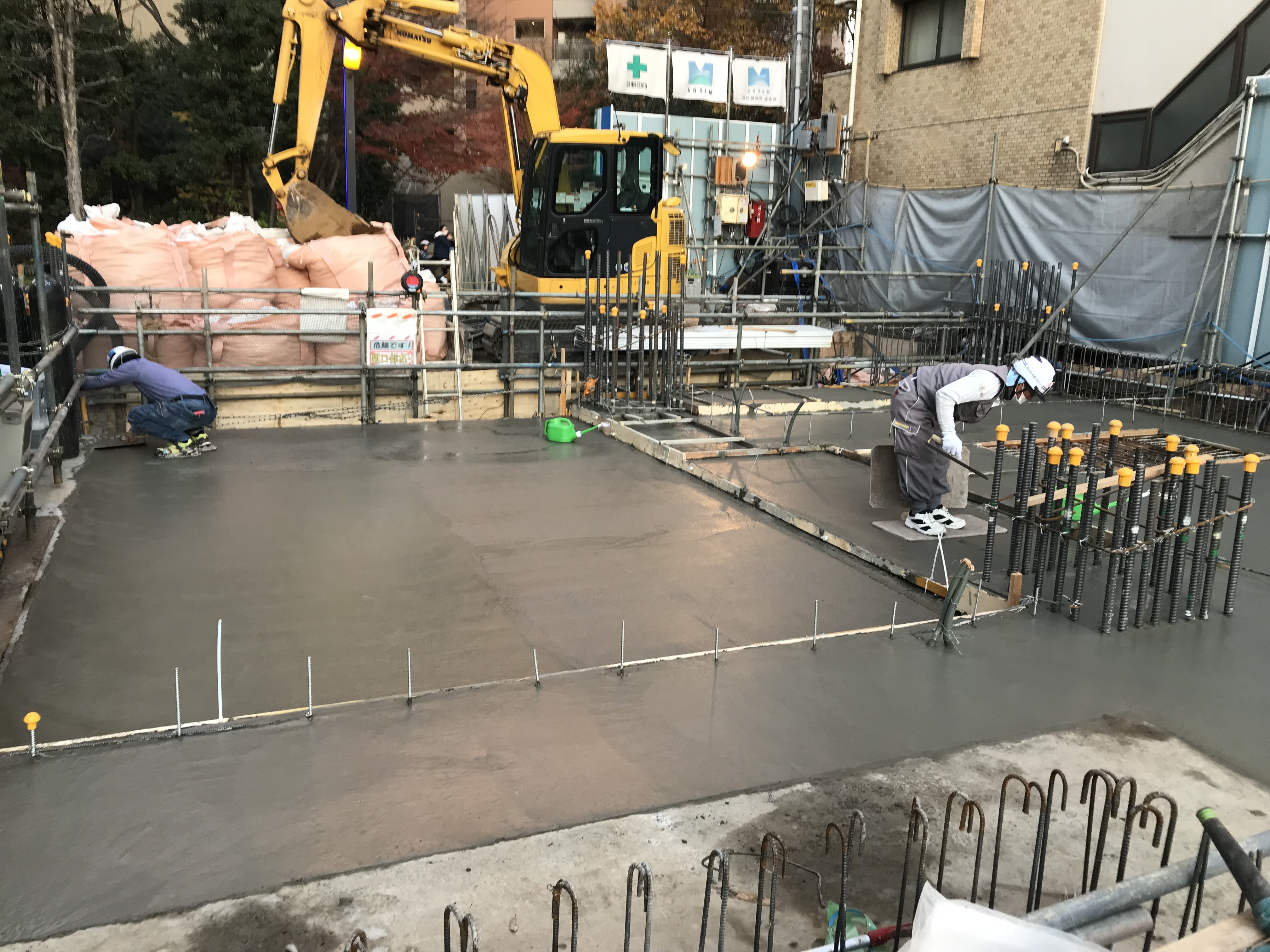

B1階床コンクリート打設完了状況です。
2021年12月15日更新

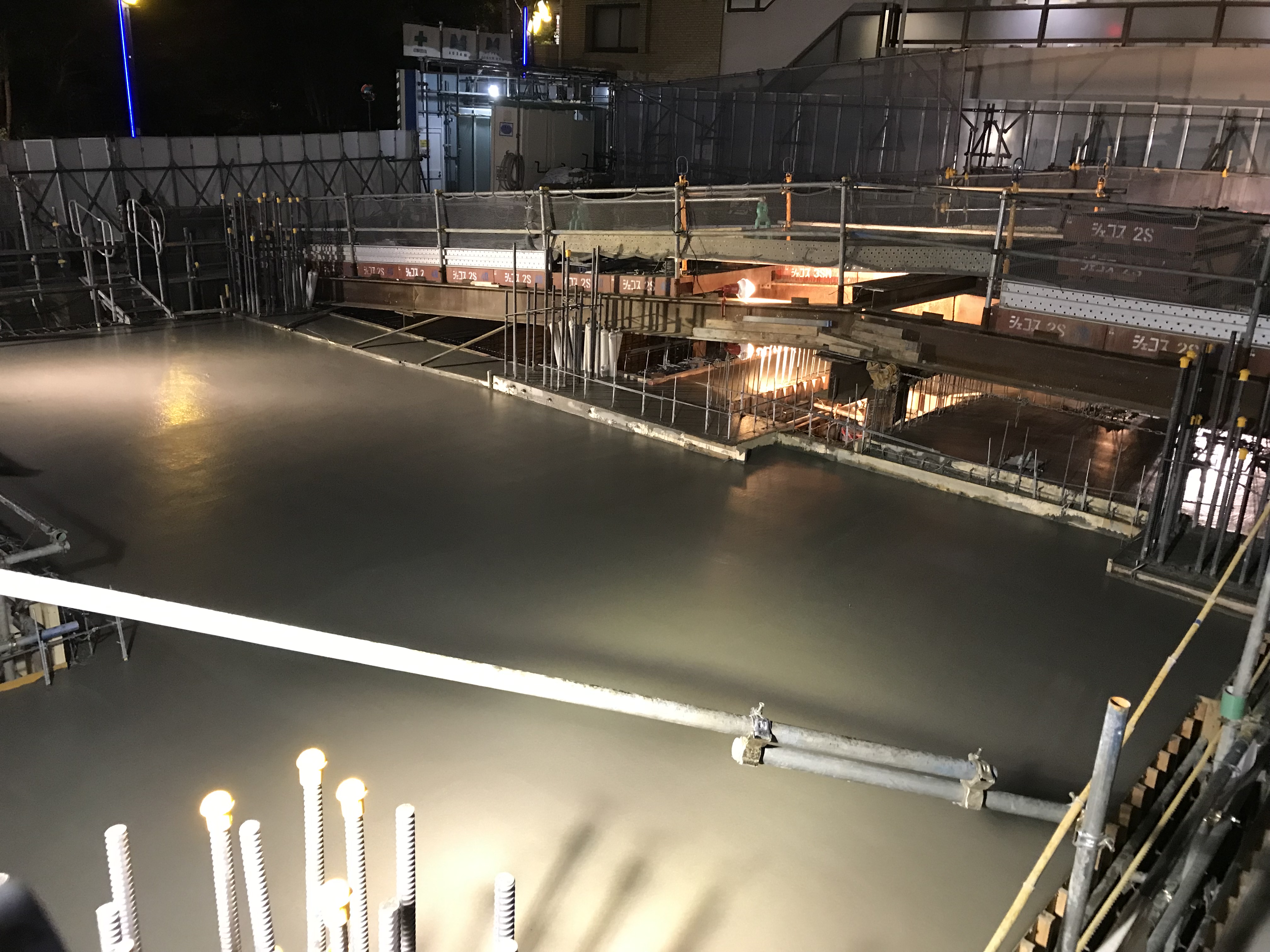

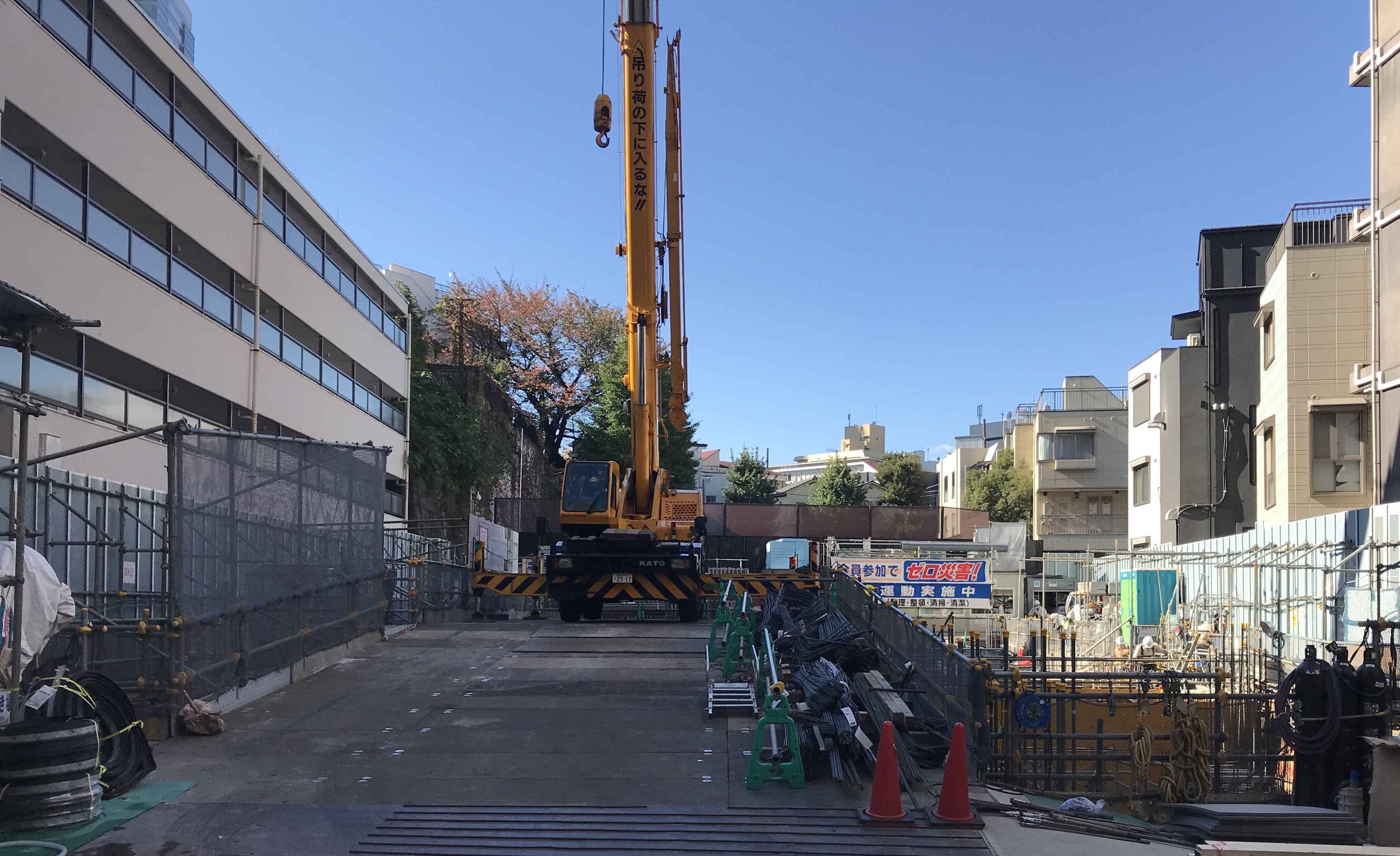

2021年11月 地下の躯体工事が進んでいます。

全景
今月の全景です。

躯体工事 A棟

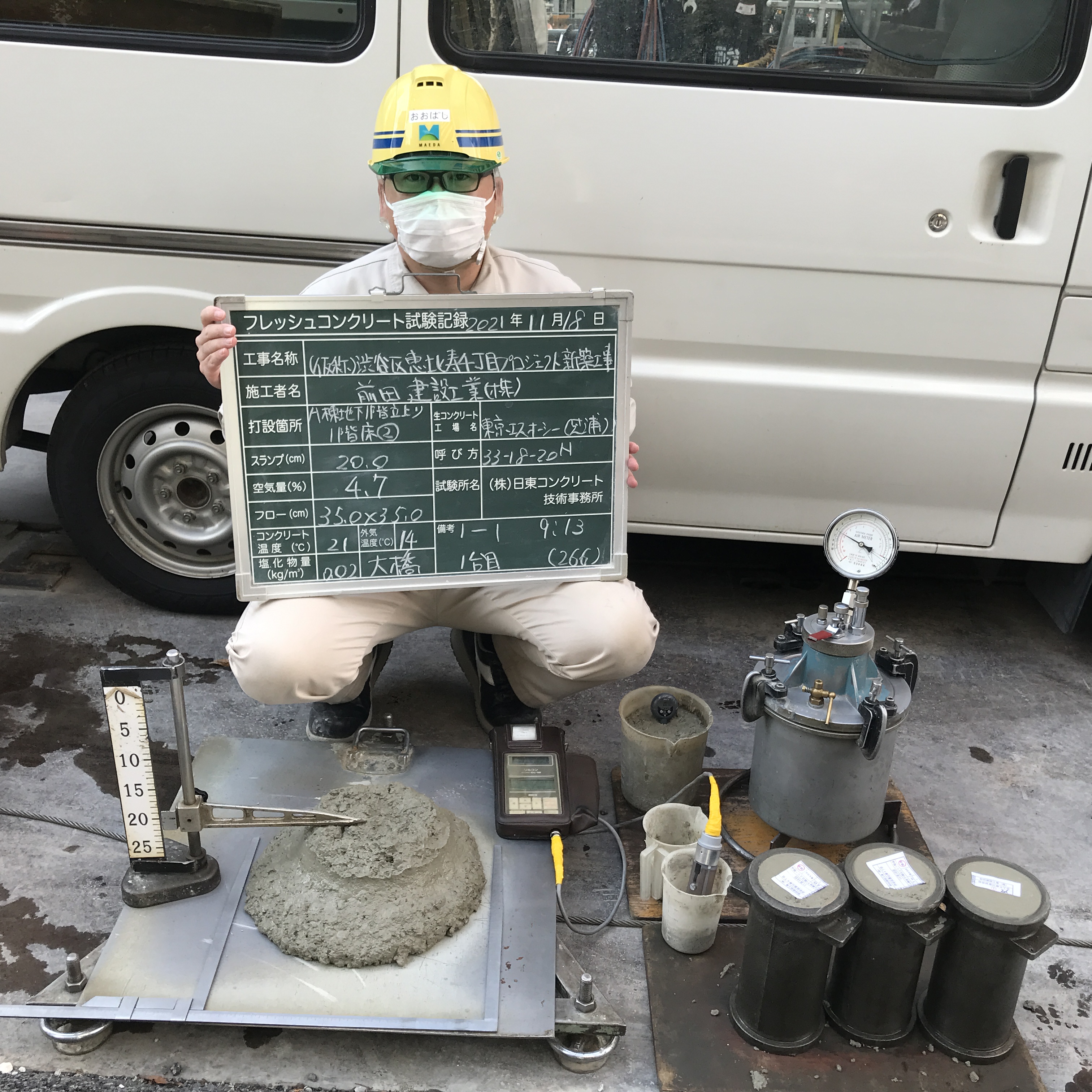

A棟地階1階コンクリート性状検査です。

躯体工事 B棟
B棟地下1階立上り、1階床コンクリート打設完了状況です。
2021年12月15日更新

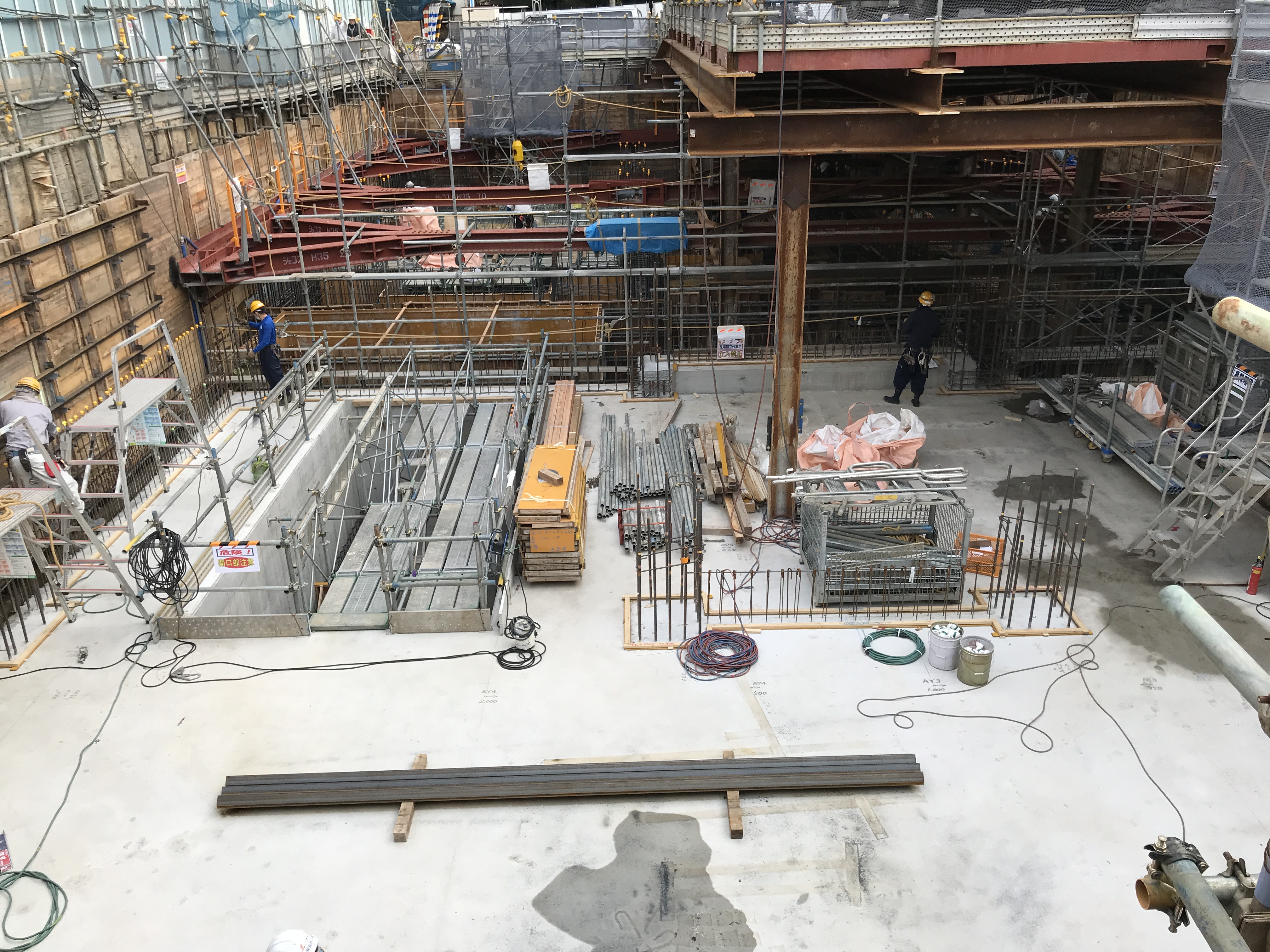

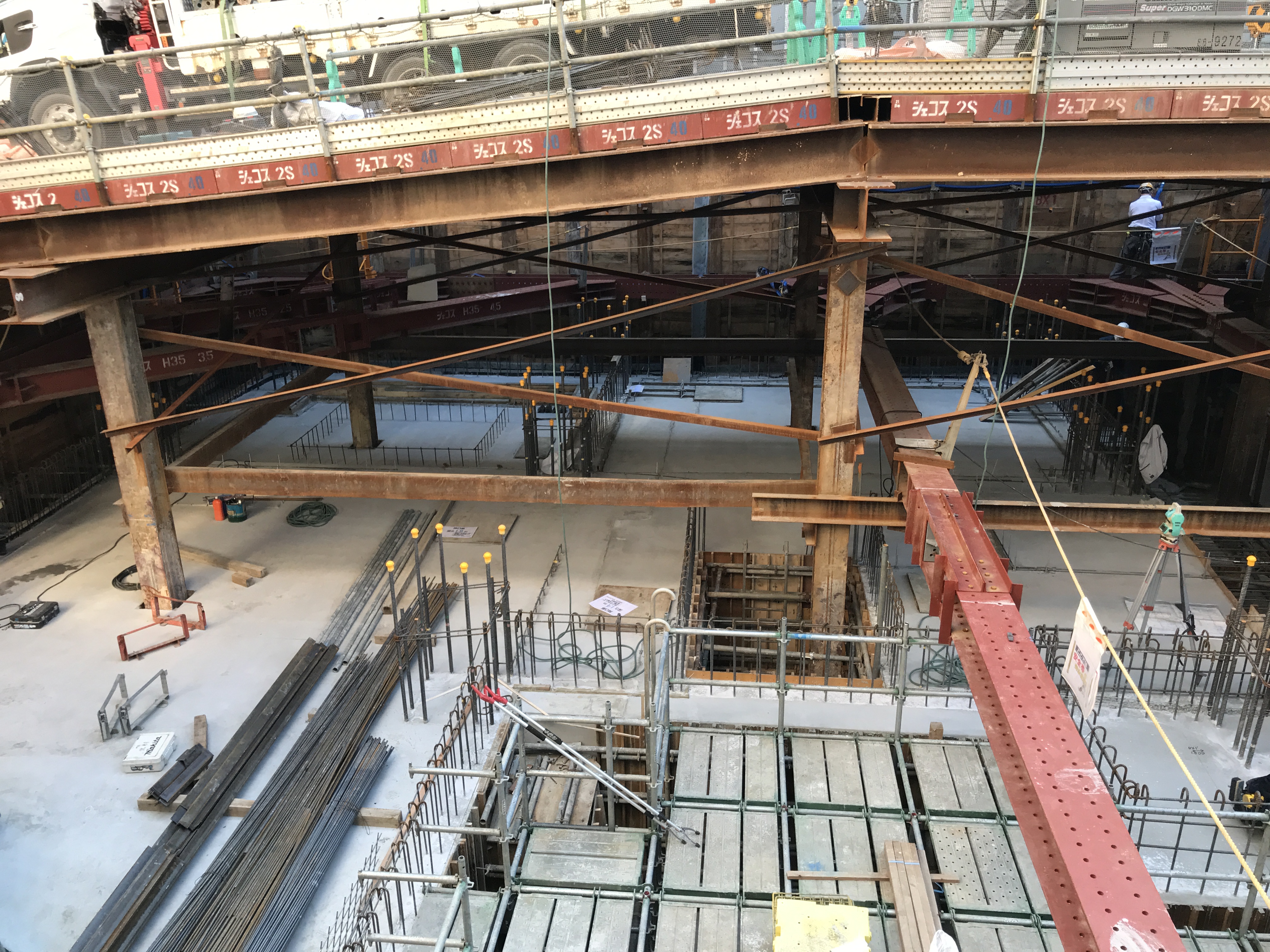

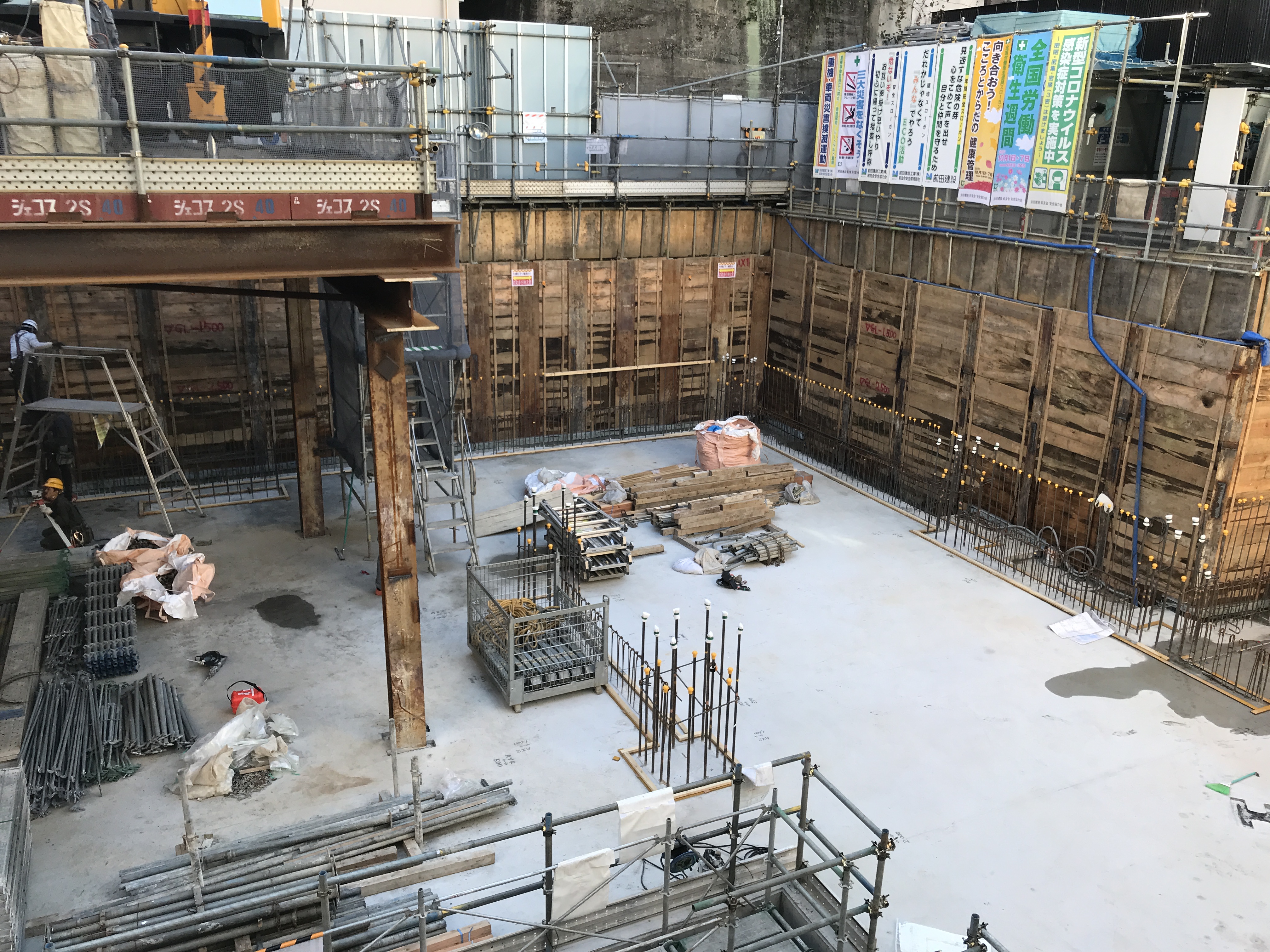

2021年10月 地下の躯体工事が進んでいます。

全景
今月の全景です。

躯体工事 A棟
A棟の切梁・腹起し解体完了状況です。

躯体工事 B棟
B棟ピット部分立上りコンクリート打設完了状況です。
2021年12月15日更新

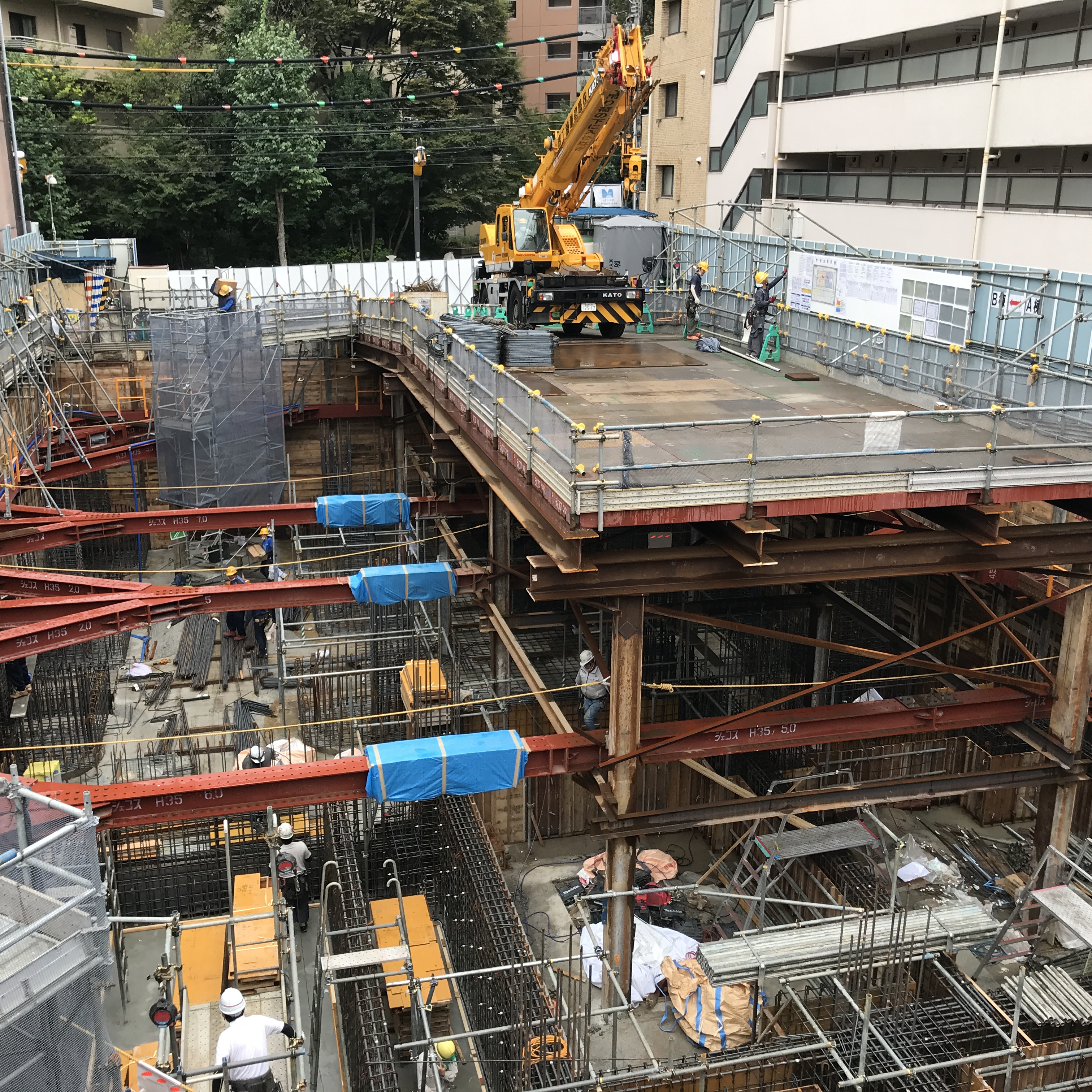

2021年9月 地下の躯体工事が進んでいます。

全景
今月の全景です。

躯体工事
A棟の基礎地中梁打設完了状況です。

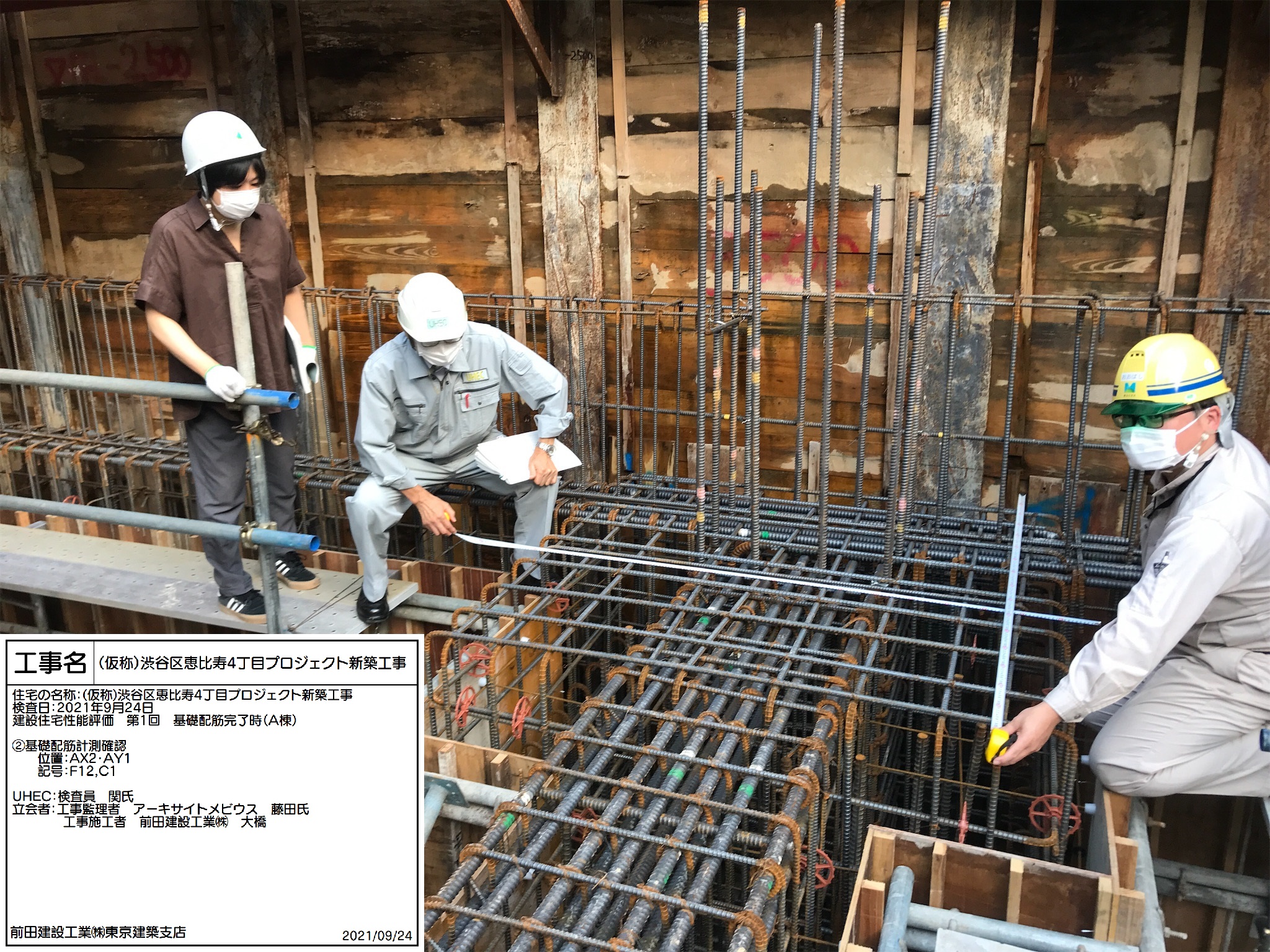

検査
第三者機関によるA棟の基礎配筋検査を行いました。
2021年12月15日更新
2021年8月 山留工事が完了し、掘削工事・杭頭処理工事に進んでいます。

全景
今月の全景です。

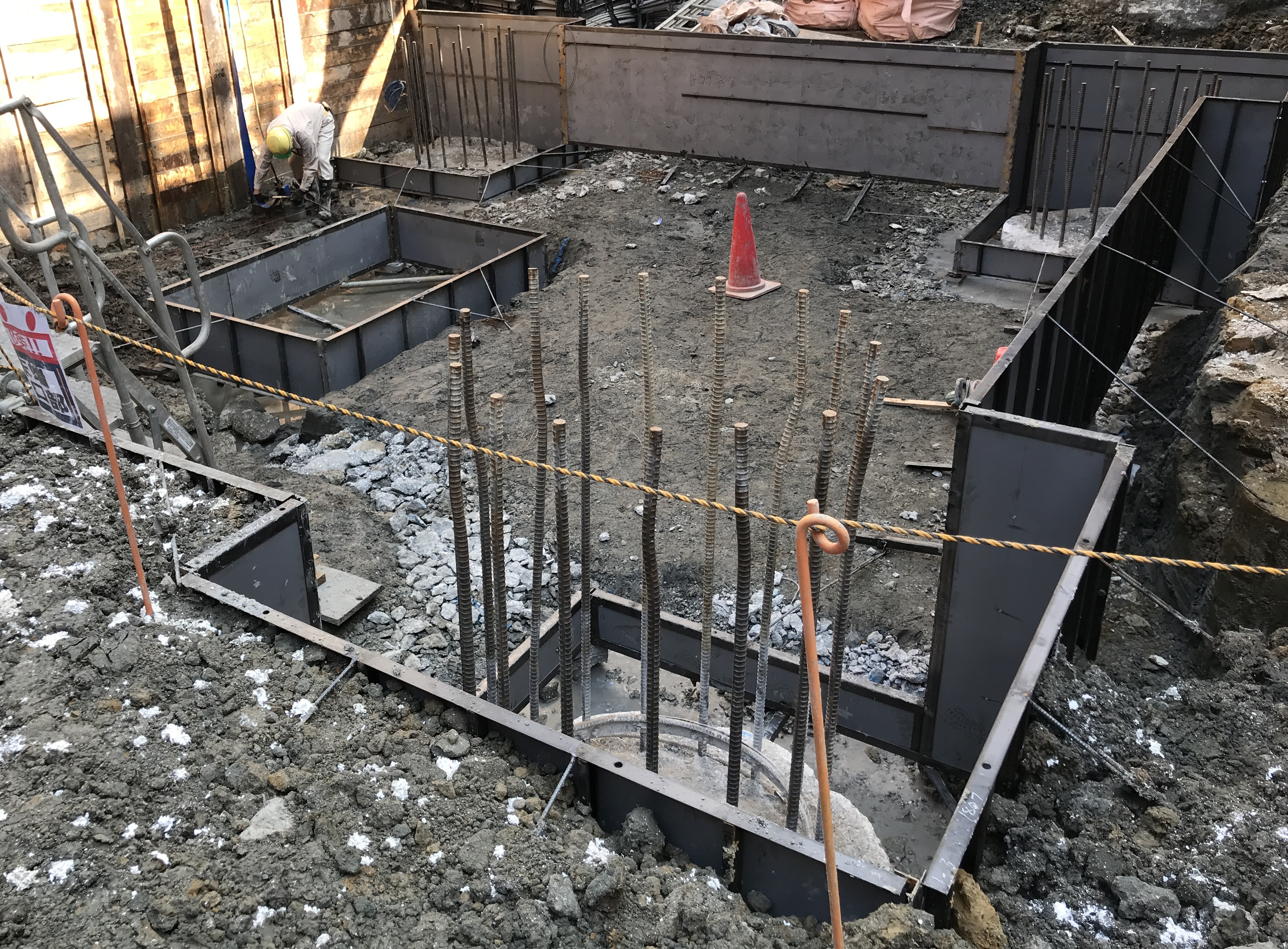

土工事
掘削・杭頭処理が完了し、杭周辺に型枠を設置している状況です。
2021年12月15日更新

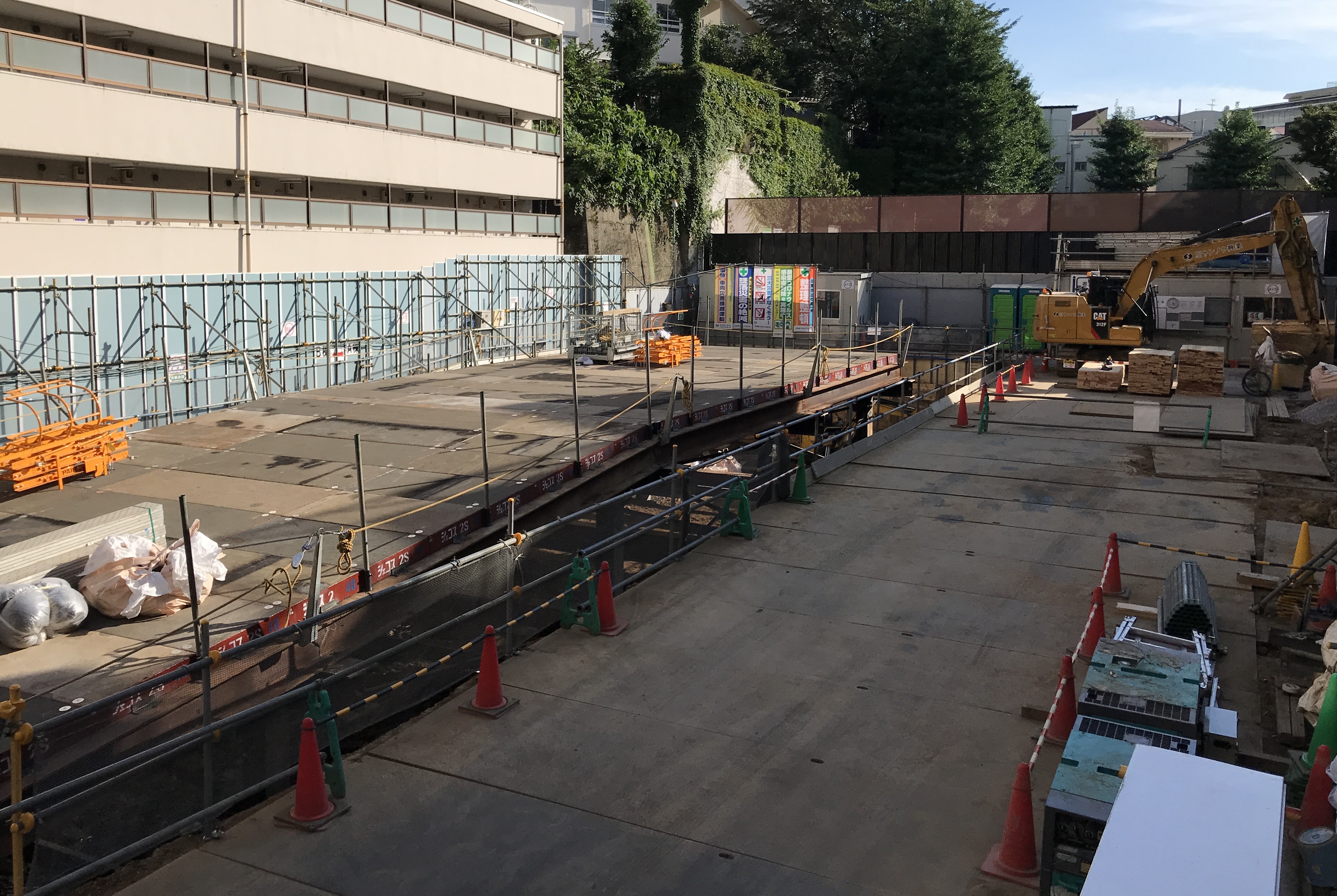

2021年7月 杭工事が無事に施工完了し、山留工事に進んでいます。

全景
今月の全景です。

土工事

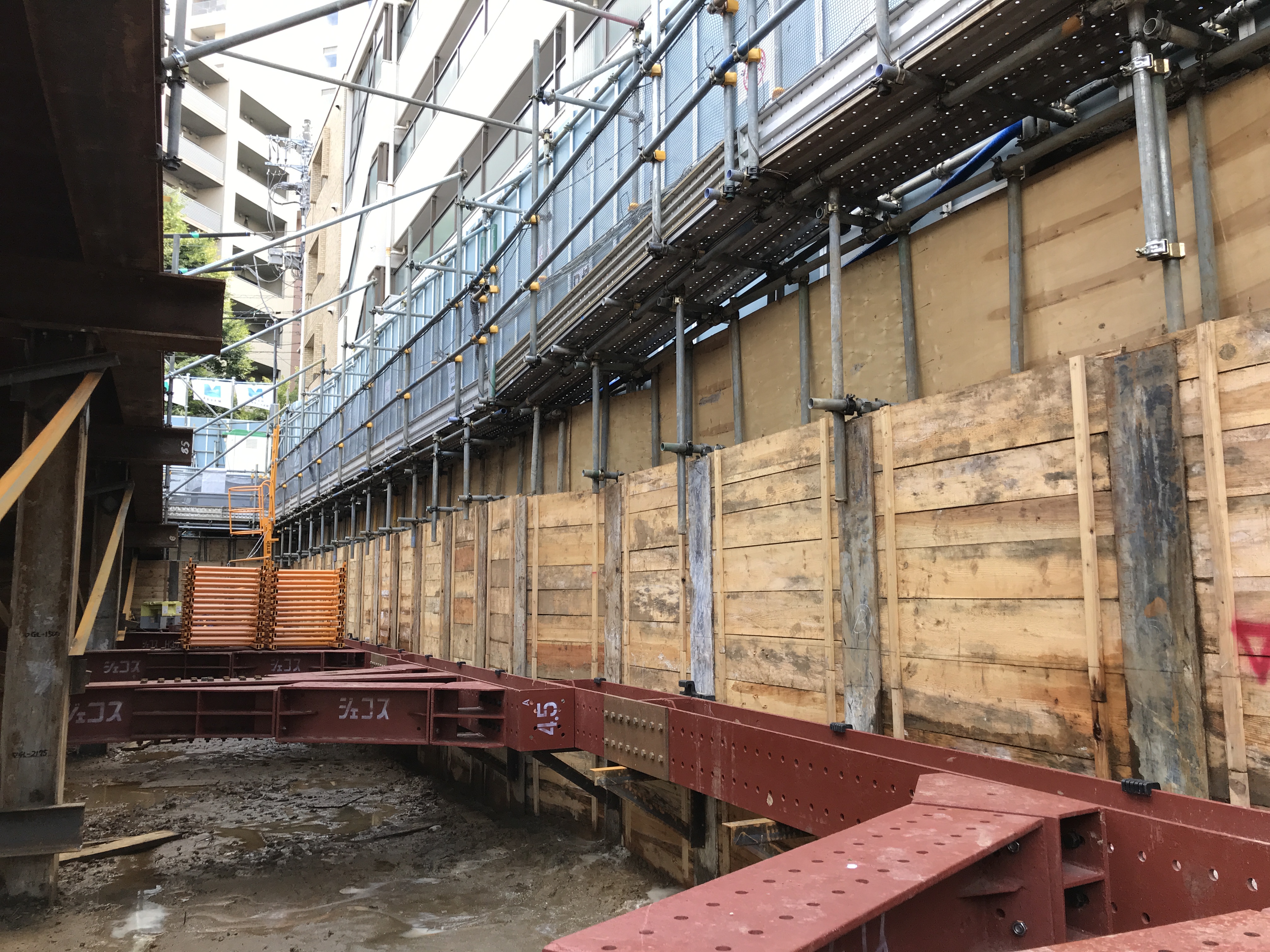

周辺の地盤保護のために山留を行っています。
山留矢板入れの状況です。
2021年12月15日更新

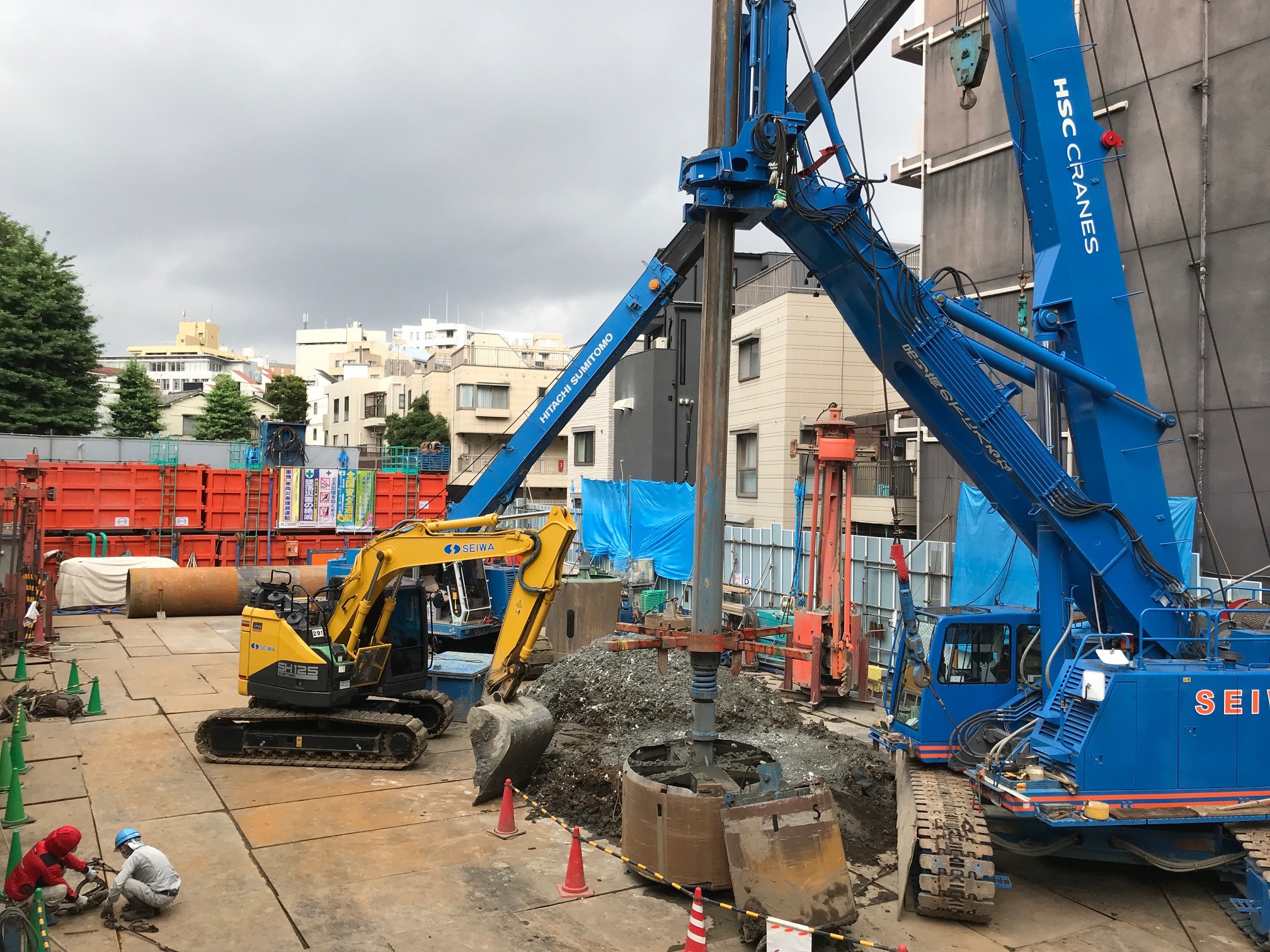

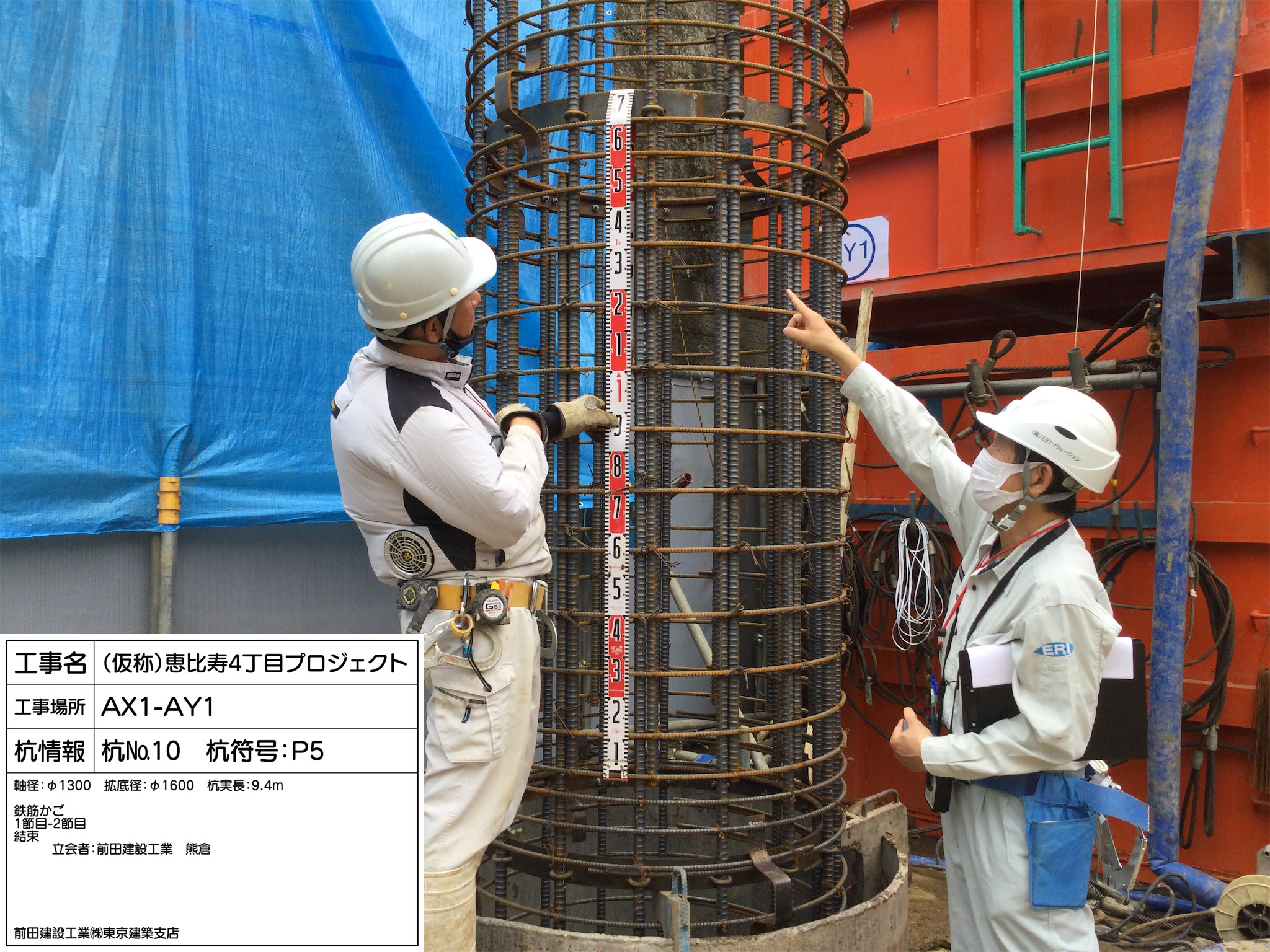

2021年6月 杭工事が進んでいます。

全景
今月の全景です。

検査
第三者機関、監理者による試験杭の検査を行いました。
2021年12月15日更新

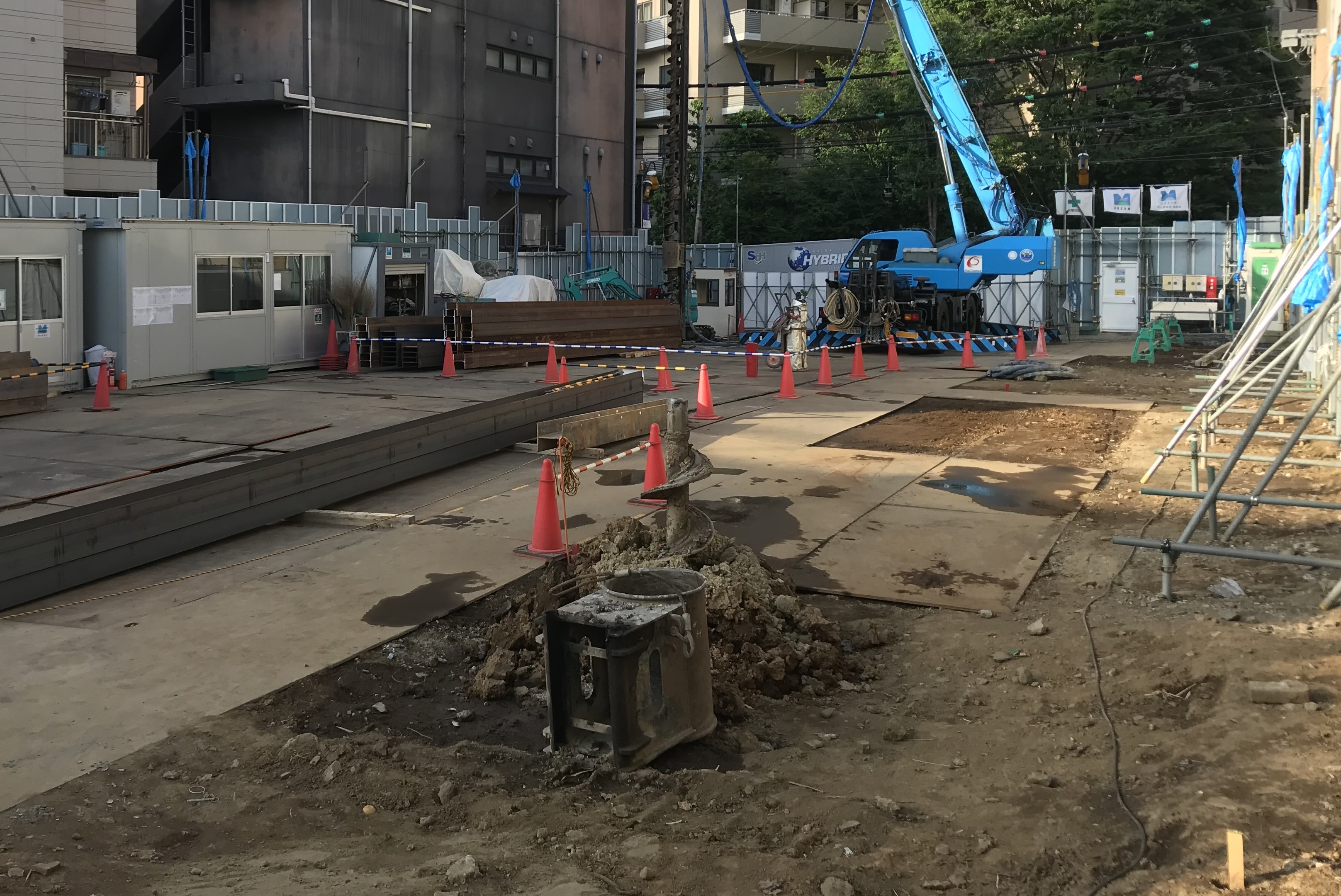

2021年5月 「アトラス恵比寿景丘」の現場レポートが始まります!

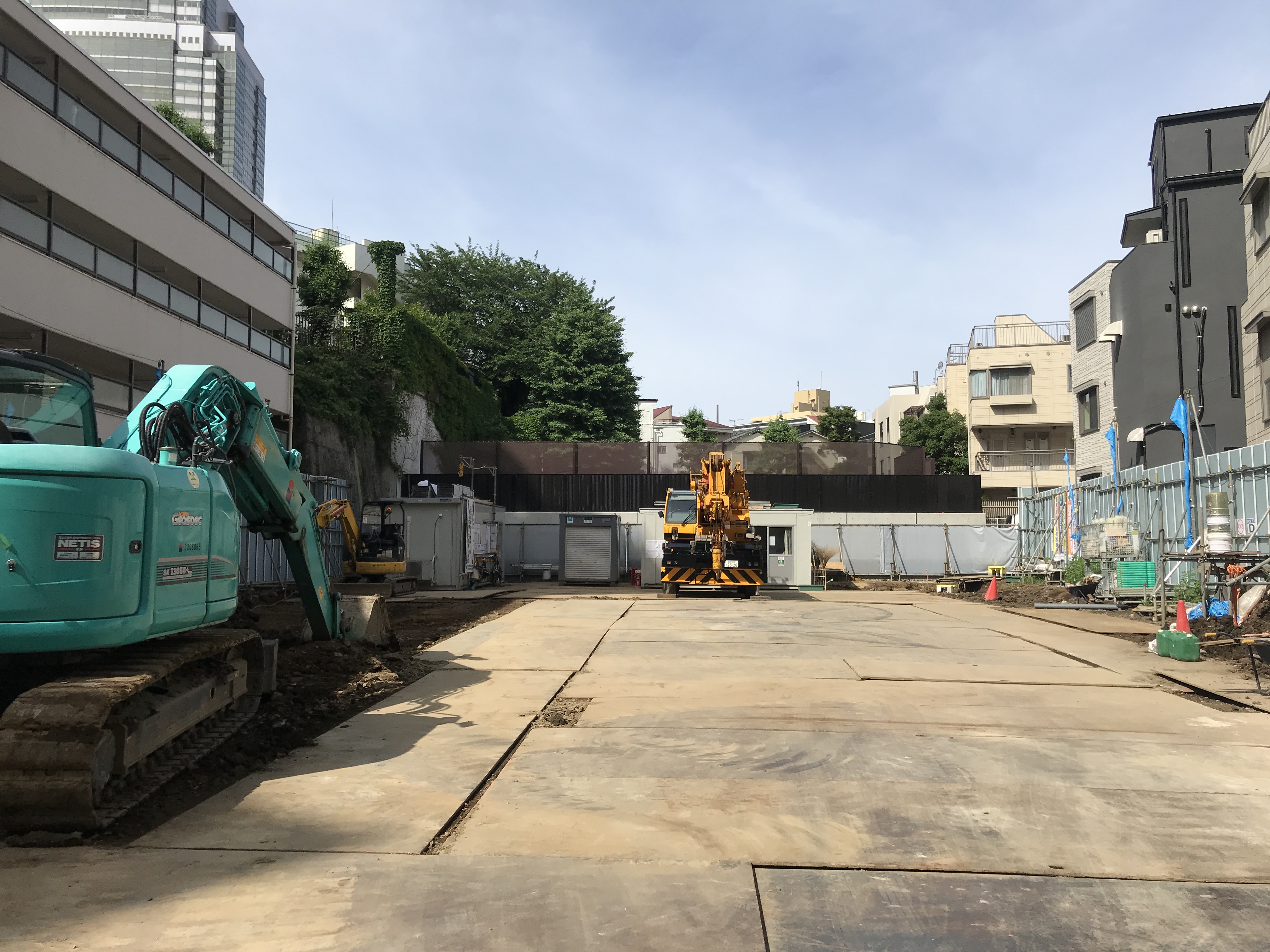

杭工事前の山留工事を行っています!

全景
「アトラス恵比寿景丘」は、山手線「恵比寿場」駅徒歩6分の地上14階・地下1階建て全57戸(非分譲住戸13戸を含む)のマンションです。建物完成は2023年3月予定、入居は2023年4月予定となっております。

検査
山留工事を行いました。杭工事へと着手していきます。
